51、為確保安全,對設備的運轉和零件的狀況定時進行檢查,發現損傷立即更換,絕不能“帶病”作業,此項工作屬于()
A、全面安全檢查
B、要害部門重點安全檢查
C、經常性安全檢查
D、專項安全檢查
參考答案:B
參考解析:這個題目主要考察的是安全生產,檢查。安全生產檢查監督的主要類型,要害部門重點安全檢查,為了確保安全。對設備的運轉和零件的狀況,要定時檢查。發現損傷,立刻更換絕不能帶病作業。一過有效年限即使是沒有故障,也應該給予更新,不能因小失大。參見教材第242頁。
52、某工程項目總價值1000 萬元,合同工期為18 個月,現因建設條件發生變化需增加額外工程費用500 萬元,則承包方可提出的工期索賠為()個月。
A、6
B、9
C、24
D、27
參考答案:B
參考解析:
這個題目比較簡單,主要是考索賠的計算,比例法。參考233網校趙春曉模擬題試卷二,單選60,直接命中。
53、根據《建設工程監理合同(示范文本)》GF-2012-0202,關于監理人職責的說法,正確的是()
A、委托人與承包人之間發生合同爭議時,監理人應代表委托人進行處理
B、在任何情況下,監理人的指令都必須經委托人批準后方可發出
C、委托人與承包人合同爭議提交仲裁機構時,監理人應提供必要的證明資料
D、監理人發現承包人的人員不能勝任本職工作時,無權要求承包人予以替換
參考答案:C
參考解析:本題目考察的是監理人的職責。選項A當委托人與承包人之間發生合同爭議時監理人應協助委托人承包人協商解決;選項B,在緊急情況下,為了保護財產和人身安全。監理人所發出的指令可以不經過委托人批準,未能事先報委托人批準的。應在發出指令后的24小時內以書面形式報委托人。選項D,監理發現承包人的人員不能勝任本職工作的,有權要求承包人予以更換。參見教材第302頁到第303頁
54、關于單價合同中承包商風險的說法,正確的是()
A、單價合同中承包商存在工程量方面的風險
B、固定單價合同條件下,承包商存在通貨膨脹帶來的單價上漲的風險
C、單價合同中承包商存在投標總價過低方面的風險
D、變動單價合同下,承包商存在通貨膨脹帶來的單價上漲的風險
參考答案:B
參考解析:本題考查的是單價合同的運用。選項A,單價合同,允許隨工程量變化而調整工程總價,業主和承包商都不存在工程量方面風險。選項C單價合同中承發包雙方根據投標單價和最終工程量確定總價,不存在投標總價方面風險。選項D,當采用變動單價合同時可以約定當通貨膨脹達到一定水平或者國家政策發生變化的時候可以對哪些工程內容的單價進行調整以及如何調整等飲次承包商的風險就相對較小。參見教材第303頁。
55、施工單位在工程開工前編制的測量控制方案,需經()批準后方可實施。
A、項目技術負責人
B、項目經理
C、總監理工程師
D、項目質量工程師
答案:A
參考答案:A
參考解析:本題考查的是現場施工準備工作的質量控制,施工單位在開工前應當編制測量控制方案經項目技術負責人批準后實施。參見教材第187頁
56、某項目部按施工總進度計劃、主體工程施工計劃、鋼筋工程施工計劃,構建了承包項目的進度計劃系統,則該進度計劃系統是按不同()組成的計劃系統。
A、計劃功能
B、項目參與方
C、計劃深度
D、計劃周期
參考答案:C
參考解析:
記憶性題目。本題考查的是建設工程項進度計劃的類型。由不同深度的進度計劃系統包括:總進度規劃、項目子系統進度計劃、項目子系統中單項工程的進度計劃。參見教材第122頁。本題考查的是建設工程項目進度計劃系統的內涵。有不同深度的進度計劃系統。構成計劃系統包括??傔M度規劃,計劃。項目子進度,系統進度規劃。項目子系統中的單項工程進度計劃。等等參見教材第122頁

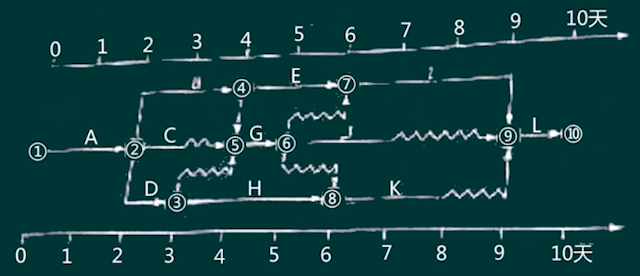

57.某雙代號時標網絡計劃如下圖,工作G 的最遲開始時間是第()天。

A、4
B、5
C、6
D、7
參考答案:B
參考解析:這個題目主要考察的雙代號時標網絡計劃,實質上是在考察總時差的計算。從這個圖上我們可以判斷系工作開始的最早開始時間是第4天??倳r差是1天,最遲-最早=總時差,最遲=最早+總時差。參見教材第130頁。
58、對于依法批準開工報告的建設工程,建設單位應當自開工報告批準之日起()日內將保證安全施工的措施報送工程所在地相關部門備案。
A、7
B、14
C、15
D、30
參考答案:C
參考解析:這個題目考察的是職業健康安全與環境管理的特點和要求,對于依法批準開工報告的建設工程,建設單位應當自開工報告批準之日起15日內,將保證安全施工的措施報送至建設工程所在地的縣級以上人民政府建設行政主管部門或者其他有關部門備案。參見教材第220頁。
59、關于施工承包合同中缺陷責任與保修的說法,正確的是()
A、缺陷責任期自實際竣工日期起計算,最長不超過12 個月
B、缺陷責任期滿,承包人仍應按合同約定的各部位保修年限承擔保修義務
C、因發包人原因導致工程無法按合同約定期限進行竣工驗收的,缺陷責任期自竣工驗收合格之日開始計算
D、發包人未經竣工驗收擅自使用工程的,缺陷責任期自承包人提交竣工驗收申請報告之日開始計算
參考答案:B
參考解析:這個題目主要考察的是施工程包合同中的內容選項a錯誤。缺陷責任期,應當自實際竣工日期算。合同當事人應當在專用合同條款約定。缺陷責任期的具體期限,但該期限最長不得超過24個月選項A錯誤。因發包人原因導致工程無法按照合同約定期限進行竣工驗收的,缺陷責任期自承包人提交竣工驗收申請報告之日起開始計算,選項C錯誤。選項D錯誤,未經竣工驗收擅自使用工程的缺陷責任期自工程轉移占有之日起開始計算。參見教材第285頁
60、美國建造師學會(AIA)合同文件中,A 系列的合同類型主要是用于()
A、業主與建筑師之間
B、建筑師與咨詢機構之間
C、業主與承包人之間
D、國際工程項目
參考答案:C
參考解析:本題考查的是國際常用的施工程包合同條件。根據文件的不同性質AIA文件可以分為ABCDFGINT系列。其中:A系列,是關于業主與承包人之間的合同。B系列,是關于業主與建筑師之間的合同文件。C系列,是關于建筑師與提供。專業服務的咨詢機構之間的合同文件。D系列,是建筑師行業所用的有關文件。F系列,是財務報表財務管理報表G系列,是合同和辦公管理中使用的文件和表格。INT系列適用于國際工程項目的合同文件為B系列的一部分。參見教材p350頁。
