三、案例分析題(共5題,1、2、3題每題20分,4、5題各30分。請根據背景材料,按要求作答)
31、 背景資料
某集團公司項目經理部承擔一段鐵路工程施工,施工內容包括路基、橋梁、隧道及機械鋪軌與架梁。鐵路為新建雙線鐵路,技術標準為時速200公里的客貨共線鐵路。標段中間有既有車站,車站內有足夠大的平整場地,地質條件良好。既有鐵路上有鐵路碴場,貨源充足。

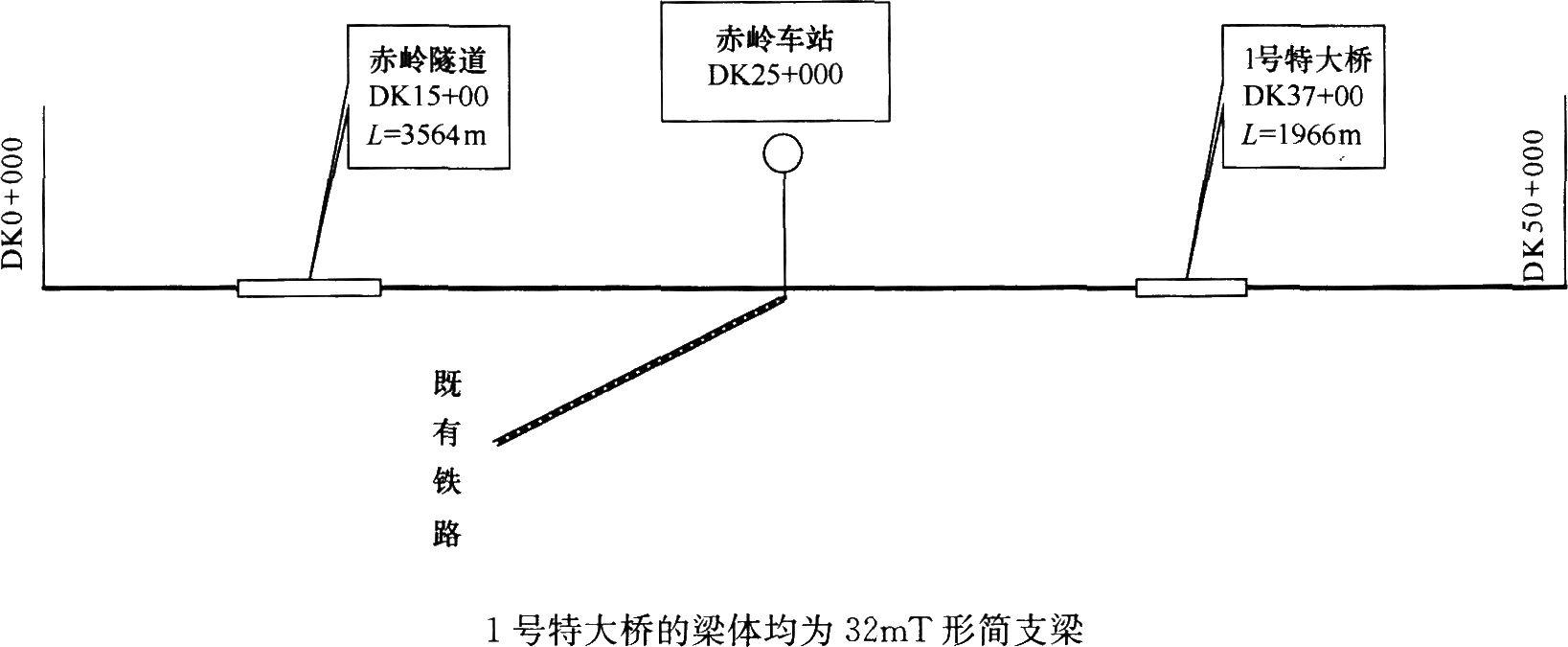

主要結構物平面布置如下圖:

問題
1.根據背景資料,給出鋪軌基地設置位置,并說明理由。
2.針對背景資料,指出正確的鋪軌順序,并說出原因。
3.根據背景資料,給出1號特大橋的制架梁施工方案。
4.采用流程圖的形式寫出在路基上機械鋪軌整道的工藝流程。


32、 背景資料
A施工單位承建某新建單線鐵路隧道,隧道全長1280m。根據設計圖紙,進口段50m埋置較深,出口段30m埋置較淺,設計圍巖級別均為Ⅴ級,石質比較破碎。洞身部分除進、出口段外圍巖級別主要為Ⅱ級,局部節理較發育地段圍巖級別為Ⅲ級,地下水不發育。在施工前及施工中有以下情況發生:
事件一,進口段正洞施工時,施工單位采用全斷面法開挖,剛進洞即發生塌方事故,所幸沒有人員傷亡。
事件二,由于該隧道圍巖中基本沒有裂隙水,且鉆孔時高壓水有時不足,鉆爆作業時粉塵特別大,施工隊采取加強通風的措施,但效果不明顯。
事件三,進出口段Ⅴ級圍巖段開挖支護完成后,同時進入洞身Ⅱ、Ⅲ級圍巖地段施工,假定每一單口循環開挖進尺為2.50m,平均綜合循環時間為12h,剩余20m后由出口端單口開挖。
問題
1.指出事件一中造成隧道塌方的主要原因。
2.針對事件二,還可采取什么措施有效降低粉塵?
3.針對事件三,進入洞身Ⅱ、Ⅲ級圍巖地段后多少天可實現隧道貫通。


33、 背景資料
某集團公司承建既有線鐵路改造工程,項目內容有橋涵、路基和軌道等。工程開工后,發生以下事件:
事件一,項目經理部在經公司同意后將某橋涵頂進工程的施工任務分包給一家具有專業承包資質的公司施工,并簽訂了專業分包合同。
事件二,專業分包公司為了加快施工進度,在列車通過線路時頂進,造成運營線路發生行車安全事故,并造成2人重傷。事故發生后,項目經理立即組織人員搶救傷員,排除險情,防止事故擴大,做好標識,保護了現場,并在事故發生后規定時間內報告企業安全主管部門,事故報告內容有:事故發生的時間、地點、單位,傷亡人數和事故發生原因的初步分析。
問題
1.針對事件一,項目部將橋涵頂進工程分包是否合法?為什么?
2.針對事件二,指出造成安全事故的原因,并給出保證營業線橋涵頇進施工安全的措施。
3.針對事件二,指出事故報告內容是否完整,如不完整請補充。


34、 背景資料
某集團公司項目經理部承擔一段鐵路工程施工,施工內容包括路基、橋梁(含制架梁)、隧道,不含鋪軌。擬上場的隊伍,為集團公司下屬兩個綜合工程公司。
鐵路為新建雙線鐵路,技術標準為時速250公里的客運專線鐵路。標段中間有一座長大隧道,地質復雜,只有兩個作業面。路基工程量比較多。

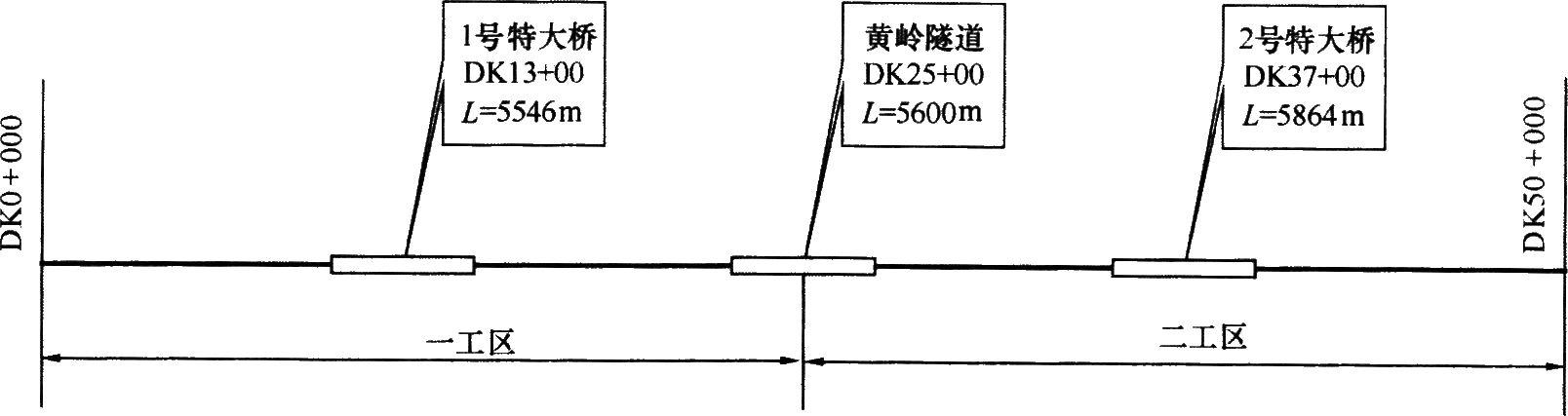

項目經理部進場后,進行了工區劃分和任務分配,如下圖。并要求各工區配置了相應的重要技術崗位,包括工區總工、安全長、工程部長、專業橋梁工程師、專業路基工程師。

在施工過程中發生以下事件:
事件一,項目部接到集團公司的指示,集團公司下屬專業隧道公司必須參與施工,并以隧道口外1000m為施工分界。
事件二,專業隧道公司上報了初步的隧道施工機械,包括混凝土攪拌機、運輸罐車、混凝土拖泵、變壓器、風槍、錨桿臺車、鋼筋加工機械、高位水池及水管。
問題
1.請繪出現場項目經理部組織機構圖。
2.針對圖示,配置一工區所需架子隊。
3.根據背景資料,指出項目部配置的技術崗位中缺少的幾個重要崗位。
4.根據事件一,重新列表進行工區劃分和任務分配。
5.針對事件二,請補充缺少的主要隧道施工機械。

35、 背景資料
某普通鐵路橋梁工程,橋跨布置為12×32m簡支T梁+(40+56+40)m連續箱梁+6×32m簡支T梁;0號橋臺采用C25混凝土擴大基礎,基礎尺寸為14.6m×10.6m,厚3.0m,其余墩臺為鉆孔樁基礎。根據設計要求,由于0號橋臺基礎為大體積混凝土,為減少其混凝土水化熱,擴大基礎混凝土施工時可埋放部分片石;主墩的基礎位于深水中,河床處為裸巖,施工期水深5m,深水基礎的承臺為高樁承臺;連續梁采用懸澆法施工,根據設計要求,0號塊和1號塊混凝土采用托架法現澆,然后拼裝掛籃,用懸臂澆筑法對稱施工。
施工單位針對0號橋臺擴大基礎制定的施工方案如下:
(1)在0號橋臺擴大基礎施工中埋放厚度為不小于120mm的石塊,且埋放的數量為混凝土結構體積的20%。
(2)擴大基礎中埋放的石塊強度為MU30。
(3)石塊均勻分布,凈距不小于150mm,距結構側面和頂面的凈距不小于200mm,石塊不得接觸鋼筋和預埋件。
問題
1.根據背景資料,指出0號橋臺擴大基礎施工方案制定的不妥之處,并給出正確的做法。
2.根據背景資料,指出主墩深水基礎應采用的圍堰類型。
3.根據背景資料,指出主跨連續箱梁0號和1號塊的混凝土澆筑次數。


相關閱讀
精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 剑阁县| 太和县| 昌邑市| 措美县| 青河县| 怀宁县| 当阳市| 松潘县| 濉溪县| 海原县| 慈溪市| 通许县| 阳新县| 开封市| 温泉县| 施甸县| 介休市| 临清市| 云霄县| 鹿泉市| 巴里| 万荣县| 娱乐| 天门市| 丰顺县| 台南市| 石景山区| 大埔区| 沭阳县| 双桥区| 昌宁县| 潢川县| 长顺县| 洞口县| 兴义市| 商河县| 锡林浩特市| 龙江县| 英超| 澳门| 兰溪市|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
