(二)背景資料

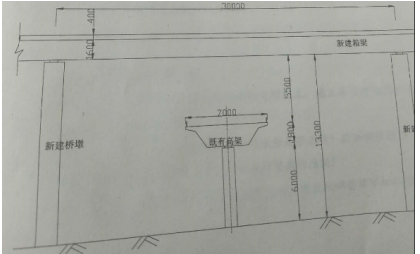

某橋梁工程項目的下部結構已全部完成,受政府指令工期的影響,業主將尚未施工的上部結構分成A、B二個標段,將B段重新招標。橋面寬度17.5m,橋下凈空6m,上部結構設計為鋼筋混凝土預應力現澆箱梁(三跨一聯),共40聯。原施工單位甲公司承擔A標段,該標段施工現場系既有廢棄公路無需處理,滿足支架法施工條件,甲公司按業主要求對原施工組織設計進行了重大變更調整;新中標的乙公司承擔B標段,因B標施工現場地處閑置棄土場,地域寬廣平坦,滿足支架法施工部分條件,其中縱坡變化較大部分為跨越既有正在通行的高架橋段,新建橋下凈空高度達13.3m(見圖2)。
甲、乙兩公司接受任務后立即組織力量展開了施工競賽。甲公同利用既有公路**為支架基礎,地基承載力符合要求。乙公司為趕工期,將原地面稍作整平后即展開**架搭設工作,很快進度超過甲公司。支架全部完成后,項目部組織了支架質量檢查**并批準模板安裝。模板安裝完成后開始綁扎鋼筋。指揮部檢查中發現乙公司施工管**存在問題,下發了停工到通知單。
問題:
1.原施工組織設計中,主要施工資源源配置有重大變更調整,項目部應如何處理?
重新開工之前技術負責人和安全負責人應完成什么工作?
2.滿足支架法施工的部分條件指的是什么?
3.B標支架搭設場地是否滿足支架的地基承載力?應如何處置?
4.支架搭設前技術負責人應做好哪些工作?橋下凈高13.3m部分如何辦理手續?
5.支架搭設完成和模板安裝后用什么方法解決變形問題?支架拼裝間隙和地基沉降在橋梁建設中屬哪一類變形?
6.跨越既有高架部分的橋梁施工需到什么部門補充辦理手續?
【參考答案——凌平平老師解析】
1.原施工組織設計中,主要施工資源配置有重大變更調整,項目部應如何處理?
參考答案:對于主要施工資源配置有重大變更調整,項目部應該組織重新或修改編制施工組織設計以及專項施工方案,同時履行變更審批手續。
2.滿足支架法施工的部分條件指的是什么?
參考答案:因B標施工現場地處閑置棄土場,地域寬廣平坦,此地方可以作為支架施工場地,經過地基處理,確保具有足夠的承載力后利用支架法施工;而對于跨越既有正在通行的高架橋段,則需要設置通行孔,以確保通行需要及通行安全。
3.B標支架搭設場地是否滿足支架的地基承載力?應如何處置?
參考答案:不一定滿足。因為乙公司為趕工期,只是將原地面稍作整平后即展開支架搭設工作,由此可見,支架的地基承載力有可能沒有滿足要求。應該對地基進行加固或其他處理措施,保證地基有足夠的承載力,確保支架安全。同時需要對地基進行硬化,并做好排水處理。
4.支架搭設前技術負責人應做好哪些工作?橋下凈高13.3m部分如何辦理手續?
參考答案:支架搭設前,技術負責人需要主持編制施工專項方案,并經過建設單位項目負責人、施工單位技術負責人、總監理工程師審批之后實施;技術負責人還需要對施工管理人員與分包單位進行書面安全技術交底工作,并簽字歸檔。對于橋下凈高13.3m部分,還需要組織專家論證。
5.支架搭設完成和模板安裝后用什么方法解決變形問題?支架拼裝間隙和地基沉降在橋梁建設中屬哪一類變形?
參考答案:預壓以及設置預拱度。屬于非彈性變形。
6.跨越既有高架部分的橋梁施工需到什么部門補充辦理手續?
參考答案:市政工程行政主管部門和公安交通管理辦理占用道路的審批手續。
