命題點18混凝土原材料要求
混凝土原材料包括水泥、粗細骨料、礦物摻和料、外加劑和水。對預拌混凝土的生產、運輸等環節應執行現行國家標準《預拌混凝土》。
配制高強混凝土的礦物摻和料可選用優質粉煤灰、磨細礦渣粉、硅粉和磨細天然沸石粉。
常用的外加劑有減水劑、早強劑、緩凝劑、引氣劑、防凍劑、膨脹劑、防水劑、混凝土泵送劑、噴射混凝土用的速凝劑等。
命題點19混凝土配合比設計步驟
初步配合比設計。
試驗室配合比設計。
基準配合比設計。
施工配合比設計。
在施]:生產中,對首次使用的混凝土配合比(施工配合比)應進行開盤鑒定,檢測結果應滿足配合比設計要求。
命題點20沉入樁基礎施工技術要點
(1)預制樁的接樁可采用焊接、法蘭連接或機械連接,接樁材料工藝應符合規范要求。
(2)沉樁時,樁帽或送樁帽與樁周圍間隙應為5~10 mm;樁錘、樁帽或送樁帽應和樁身在同一中心線上;樁身垂直度偏差不得超過0.5%。
(3)、沉樁順序:對于密集樁群,自中間向兩個方向或四周對稱施打;根據基礎的設計標高,宜先深后淺;根據樁的規格,宜先大后小,先長后短。
(4)施工中若錘擊有困難時,可在管內助沉。
(5)樁終止錘擊的控制應以控制樁端設計標高為主,貫入度為輔。
(6)沉樁過程中應加強鄰近建筑物、地下管線等的觀測、監護。

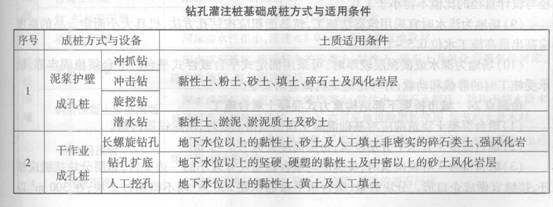

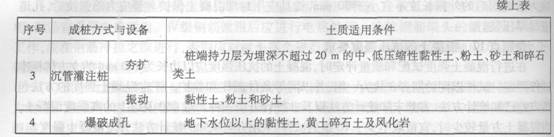

命題點21鉆孔灌注樁基礎成樁方式與適用條件
命題點22人工挖孔樁的選擇要求
(1)人工挖孔樁必須在保證施工安全前提下選用。
(2)挖孔樁截面一般為圓形,也有方形樁;孔徑1 200—2 000 mm,最大可達3 500 mm;挖孔深度不宜超過25 m。
(3)采用混凝土或鋼筋混凝土支護孔壁技術,護壁的厚度、拉接鋼筋、配筋、混凝土強度等級均應符合設計要求;井圈中心線與設計軸線的偏差不得大于20 mm;上下節護壁,混凝土的搭接長度不得小于50 mm;每節護壁必須保證振搗密實,并應當日施工完畢;應根據土層滲水情況使用速凝劑;模板拆除應在混凝土強度大于2.5 MPa后進行。
(4)挖孔達到設計深度后,應進行孔底處理。必須做到孔底表面無松渣、泥、沉淀土。
