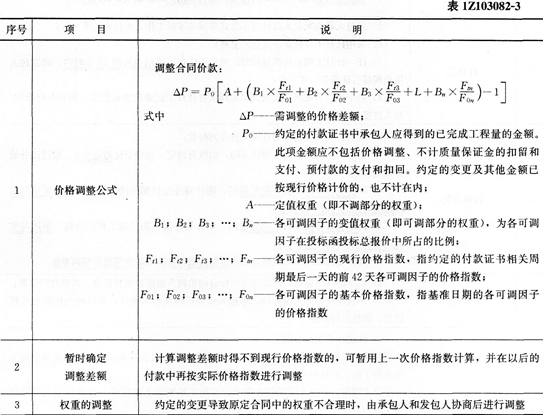

★高頻考點3:采用價格指數進行價格調整
☆速記點評:因承包人原因導致工期延誤后的價格調整,在使用價格調整公式時,應采用原約定竣工日期與實際竣工日期的兩個價格指數中較低的一個作為現行價格指數。

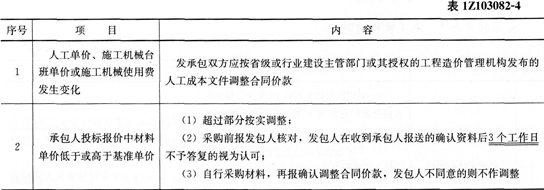

★高頻考點4:采用造價信息進行價格調整
☆速記點評:人工、機械使用費按照國家或省、自治區、直轄市建設行政管理部門、行業建設管理部門或其授權的工程造價管理機構發布的人工成本信息、機械臺班單價或機械使用費系數進行調整;需要進行價格調整的材料,其單價和采購數應由發包人復核,發包人確認需調整的材料單價及數量作為調整合同價款差額的依據。
