案例二

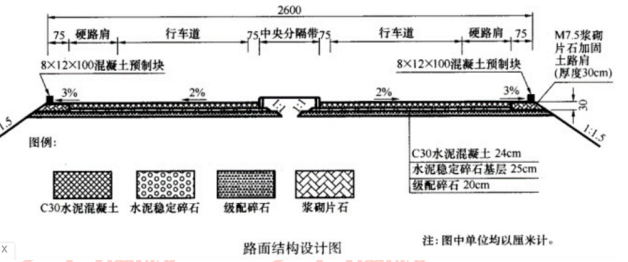

某施工單位承接了長65km的平原區新建高速公路路面施工,路面面層采用C30水泥混凝土,某層為水泥穩定碎石,底基層為級配碎石,土路肩采用M7.5漿砌片石加固。路面結構如下圖所示。
事件一:施工單位采用中心站集中拌和法施工水泥穩定碎石基層,施工工藝流程:準備下承層→施工放樣→廠拌混合料→混合料運輸→布置基準線鋼絲→攤鋪→碾壓→(A)→養護→(B)。
事件二:為控制水泥混凝土路面的施工質量和工期,施工單位計劃在面層施工中采用工程質量最高、施工速度最快、裝備最現代化的水泥混凝土路面攤鋪技術。
在進行混凝土面層鋪筑前,施工單位做的準備工作有:混凝土配合比設計、基層檢驗、調式施工設備、架設基準線。
在攤鋪過程中,由于路面較寬,施工單位對路面面層分左右兩幅鋪筑,先鋪筑左幅,后鋪筑右幅,在縱縫的1/2板厚處安裝光面鋼筋,鋼筋的全長范圍涂防粘涂層。每日施工結束設置橫向施工縫,且設置在縮縫處和膨脹處。
攤鋪工程中,布料機和滑模攤鋪機之間的施工距離保持在4m。
事件三:混凝土通過設計和試配確定配合比,并將試配報告提交監理工程批準。在混凝土拌制前施工單位將理論配合比換算為施工配合比。水泥混凝土實驗室配比水泥:砂:石子=1:x:y=1:2.28:4.47,水灰比w/c=0.63,每m3混凝土水泥用量為C=258kg,現場實測砂石含水率Wsa=3%,石子含水率Ws=1%。
【問題】
1.補充事件一中A、B工序名稱。
2.寫出事件二中采用的水泥混凝土路面攤鋪技術的名稱,面層攤鋪中,縮縫傳力桿應采用什么施工。
3.改正事件二中施工中的錯誤。
4.寫出圖中8×12×100預制塊構筑物的名稱和作用。
5.在事件三中,求出施工配合比和每m3混凝土各種材料用量(寫出計算過程,結果保留2位小數)。
