距離一造考試還有199天,《造價管理》這門科目你復習到了第幾章?備考中是否會因為某個知識盲區有過放棄的念頭嗎?其實,一些很復雜的知識,掰開了、揉碎了看,條理會清晰很多。
好像任何科目,基本前面1-2章內容都是概念、制度、法規,比較容易理解,只要記憶就好了。直到進入到第3章,難點就來了。同樣,造價管理也是從第三章開始,讓各位考生頭痛,特別是“工程網絡計劃技術”,叫人不知道如何下手。
今天小造君就網絡計劃相關時間參數的定義及計算(以雙代號網絡圖為例)進行概括性闡述,希望能幫助到你更好的掌握本節內容。當然233網校一級造價工程師視頻課程輔導,也專門針對本講,開設了專題講座。如果你還是不能理解,可以再聽聽我們王竹梅老師的深入講解。視頻學習>>
按工作計算法-六時標注法
第一步:計算最早時間參數和計劃工期
第二步:計算最遲時間參數
第三步:計算總時差和自由時差
第四步:確定關鍵工作和關鍵線路
計算方法如下:

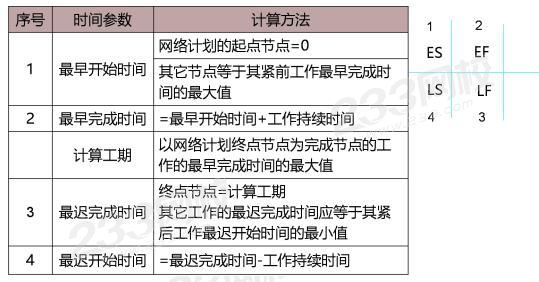

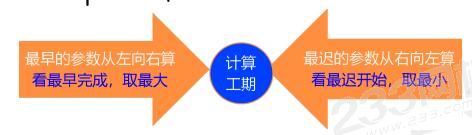

一、最早、最遲時間參數的計算
1)定義
從起始節點開始順箭線方向依次逐項計算至終點節點,最早完成時間=最早開始時間+本工作持續時間,最早開始時間=各緊前工作最早完成時間的最大值。
2)網絡圖

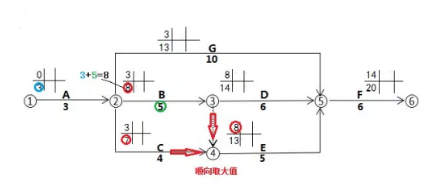

(順箭線方向取大值)
(逆箭線方向取小值)

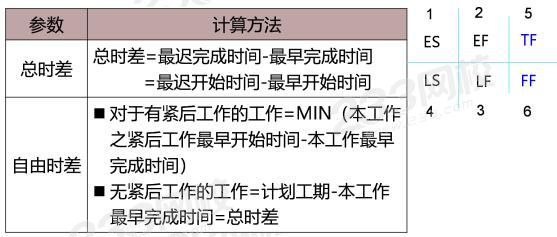

二、總時差和自有時差的計算
1)定義
2)網絡圖
總時差=最遲完成時間-最早完成時間
總時差=最遲開始時間-最早開始時間
(開始減開始,完成減完成,大減小)
自由時差=緊后工作的最早開始時間-本工作最早完成時間
注:單代號網絡圖時間參數計算基本同雙代號網絡圖,不常考核,但須會計算相鄰兩工作之間的時間間隔LAG
真題重現
考法1:網絡圖相關的定義
[2019年真題]雙代號網絡計劃中關于關鍵節點的說法正確的是()
A.關鍵工作前端的節點必然是關鍵節點
B.關鍵節點的最早時間與最遲時間必然相等
C.關鍵節點組成建程教育網的線路必然是關鍵線路
D.兩端是非關節的工作必然是關鍵工作
參考答案:A
233網校解析:在雙代號網絡計劃中,關鍵線路上的節點稱為關鍵節點。關鍵工作兩端的節點必為關鍵節點,但兩端為關鍵節點的工作不一定是關鍵工作。關鍵節點的最遲時間與最早時間的差值最小。特別是當網絡計劃的計劃工期等于計算工期時,關鍵節點的最早時間與最遲時間必然相等。關鍵節點必然處在關鍵線路上,但由關鍵節點組成的線路不一定是關鍵線路。

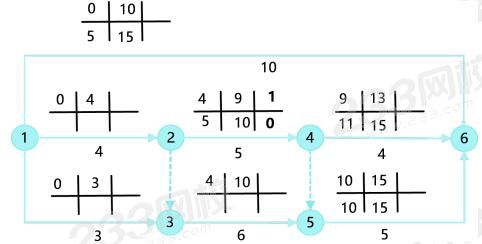

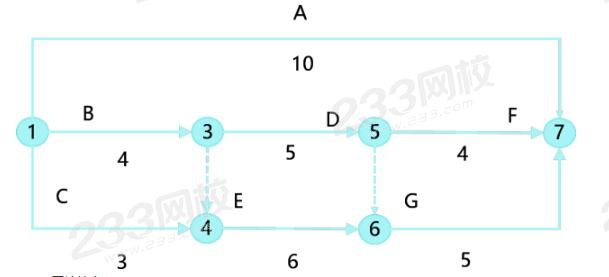

考法2:根據網絡圖或文字描述進行最早開始時間、最早完成時間、最遲開始時間、最遲完成時間、總時差、自由時差六大時間參數計算
[2018年真題]某工程網絡計劃中,工作M有兩項緊后工作,最早開始時間分別為12和13.工作M的最早開始時間為8,持續時間為3則工作M的自由時差為()。
A.1
B.2
C.3
D.4
參考答案:A
233網校解析:本題考查雙代號網絡計劃中時間參數的計算。自由時差=緊后工作最早開始時間的最小值-本工作的最早完成時間= 12- (8+3) =1。

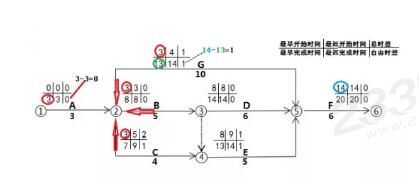

[2015年真題]某工程雙代號網絡計劃如下圖所示。當計劃工期等于計算I期時,工作D的自由時差和總時差分別是()。
A.2和2
B.1和2
C.0和2
D.0和1
參考答案:D
233網校解析:
今天的內容看似簡單,但是需要運用,千萬不要馬虎大意!順便告訴你一個好消息,2020版一級造價工程師《造價管理》干貨筆記1-6章內容已全部更新完畢!
內容結合了歷年真題,提煉了核心知識點;對重要的數字、重點內容以加粗或表格方式展現。快來掃描下方圖片二維碼,下載233網校APP,記下這些考試高頻點,助力你的造價備考之路!
