地下室雙層卷材防水做法及細部節點做法
由于 100 ㎜厚的 C15 混凝土墊層為非結構體系,而防水層為柔性材料在鋼筋混凝土結構底板之間為軟弱的夾層,因此 100 ㎜厚的混凝土墊層在整體結構荷載作用下必然發生裂縫,防水層如果緊密粘結在墊層上容易遭受“裂縫反射”破壞;故地下工程防水技術規范》(GB50108 4.3.16 條)明確規定柔性防水卷材在底板部分宜采用“空鋪法或點粘法”。
1、底板防水做法

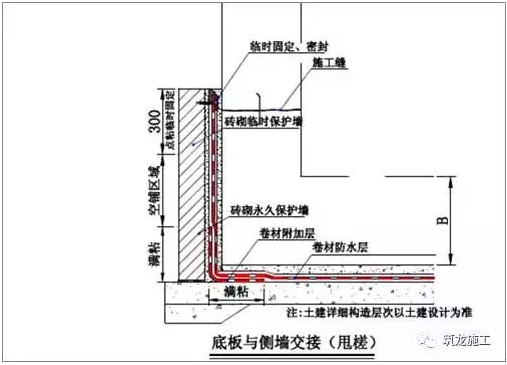

對轉角處以及平立面交接處、轉折處設置附加層卷材,底板卷材與磚砌永久保護墻之間刷油滿粘施工,卷材在臨時保護墻部位點粘臨時固定,詳見下圖所示:

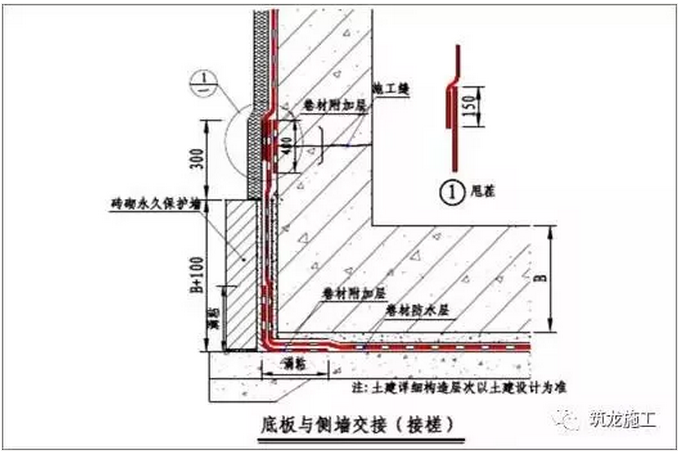

2、側墻接茬做法
卷材收口部位采用磚體進行臨時固定,待立墻施工時拆除臨時保護,與底板卷材接茬寬度不小于 150mm,立墻卷材建議采用柔性保護。

3、后澆帶做法
在后澆帶位置增鋪與大面同材質的卷材作附加增強層,附加層寬度大于等于500mm,如下示意圖所示:工人找活點擊

4、電梯井/集水坑防水做法
在電梯井及集水坑的陰陽角轉折處設置與大面同材質的卷材作附加增強層,附加層寬度大于等于 500mm,如下示意圖所示:

5、外墻收口做法

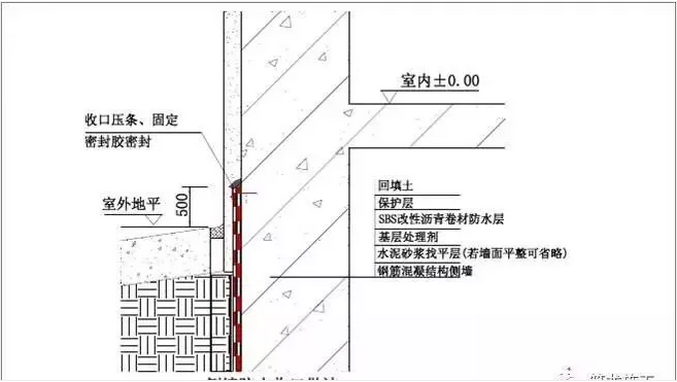

外墻立面卷材的收口采用固定壓條、射釘固定、并用瀝青基密封膏密封,在保證防水系統的安全性能的前提下,對延長防水系統的安全使用壽命起到極大的幫助。本工程建議側墻收口為室外地坪以上 500mm,柔性防水層收頭,如下圖所示:

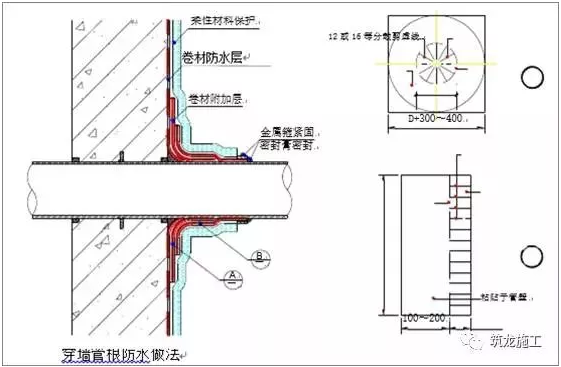

6、穿墻管防水做法
地下室單層卷材防水做法及細部節點做法
1、底板防水做法工程招工點擊
平立面交接處、轉折處需設置防水專用附加層(材質與大面卷材相同或相溶),附加層卷材與基層需滿粘,卷材在臨時保護墻部位點粘臨時固定,詳見下圖所示:
2、側墻接茬做法
卷材收口部位采用磚體進行臨時固定,待立墻施工時拆除臨時保護,與底板卷材接茬寬度不小于 150mm,立墻卷材建議采用柔性保護。
3、后澆帶做法
在后澆帶位置增鋪與大面同材質的卷材作附加增強層,附加層寬度≥500mm,如下示意圖所示:
4、電梯井/集水坑防水做法
在電梯井及集水坑的陰陽角轉折處設置與大面同材質的卷材作附加增強層,附加層寬度大于等于 500mm,如下示意圖所示:
5、外墻卷材收口做法

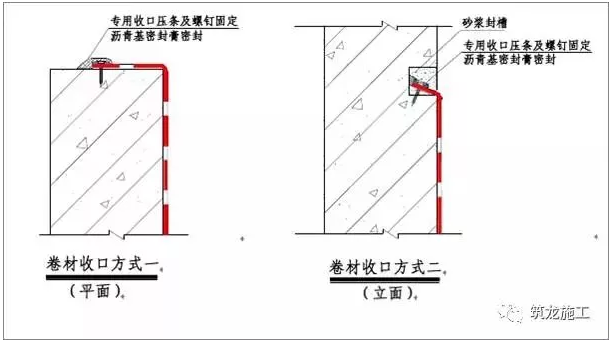

外墻立面卷材的收口采用固定壓條、射釘固定、并用瀝青基密封膏密封,在保證防水系統的安全性能的前提下,對延長防水系統的安全使用壽命起到極大的幫助。本工程建議側墻收口為室外地坪以上 500mm,柔性防水層收頭,如下圖所示:卷材防水系統的終止收口采用特制收口壓條,其作用有二,一為取得永久性密封的收口,二為提高與外裝飾材料的過渡銜接。
6、穿墻管防水做法
屋面雙層卷材防水做法及細部節點做法

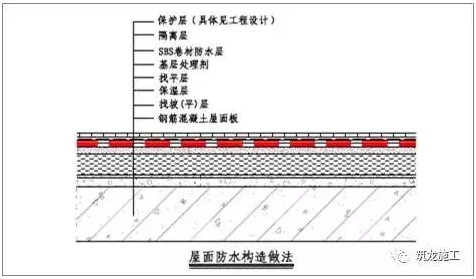

1、屋面防水做法

2、女兒墻收頭做法

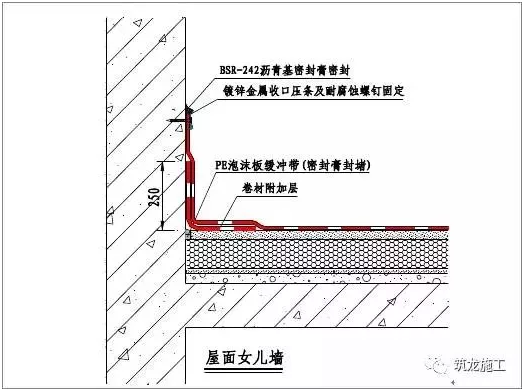

屋面女兒墻附加層采用與大面同材質的防水卷材,熱熔滿粘施工,附加層寬度為平立面均 250mm 寬。卷材防水層收頭需超過附加層高度,具體高度視現場情況而定,有壓頂的需收頭至壓頂下端;無壓頂的需上翻至女兒墻上表面,女兒墻過高且無壓頂時,可根據屋面防水層上部的其它構造層厚度,確保防水層完成的泛水高度不小于 250mm 的部位留設凹槽,將卷材防水層收頭壓入凹槽內。以上所有收頭做法均需用金屬壓條釘壓固定并用密封材料封嚴(見卷材收口方式)。
3、出屋面管道防水做法
大面卷材施工后管根部位需按下圖設置附加層,具體做法是先根據管根直徑按 A 圖將卷材裁剪 12 或 16 等分,并穿過管根熱熔滿粘至平面;再按 B 圖中做法裁剪好后整個包住管道外部,底部裁剪好的部分熱熔滿粘至平面。
4、屋面水落口防水做法
屋面單層卷材防水做法及細部節點做法
1、女兒墻防水做法
2、出屋面管道防水做法

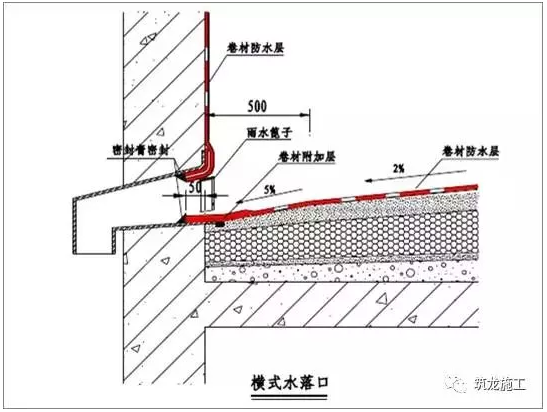

3、橫式水落口防水做法

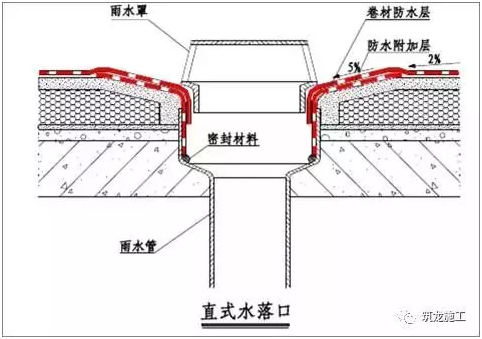

4、直式水落口防水做法

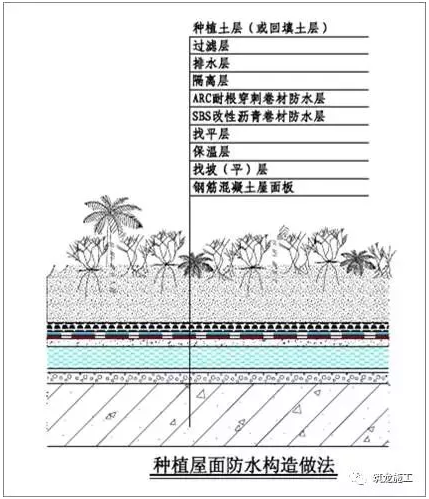

種植屋面防水做法及細部節點做法
1、大面防水做法
2、頂板與立墻交接處做法
3、上人平臺防水做法
