考點:網絡計劃執行中的控制
1.前鋒線法
2.列表比較法
例題解析

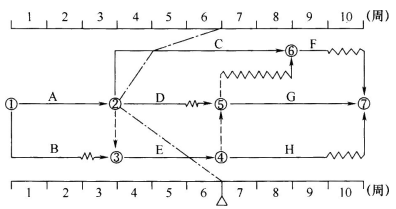

【例1】某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線,下列描述正確的是( )。
A.C工作實際進度拖后2周,影響工期2周
B.D工作實際進度超前2周,不影響工期
C.E工作實際進度拖后1周,不影響工期
D.E工作實際進度拖后1周,影響總工期1周
【答案】D
【解析】本題考查的是前鋒線比較法。選項A,C工作實際進度拖后2周,其總時差為1周,所以影響工期1周;選項B,D工作實際進度拖后3周,其總時差為1周,所以影響總工期2周;選項C,E工作實際進度拖后1周,影響總工期1周。

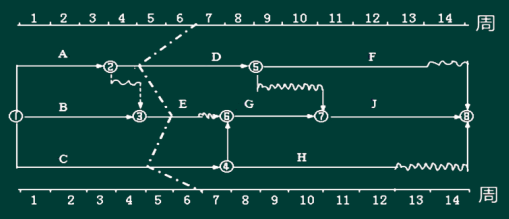

【例2】某工程時標網絡圖如下圖所示。計劃執行到第5周末檢查實際進度。發現D工作尚需3周完成,E工作尚需1周完成,F工作剛剛開始。由此可以判斷出( )。
A.A、B、C工作均已完成
B.D工程按計劃進行
C.E工作提前1周
D.F工作進度不影響總工期
E.總工期將延長1周
【答案】ABE
【解析】本題考查的是網絡計劃執行中的控制。選項C,E工作按計劃完成;選項D,F工作進度影響總工期。
