2.A【解析】美國建筑師學會(AIA)的合同條件體系龐大,分為A、B、C、D、F、G系列。AIA系列合同條件的核心是“通用條件”。采用不同的計價方式時,只需選用不同的“協議書格式”與“通用條件”結合。
3.D【解析】考慮到工程造價管理的動態性,美國造價估算中允許一定的誤差范圍,造價估算中允許的誤差幅度一般為:①可行性研究階段估算,-20%~+30%;②初步設計階段估算,-10%~+15%;③施工圖設計階段估算,-5%~+10%。對造價估算規定一定的誤差范圍,有利于有效控制工程造價。
4.C【解析】《造價工程師注冊管理辦法》第二十七條規定,注冊造價工程師有下列情形之一的,其注冊證書失效:①已與聘用單位解除勞動合同且未被其他單位聘用的;②注冊有效期滿且未延續注冊的;③死亡或者不具有完全民事行為能力的;④其他導致注冊失效的情形。
5.C【解析】選項A,在美國,造價工程師執業資格的資質是執業造價工程師(CCE)或稱為執業造價咨詢師(CCC);選項B、D,CCE要求報考人員至少擁有8年的專業工作經歷,并且必須具有4年被協會認可的工程造價專業的教育背景;選項C,而CCC則要求報考人員在擁有8年的專業工作經歷的基礎上,只要具有4年與工程造價相關專業的學歷背景即可,或無學歷背景,但申請人的實際工作經歷被協會認可,也可參加資格考試。
6.C【解析】工程造價咨詢企業資質有效期為3年。資質有效期屆滿,需要繼續從事工程造價咨詢活動的,當在資質有效期屆滿30日前向資質許可機關提出資質延續申請。資質許可機關應當根據申請做出是否準予延續的決定。準予延續的,資質有效期延續3年。
7.A【解析】未取得工程造價咨詢企業資質從事工程造價咨詢活動或者超越資質等級承接工程造價咨詢業務的,出具的工程造價成果文件無效,由縣級以上地方人民政府建設主管部門或者有關專業部門給予警告,責令限期改正,并處以1萬元以上3萬元以下的罰款。
8.D【解析】選項A,資金是運動的價值,資金的價值是隨時間變化而變化的.是時間的函數,隨時間的推移而變動;選項B,利息是資金時間價值的一種重要表現形式;選項C,任何技術方案的實施,都有一個時間上的延續過程,由于資金時間價值的存在.使不同時間上發生的現金流量無法直接加以比較。
9.B【解析】在以單利計息情況下,第三年末的本利和為:F=P(1+i×n)=500×(1+3×10%)=650(萬元)。
10.A【解析】按單利計算的利息率=5%×5=25%;按復利計算的利息率=(1+5%)5-1=27.6%。
11.C【解析】每年年末支付租金R=P(A/P,6%,5)=400×(A/P。6%,5)=94.97(萬元);每年年初支付租金R=P(F/P,6%,5-1)(A/F,6%,5)=89.59(萬元)。
12.A【解析】投資回收期沒有全面考慮投資方案整個計算期內的現金流量,即:只考慮投資回收之前的效果,不能反映投資回收之后的情況,即無法準確衡量方案在整個計算期內的經濟效果。所以,投資回收期作為方案選擇和項目排隊的評價準則是不可靠的,它只能作為輔助評價指標,或與其他評價方法結合應用。
13.C【解析】可以采用凈現值評價各個獨立方案的投資效益:
NPV1-=-3 600+1 300×(P/A,10%,4)=521.O0(萬元);
NPV2=-5 000+1 200×(P/A,10%,6)=202.O0(萬元);
NPV3=-6 600+1 500×(P/A,10%,8)=1 402.50(萬元)。
則NPV3>NPV1>NPV2,即投資效益由高到低的順序為:方案3、方案1、方案2。

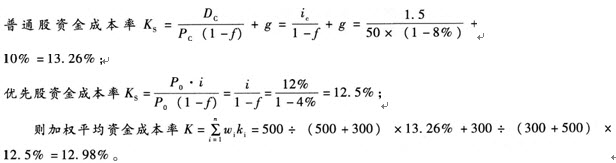

14.A【解析】選項B,對于某些不可再生資源開發型項目,在進行計算期不等的互斥方案比選時。方案可重復實施的假定不再成立,這種情況下不能用最小公倍數法確定計算期;選項C,采用研究期法時,對于計算期比共同的研究期長的方案,要對其在共同研究期以后的現金流量情況進行合理的估算,以免影響結論的正確性;選項D,方案重復法(即最小公倍數法),其適用條件是各方案均在共同的計算期內重復進行。
15.D【解析】該企業當年的償債備付率DSCR=(EBITDA-TAX)/PD=(500+20-107.5)/(50+150)=2.06。
16.A【解析】選項B,互斥方案評價方法只用于對互斥型投資方案的評價,并不適用于獨立型投資方案;選項C,對于計算期相同的互斥方案,若NPV甲>NPV乙0,表明優選方案為方案甲:選項D,當對比的兩個方案投資額不同時,可以采用凈現值率法進行評價,并得到正確的優選方案。
17.B【解析】

18.B【解析】項目盈虧平衡點(BEP)的表達形式有多種,可以用實物產銷量、年銷售額、單位產品售價、單位產品的可變成本以及年固定總成本的絕對量表示,也可以用某些相對值表示,如生產能力利用率。其中,以產量和生產能力利用率表示的盈虧平衡點應用最為廣泛。
19.D【解析】BEP=BEP(Q)/Qd=[200/(50-35-50×5%)]/100=16%;
由BEP(P) =C--F/Qd+CV+t=200/35+BEP(P)×5%,
解得:BEP(P)=38.95(元)。
20.A【解析】銷售收入的斜率最大,投資次之,經營成本的斜率最小,因此對于凈現值的變化,銷售收入的敏感性>投資的敏感性>經營成本的敏感性。
21.B【解析】對于大型復雜的產品,應用價值工程的重點是在產品的研究設計階段,產品的設計圖紙一旦設計完成并投入生產后,產品的價值就已基本確定,這時再進行價值工程分析就變得更加復雜。因此,價值工程活動更側重在產品的研究、設計階段,以尋求技術突破,取得最佳的綜合效果。
22.C【解析】計算過程如下表所示。
零部件 | Ⅰ | Ⅱ | Ⅲ | Ⅳ | 得分 | 功能重要性系數 |
Ⅰ | × | 3 | 2 | 4 | 9 | 0.375 |
Ⅱ | 1 | × | 1 | 0 | 2 | 0.083 |
Ⅲ | 2 | 3 | × | 2 | 7 | 0.292 |
Ⅳ | 0 | 4 | 2 | × | 6 | 0.250 |
合計 | 24 | 1.ooo |
23.A【解析】F甲=1-(0.22+0.26+0.20)=0.32,C丁=1-(0.28+0.24+0.26)=0.22;則V甲=0.32/0.28=1.14,V乙=0.92,V丙=1,V丁=0.91;即V甲最大,甲為優選方案。
24.C【解析】CE=系統效率/(設置費+維持費)=SE/(IC+SC)。
項目每年的運營成本中已經扣除了節約的材料費和人工費,材料費的節約已經計入系統效率,不再計入運營成本,而人工費的節約應計入分母,而不計入分子。則可得:
年維持費=年運營成本+人工費節約=10+10=20(萬元);
年設置費=投資×(A/P,10%,8)=100×0.187 4=18.74(萬元);
系統效率=年增加收入一人工費節約=30-10=20(萬元);
費用效率CE=20/(20+18.74)=0.516。
25.D【解析】
26.A【解析】風險識別是風險管理中的首要步驟,是指通過一定的方式,系統而全面地識別影響項目目標實現的風險事件并加以適當歸類,并記錄每個風險因素所具有的特點的過程。
27.C【解析】
28.A【解析】BOT和ABS融資方式都適用于基礎設施建設,但兩者在運作中特點及對經濟的影響等方面存在著很大差異。
29.C【解析】平均年限法(使用年限法),是指按照固定資產的預計使用年限平均分攤固定資產折舊額的方法。工作量法是指按照固定資產生產經營過程中所完成的工作量計提折舊的一種方法,是由平均年限法派生出來的一種方法。雙倍余額遞減法和年數總和法(年數總額法)都屬于加速折舊的方法。
30.B【解析】項目管理層是項目生產成本的控制中心,負責執行企業對項目提出的成本管理目標,在企業授權范圍內實施可控責任成本的控制。
31.D【解析】施工成本的實際開支與計劃不相符,往往是由兩個因素引起的:①在某道工序上的成本開支超出計劃;②某道工序的施工進度與計劃不符。因此,要想找出成本變化的真正原因,實施良好、有效的成本控制措施,必須與進度計劃的適時更新相結合。
32.D【解析】工作量法按照臺班計算折舊額:每臺班折舊額=原值×(1一預計凈殘值率)/規定的總工作臺班=1 000 000×(1-1%)/(10×12×250)=33(元);
該月應計算的折舊額=本月實際工作臺班×每臺班折舊額=300×33=9 900(元)。
33.B【解析】按照有關規定,無形資產從開始之日起,在有效使用期限內平均攤入成本。法律和合同規定了法定有效期限或者受益年限的,攤銷年限從其規定;否則,攤銷年限應注意符合稅法要求。
34.A【解析】在進行項目收益計算時,營業稅、消費稅、土地增值稅、資源稅、城市維護建設稅和教育費附加均可包含在營業稅金及附加中。
35.D【解析】風險轉移是進行風險管理的一個十分重要的手段,風險轉移是通過某種方式將某些風險的后果連同對風險應對的權力和責任轉移給他人。承包商履約擔保就屬于風險應對策略中的風險轉移。
36.C【解析】評價項目借款償債能力,需要根據有關財務報表,計算利息備付率、償債備付率和資產負債率等指標,分析判斷財務主體的償債能力。
37.A【解析】房產稅計稅依據和稅率中從價計征時需要注意的特殊問題有:①以房產聯營投資的,房產稅計稅依據應區別對待:a.以房產聯營投資,共擔經營風險的,按房產余值為計稅依據計征房產稅;b.以房產聯營投資,不承擔經營風險,只收取固定收入的,實際是以聯營名義取得房產租金,因此,應由出租方按租金收入計征房產稅;②融資租賃房屋的,以房產余值為計稅依據計征房產稅,租賃期內該稅的納稅人,由當地稅務機關根據實際情況確定;③新建房屋空調設備價值計入房產原值的,應并入房產稅計稅依據計征房產稅。
38.B【解析】該企業應繳的城市維護建設稅=2000×3%×7%=4.2(萬元)。
39.C【解析】該公司當年應繳納城鎮土地使用稅額=(25000+5000)×4=120000(元)。
40.A【解析】以房產聯營投資,不承擔風險,只收取固定收入,應由出租方按租金收入計繳房產稅。該企業2013年應繳納的房產稅額=500×(1-20%)×1.2%/2+50×12%=2.4+6=
8.4(萬元)。
41.A【解析】項目法人責任制的核心內容是明確由項目法人承擔投資風險,項目法人要對工程項目的建設及建成后的生產經營實行一條龍管理和全面負責。
42.A【解析】CM承包模式的核心思想是采用快速路徑法施工,即在工程設計尚未結束之前,當工程某些部分的施工圖設計已經完成時,就開始進行該部分工程的施工招標,從而使這部分工程的施工提前到工程項目的設計階段。
43.D【解析】常用于控制質量的方法有:排列圖法、因果分析圖法、直方圖法和控制圖法。其中,排列圖法、直方圖法和因果分析圖法是質量控制的靜態分析方法,反映的是質量在某一段時間里的靜止狀態。
44.C【解析】選項A,排列圖是一種用來尋找影響工程質量主要因素的有效工具;選項B。因果分析圖又稱樹枝圖或魚刺圖,是用來尋找某種質量問題產生原因的有效工具;選項D,控制圖法和直方圖法分別屬于質量控制的動態和靜態分析方法。
45.D【解析】組織加快成倍節拍流水施工的最小公約數是3,即A施工過程安排6/3=2個隊施工,B工作安排6/3=2個隊施工,C工作安排9/3=3個隊施工,共計7個施工隊。施工段數應等于施工隊數才能保證各施工隊連續施工,所以每層施工段數應該是7。
46.C【解析】流水節拍是流水施工的主要參數之一,它表明流水施工的速度和節奏性。流水節拍小.其流水速度快,節奏感強;反之則相反。流水節拍決定著單位時間的資源供應量,同時,流水節拍也是區別流水施工組織方式的特征參數。
47.C【解析】根據題意可得,K=min{3,6,6,12}=3,工作隊數分別是1個,2個,2個,4個,故共需1+2+2+4=9個工作隊,多層流水施工,施工段數m=工作隊數=9,所以T=(9+9-1)×3=51d。
48.D【解析】網絡圖中的關鍵路線包括:①在雙代號網絡圖中,持續時間最長的線路為關鍵線路;②在雙代號網絡圖中,當網絡計劃的計劃工期等于計算工期時,總時差和自由時差為零的線路就是關鍵線路;③在雙代號時標網絡中,沒有波浪線的線路為關鍵線路;④在單代號搭接網絡中,所有工作之間時間間隔為0的線路為關鍵線路。
49.C【解析】
50.C【解析】工作A無波形線說明自由時差為0;所有經過工作A的線路間的總時差的最小值為2。
51.A【解析】在采用風險控制對策時,所制定的風險控制措施應"-3形成一個周密的、完整的損失控制計劃系統。該計劃系統一般應由預防計劃、災難計劃和應急計劃三部分組成。
52.D【解析】選項D,只要是代理人在代理權限范圍內所實施的行為,其法律后果均由被代理人承擔。
53.B【解析】根據《合同法》規定,當事人基于重大誤解訂立的合同屬于可變更、可撤銷合同。本題中“甲將42.5級水泥當作52.5級水泥購入”,屬于重大誤解,甲有權請求人民法院或仲裁機構撤銷該合同。當事人在合同中未約定仲裁條款,事后又未達成書面仲裁協議或者仲裁協議無效的,可以向法院起訴。
54.D【解析】債權人撤銷權是指債權人對債務人所作的危害其債權的民事行為,有請求法院予以撤銷的權利。撤銷權自債權人知道或者應當知道撤銷事由之日起一年內行使,5年內沒有行使撤銷權的,該撤銷權消滅。
55.D【解析】有下列情形之一的,要約失效:①拒絕要約的通知到迭要約人;②要約人依法撤銷要約;③承諾期限屆滿,受要約人未作出承諾;④受要約人對要約的內容作出實質性變更。
56.C【解析】《合同法》第一百零四條規定,合同標的物提存后,債權人領取提存物的權利,自提存之日起5年內不行使而消滅,提存物扣除提存費用后歸國家所有。
57.A【解析】招標人和中標人應當自中標通知書發出30日內,按照招標文件和中標人的投標文件訂立書面合同。若招標文件要求提交履約保證金,中標人應當提交。
58.B【解析】選項B,大多數商品和服務價格實行市場調節價,只有極少數商品和服務價格實行政府指導價或政府定價。
59.A【解析】招標人最遲應當在書面合同簽訂后5日內向中標人和未中標的投標人退還投標保證金及銀行同期存款利息。招標文件要求中標人提交履約保證金的,中標人應當按照招標文件的要求提交。履約保證金不得超過中標合同金額的10%。
60.B【解析】施工圖是設計單位的最終成果文件,應按照批準的初步設計方案進行限額設計,施工圖預算需控制在批準的設計概算范圍內。
