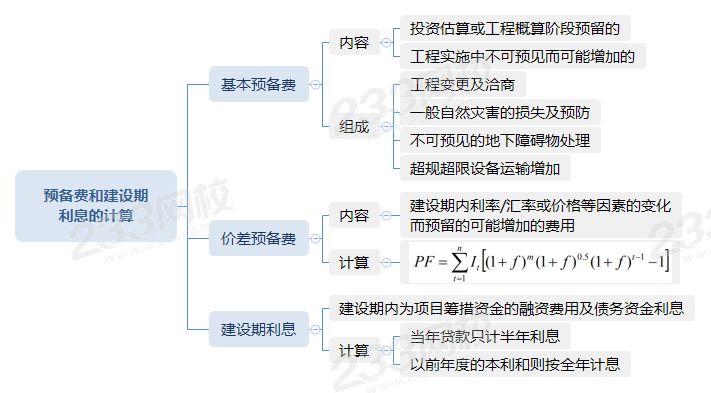

一級造價工程師《建設工程計價》科目,需要記憶的知識點多且雜,復習的時候,我們不妨利用思維導圖來提高記憶效率。本篇為“預備費和建設期利息的計算”思維導圖,這類思維導圖簡單明了,歸納性強,可涵蓋一節內容的所有重要考點,幫助快速掌握整節內容的框架,特別適合在碎片化時間學習使用,或是考前復習使用。建議收藏備用哦~
一、預備費包括基本預備費和價差預備費兩種。
(一)基本預備費(不可預見費)
基本預備費=(工程費用+工程建設其他費用)×基本預備費費率
(二)價差預備費(價格變動不可預見費)
其中:
PF—價差預備費;
n—建設期年份數;
It—建設期中第t年的靜態投資計劃額,包括工程費用、工程建設其他費及基本預備費;
f—年漲價率;
m—建設前期年限(從編制估算到開工建設,單位:年)。
【實戰演練】
1.某建設項目建筑安裝工程費為6000萬元,設備購置費為1000萬元,工程建設其他費用為2000萬元,建設期利息為500萬元。若基本預備費費率為5%,則該建設項目的基本預備費為( )萬元。
A.350
B.400
C.450
D.475
2.某建設項目工程費用5000萬元,工程建設其他費用1000萬元。基本預備費率為8%,年均投資價格上漲率5%,建設期兩年,計劃每年完成投50%,則該項目建設期第二年價差預備費應為( )萬元。
A.160.02
B.227.79
C.246.01
D.326.02
基本預備費=(5000+1000)×8%=480(萬元)
靜態投資=5000+1000+480=6480(萬元)
建設期第年完成投資=6480×50%=3240(萬元)
第二年漲價預備費=3240×[(1+5%)0(1+5%)0.5(1+5%)2-1-1]=246.01(萬元)
3.某建設項目靜態投資為10000萬元,項目建設前期年限為1年,建設期為2年,第一年完成投資40%,第二年完成投資60%。在年平均價格上漲率為6%的情況下,該項目價差預備費應為( )萬元。
A.666.3
B.981.6
C.1306.2
D.1640.5
二、建設期利息。
在總貸款分年均衡發放前提下,按當年借款在年中支用考慮,即當年貸款只計半年利息,而以前年度的本利和則按全年計息。
計算公式:
其中:
qj —建設期第j年應計利息;
Pj-1—建設期第(j-1)年末累計貸款本金與利息之和;
Aj —建設期第j年貸款金額;
i —年利率。
【實戰演練】
1.某新建項目,建設期為2年,分年均衡進行貨款,第一年貨款200萬元第年貨款300貨款利息只計息不支付,年利率為10%的情況下,該項目應計建設期貸款利息為( )萬元。
A.36.00
B.46.00
C.52.00
D.70.00
在建設期,各年利息計算如下:
第一年應計利息=200/2×10%=10萬元
第二年應計利息=(200+10+300/2)×10%=36萬元
該項目應計建設期貸款利息=10+36=46萬元
2.某項目建設期為2年,第一年貸款4000萬元,第二年貸款2000萬元,貸款年利率10%,貸款在年內均衡發放,建設期內只計息不付息。該項目第二年的建設期利息為( )萬元。
A.200
B.500
C.520
D.600
在建設期,各年利息計算如下:
第一年應計利息=4000/2×10%=200萬元
第二年應計利息=(4000+200+2000/2)×10%=520萬元
