一級造價工程師考試《建設工程計價》科目,其考試用書共有312頁,字數為501千字。學習難度雖一般,但因為該考試歷經十數年,考核內容日漸精細化,短期備考做幾套歷年試題就輕松通過這門考試的可能性還是很小的。學習講究的是穩扎穩打,是一個循序漸進的過程。類似一級造價工程師這種準入類執業資格考試的是有相當的難度的,且考試成績四年滾動,結合備考人群大都是在職人員,根據自身情況制定合理的學習計劃是很有必要的。
本次專題是對《建設工程計價》科目全書的內容,以日更新聞的形式按章節順序進行梳理、歸納。旨在以考試用書為主輔以歷年試題的考核題點,讓各位對全書進行全覆蓋式的整體把握。
首先了解一下該科目歷年各章節考題分布情況2014~(2019)
章節 | 單選/T | 多選/T | 分值 |
第一章 建設工程造價構成 | 10(9) | 4(3) | 18(15) |
第二章 建設工程計價原理、方法及計價依據 | 15(13) | 7(6) | 29(25) |
第三章 建設項目決策和設計階段工程造價的預測 | 11(10) | 3(2) | 17(14) |
第四章 建設項目承發包階段合同價款的約定 | 15(12) | 4(3) | 23(18) |
第五章 建設項目施工階段合同價款的調整和結算 | 17(14) | 5(5) | 27(24) |
第六章 建設項目竣工決算和新增資產價值的確定 | 4(2) | 1(1) | 6(4) |
合計 | 72(60) | 24(20) | 120(100) |
建設項目投資及工程造價的構成2006-2019年考情情況:單項選擇題1T
一、我國建設項目投資及工程造價的構成

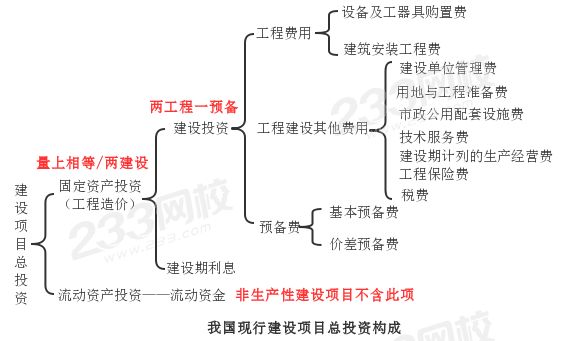

1.建設項目總投資 -- 建設期內 全部費用總和
建設項目總投資是為完成工程項目建設并使達到使用要求或生產條件,在建設期內預計或實際投入的全部費用總和。【2016】
2.生產性建設項目總投資 對比 非生產性建設項目總投資
生產性建設項目總投資包括建設投資、建設期利息和流動資金三部分。
對于非生產性建設項目的總投資包括建設投資和建設期利息兩項,不包括流動資金。
在“項目報批總投資”或“項目概算總投資”中只包括鋪底流動資金,為流動資金的30%。
3.固定資產投資 量上相等 工程造價(建設期預計或實際支出的建設費用)
固定資產投資與建設項目的工程造價在量上相等。【2019】
工程造價=建筑工程費+安裝工程費+設備購置費+工程建設其他費+預備費+建設期貸款利息【2007計算】
4.建設投資 -- 建設期內 現金流出 全部費用
建設投資是為完成工程項目建設,在建設期內投入且形成現金流出的全部費用。
建設投資包括工程費用、工程建設其他費用和預備費三部分。(兩工程一預備)
5.工程費用 -- 直接用于
工程費用是指建設期內直接用于工程建造、設備購置及其安裝的建設投資,可以分為建筑安裝工程費和設備及工器具購置費。
二、國外建設工程造價構成
工程項目總建設成本包括直接建設成本、間接建設成本、應急費和建設成本上升費。
(一)項目直接建設成本
(二)項目間接建設成本 (簡計口訣:項目開業生產運保稅)
項目管理費+開工試車費+業主的行政性費用+生產前費用+運費和保險費+稅金
(三)應急費
①未明確項目的準備金 → 必定會發生 (3個不是)
②不可預見準備金 → 可能發生,可能不發生
不可預見準備金只是一種儲備,可能不動用。【2015】
(四)建設成本上升費 補償未知價格增長
建設成本上升費用于補償直至工程結束時的未知價格增長。【2013】
