考點:施工圖預算的編制
(二)單位工程施工圖預算的編制
1.建筑安裝工程費計算
■單價法
◆定額單價法(應用較多)
◆工程量清單單價法(綜合單價)
■實物量法
【重點】定額單價法與實物量法的不同
(1)定額單價法(工料單價法、預算單價法)
建筑安裝工程預算造價=(Σ分項工程量×分項工程工料單價)+企業管理費+利潤+規費+稅金
■計算人、材、機費時需要注意以下問題:
①分項工程的名稱、規格、計量單位與預算單價或單位估價表中所列內容完全一致時,可以直接套用預算單價。
②分項工程的主要材料品種與預算單價或單位估價表中規定材料不一致時,不可以直接套用預算單價,需要按實際使用材料價格換算預算單價。
③分項工程施工工藝條件與預算單價或單位估價表不一致而造成人工、機械的數量增減時,一般調量不調價。
■工料分析
■價格調整
(2)實物量法
單位工程人、材、機費=綜合工日消耗量×綜合工日單價+∑(各種材料消耗量×相應材料單價)+ ∑(各種機械消耗量×相應機械臺班單價)
建筑安裝工程預算造價=單位工程人、材、機費+企業管理費+利潤+規費+稅金
優點:能較及時地將反映各種材料、人工、機械的當時當地市場單價計入預算價格,不需調價,反映當時當地的工程價格水平。

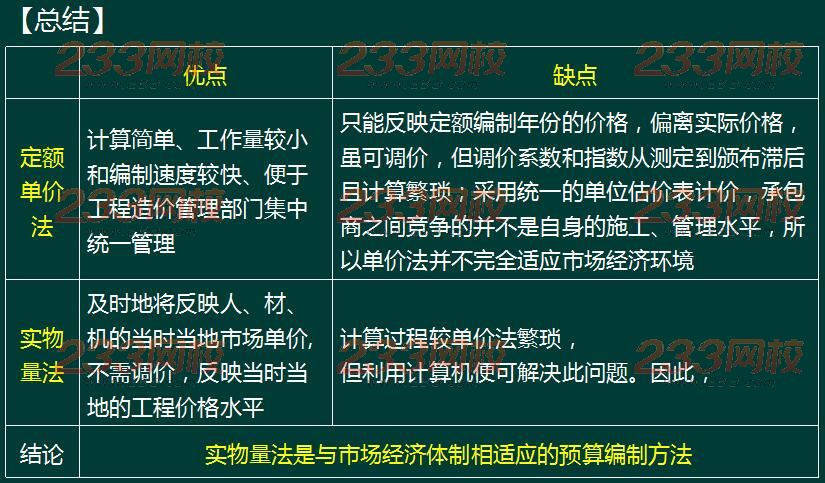

(3)定額單價法與實物法差異
首尾部分的步驟相同的,所不同的主要是中間的兩個步驟:
(1)采用實物法計算工程量后,套用相應人工、材料、施工機械臺班預算定額消耗量。求出各分項工程人工、材料、施工機械臺班消耗數量并匯總成單位工程所需各類人工工日、材料和施工機械臺班的消耗量。
(2)采用實物法,用當時當地的各類人工工日、材料和施工機械臺班的實際單價分別乘以相應的人工工日、材料和施工機械臺班總的消耗量,并匯總后得出單位工程的人工費、材料費和機械費?! ?nbsp;
【2011年·多選】編制施工圖預算的過程中,包括在預算單價法中、但不包括在實物量法中的工作內容有(?。?。
A.套用預算定額
B.匯總人、材、機費用
C.計算未計價材料費
D.計算材料價差
E.計算其他費用
233網校答案:CD
233網校解析:選項CD只屬于定額單價法,實物量法不包括。
