51、 管理者不直接與承包人簽訂合同,但委托監督承包人履行合同的工程總承包方式是(  )。
A.EPC總承包
B.交鑰匙總承包
C.設計一采購總承包
D.工程項目管理總承包


52、 關于世界銀行貸款項目的投標資格審查,下列說法中正確的是(  )。
A.凡采購大而復雜的工程宜采用資格預審
B.資格定審有利于縮小投標人的范圍
C.資格預審的標準應嚴于資格定審
D.資格定審的標準應嚴于資格預審


53、 為了合理劃分發承包雙方的合同風險,施工合同中應當約定一個基準日。對于實行招標的建設工程,一般以(  )前的第28天作為基準日。
A.投標截止時間
B.招標截止日
C.中標通知書發出
D.合同簽訂


54、 關于招標工程量清單缺項、漏項的處理,下列說法中正確的是(  )。
A.工程量清單缺項、漏項及計算錯誤帶來的風險由發承包雙方共同承擔
B.分部分項工程量清單漏項造成新增工程量的,應按變更事件的有關方法調整合同價款
C.分部分項工程量清單缺項引起措施項目發生變化的,應按與分部分項工程相同的方法進行調整
D.招標工程量清單中措施項目缺項,招標人在投標時未予以填報的,合同實施期間不予增加


55、 施工合同履行期間,關于計日工費用的處理,下列說法中正確的是(  )。
A.已招標價工程量清單中無某項計日工單價時候,應按工程變更有關規定商定計日工單價
B.承包人通知發包人以計日方式實施的零量工作,雙方應按計日工方式予以結算
C.現場簽證的計日工數量與招標工程量清單中所列不同時,應按工程變更有關規定進行價款調整
D.施工各期間發生的計日工費用應在竣工結算時一并支付

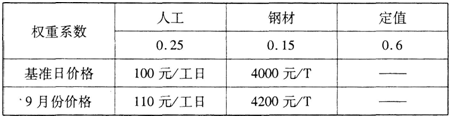

56、 某工程施工合同約定采用價格指數法調整合同價款,各項費用權重及價格如表所示。已知該工程9月份完成的工程合同價款為31300萬元,則9月份合同價款調整金額為(  )萬元。

A.22.5
B.61.46
C.75
D.97.5


57、 下列在施工合同履行期間由不可抗力造成的損失中,應有承包人承擔的是(  )。
A.因工程損害導致的第三方人員傷亡
B.因工程損害導致的承包人人員傷亡
C.工程設備的損害
D.應監理人要求承包人照管工程的費用


58、 某工程合同價格為5000萬元,計劃工期是200天,施工期間因非承包人原因導致工期延誤10天,若同期該公司承攬的所有工程合同總價為2.5億元,計劃總部管理費為1250萬元,則承包人可以索賠的總部管理費為(  )萬元。
A.7.5
B.10
C.12.5
D.15


59、 工程在施工合同履行期間發生共同延誤事件,正確的處理方式是(  )。
A.按照延誤時間的長短,由責任方共同分擔延誤帶來的損失
B.發包人是初始延誤者,承包人可得到工期和費用補償,但得不到利潤補償
C.承包人是初始延誤者,承包人只能得到工期補償,但得不到費用補償
D.客觀原因造成的初始延誤,承包人可得到工期補償,但很難得到費用補償


60、 施工合同履行期間,下列不屬于工程計量范圍的是(  )。
A.工程變更修改的工程量清單內容
B.合同文件中規定的各種費用支付項目
C.暫列金額中的專業工程
D.擅自超出施工圖紙施工的工程
