A.7
B.14
C.25
D.28
52、 某建設項目業主與甲施工單位簽訂了施工總包合同,合同中保函手續費為20萬元,合同工期為200天。合同履行過程中,因不可抗力事件發生致使開工日期推遲30天,因異常惡劣氣候停工10天,因季節性大雨停工5天,因設計分包單位延期交圖停工7天,上述事件均未發生在同一時間,則甲施工總包單位可索賠的保函手續費為( )萬元。
A.0.7
B.3.7
C.4.7
D.5.2
53、 某裝飾工程直接工程費500萬元,直接工程費中人工費為30萬元,措施費中人工費為20萬元,間接費費率為50%,利潤率為40%,以人工費為計算基數時,該工程的利潤額為( )萬元。
A.45
B.30
C.20
D.18

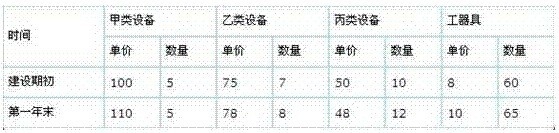

54、 某工程在建設期初預計和建設期第一年末實際發生的設備、工器具購置情況如下表所示。與建設期初相比,第一年末的設備、工器具價格指數為( )。

A.98.02
B.108.11
C.110.72
D.119.70
55、 某建設項目,基建撥款為2800萬元,項目資金為800萬元,項目資本公積金為100萬元,基建投資借款1000萬元,企業債券400萬元,待沖基建支出300萬元,應收生產單位投資借款1500萬元,基本建設支出1200萬元,則基建節余資金為( )萬元。
A.1300
B.2700
C.3000
D.5100
56、 某建設項目投產后,應付賬款的最低周轉天數為15天,預計年銷售收入為12000萬元,年經營成本9000萬元,其中外購原材料、燃料及其他材料費為7200萬元,則該項目的應付賬款估算額為( )萬元。
A.500
B.375
C.300
D.125
57、 根據《標準施工招標文件》規定,遇到延誤移交施工現場的情況,可以補償的內容是( )。
A.索賠工期、費用
B.索賠費用、利潤
C.索賠工期、利潤
D.既索賠工期、費用又可索賠利潤
58、 采用現場測定法,測得某種建筑材料在正常施工條件下的單位消耗量為12.47kg,損耗量為0.65kg,則該材料的損耗率為( )%。
A.4.95
B.5.21
C.5.45
D.5.50
59、 下列各項內容中屬于資格預審申請文件的是( )。
A.項目建設概況
B.近年完成的類似項目情況表
C.資格預審文件澄清和修改的說明
D.申請人須知
60、設備安裝工程費概算的編制方法中,常用于設備價格波動較大的非標準設備和引進設備的安裝工程概算是( )。
A.預算單價法
B.擴大單價法
C.設備價值百分比法
D.綜合噸位指標法
