二級建造師考試通過率基礎科目穩定在20%-30%,實務穩定在10%,SO,二建之難,難于實務;實務之難,難于案例。
二級建造師《專業工程管理與實務》考試科目中,總分120分,案例分析題4題,每題20分,共80分,占實務考試總分的2/3。案例分析題主要綜合測試考生對大綱所規定內容的全面掌握情況,內容不僅要涉及專業實務科目的內容,另外還有可能涉及《建設工程施工管理》和《建設工程法規及相關知識》等內容。所以想要順利通過二級建造師考試,掌握案例題才是關鍵!但是考試的時候你是不是以下狀況:
案例題不會答
或看著熟悉,就是寫不出答案
或滿滿寫了一頁,就是得不到分數
歸根結底是因為
你少了一份實務案例答題模板
Now,233小編給大家帶來了標準案例題的解題模板,希望能幫大家做到:會答的不丟一分,不會的多得一分。
【標準市政工程案例分析題模版】
【背景材料】
某政府投資建設的大型市政工程,招標人以公開招標方式自行組織招標,共有15家投標申請人報名。招標過程中發生了如下事件:
事件1:共有12家投標申請人通過資格預審,招標人對該12家投標申請人進行了公示,并以電話形式通知其資格預審合格;
事件2:招標文件發售前,招標人組織了現場勘察;在現場勘察過程中,某投標申請人對招標文件中的地質情況提出質疑;招標人于投標截止時間前10天,向該投標申請人進行了答疑;
事件3:評標委員會按招標文件中規定的經評審的最低投標價法進行了評標,其中A投標人的報價最低,但評標委員會認為該報價低于其成本。評標委員會經評審后,推薦第一、二、三名中標候選人依次為B、C、D投標人。招標人認為B投標人資信情況較差,擬與C投標人簽訂合同;
事件4:在投標有效期截止時間前20天,招標人確定了中標人,并同時向中標人發出了中標通知書,但中標人以該項目利潤太低為由拒絕與招標人簽訂合同。
【問題】
1.指出招標人在招標過程中做法的不妥之處?說明原因。
2.事件3中評標委員會應如何認定A的報價低于其成本?
3.事件4中中標人拒絕與招標人簽訂合同時,應對中標人如何處理?
【答題模版與評分細則】
1.(本小題14.0分)
(1)事件1中:
“招標人對該12家投標申請人進行了公示”不妥;(1.0分)
因為招標人不得透露潛在投標人的名稱和數量。(1.0分)
“并以電話形式通知其資格預審合格”不妥;(1.0分)
因為招標人應以書面形式通知所有參加資格預審的投標申請人。(1.0分)
(2)事件2中:
“招標文件發售前,招標人組織了現場勘察”不妥;(1.0分)
因為招標文件發售后,招標人方可組織現場勘察。(1.0分)
“招標人于投標截止時間前10天,向該投標申請人進行了答疑”不妥;(1.0分)
因為招標人應于投標截止時間15天前,將書面答疑發給所有購買招標文件的投標申請。(1.0分)
(3)事件3中:
“招標人認為B投標人資信情況較差,擬與C投標人簽訂合同”不妥;(1.0分)
因為招標人應與排名第一的中標候選人簽訂合同。(1.0分)
(4)事件4中:
“在投標有效期截止時間前20天,招標人確定了中標人”不妥;(1.0分)
因為應當在投標有效期截止時間30個工作日前,確定中標人。(1.0分)
“并同時向中標人發出了中標通知書”不妥。(1.0分)
因為招標人應當在確定中標人后的15日內向有關行政主管部門提交書面報告,有關行政主管部門接到報告后5日內未提出異議的,招標人方可發出中標通知書。(1.0分)
2.(本小題3.0分)
認為A的報價可能低于其成本時,應當要求A作出書面說明并提供證明資料;(1.0分)
如A不能作出合理的書面說明或不能提供證明資料;(1.0分)
評標委員會可以認定A的報價低于其成本,作為無效標處理。(1.0分)
3.(本小題3.0分)
(1)沒收其投標保證金;(1.0分)
(2)造成的損失超過投標保證金的,要求其賠償超過部分;(1.0分)
(3)上報有關行政主管部門,請求對該投標人進行行政處罰。(1.0分)
【標準建筑工程案例分析題模版】
【背景材料】

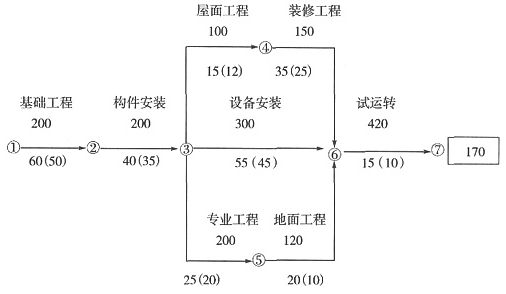

某工程,網絡計劃如下圖所示:
在施工過程中,第75天下班時刻進度檢查時,基礎工程剛剛完成。
【問題】
如何調整原計劃,既經濟又能保證原計劃工期?寫出調整步驟。
【答題模版與評分細則】
(準則:壓縮、工期、增費少)
(1)第75天檢查時,基礎工程剛剛完成,工期拖后75-60=15天;(1.0分)
(2)調整步驟:
①壓縮②~③工作5天,工期縮短5天,增加費用最少:200×5=1000元;(1.5分)
②壓縮③~⑥工作5天,工期縮短5天,增加費用最少:300×5=1500元;(1.5分)
③同壓③~⑥和③~④3天,工期縮短3天,增費最少:400×3=1200元;(2.0分)
④壓縮⑥~⑦工作2天,工期縮短2天,增加費用最少:420×2=840元。(1.5分)
(3)調整方案:壓縮②~③工作5天、③~⑥工作8天、③~④工作3天、⑥~⑦工作2天;增加費用1500+1200+840=4540元,為最少費用。(2.0分)
【標準公路工程案例分析題模版】
某施工單位在北方平原地區承建了一段長22km的雙向四車道高速公路的路基、路面工程,該工程路面結構設計示意圖如圖所示。

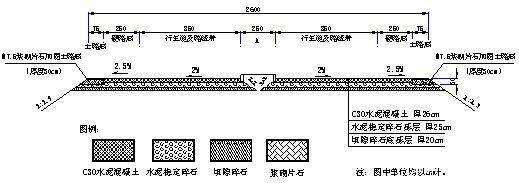

路面結構設計示意圖一
施工中發生如下事件:
事件一:施工單位進場后采用活動板房自建駐地項目部,駐地生活用房建設時充分考慮以人為本的理念;駐地辦公用房面積考慮了下列各個部(或室)的要求:書記辦公室、項目副經理辦公室、項目總工程師辦公室、各職能部門辦公室(質檢部、合同部、技術部、財務部、安全部等)、綜合辦公室、醫務室、保安室、工地試驗室、打印復印室……
事件二:施工單位在基層施工前,進行了各項標準試驗,包括標準擊實試驗、級配試驗、混合料的配合比試驗、結構強度試驗等,其中路面基層無機結合料穩定材料配合比設計流程圖如圖所示。

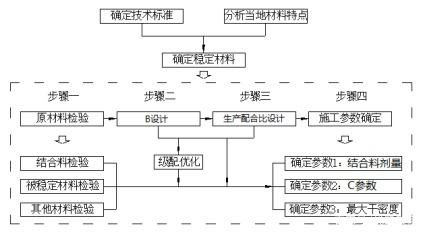

無機結合料穩定材料配合比設計流程圖二
事件三:滑模攤鋪機起步時,先開啟振搗棒,在2~3min內調整到適宜振搗頻率,使進入擠壓板前緣拌和物振搗密實,無大氣泡冒出,方可開動滑模機平穩推進攤鋪。因滑模攤鋪機未配備自動插入裝置(DBI),傳力桿無法自動插入。
事件四:為保證工期,施工單位采用2臺滑模攤鋪機分左右幅同時組織面層施工,對行車道與硬路肩進行整體滑模攤鋪。施工單位配置的每臺攤鋪機的攤鋪速度為120m/h,時間利用系數為0.7,施工單位還配置了專門的水泥混凝土攪拌站,攪拌站生產能力為500m/h。(滑模攤鋪機生產率公式為:Q=1000hBVpKB(m/h),公式中h為攤鋪厚度,B為攤鋪寬度)。
問題:
1.寫出圖一中A的名稱以及圖二中檢測參數3可采用的試驗方法。
2.補充事件一中駐地辦公用房面積考慮時缺少的部(或室)。
3.寫出事件二中B試驗的名稱以及圖二步驟三中B設計、步驟四中C參數的名稱。
4.事件三中傳力桿應采用什么方法施工?傳力桿應該采用什么樣的鋼筋?
5.施工單位配置的水泥混凝土攪拌站能否滿足滑模攤鋪機的生產率?說明理由。
【答題模版與評分細則】
1.A為:中央分隔帶,檢測參數3可采用的試驗方法有重型擊實方法、振動壓實方法(3.0分)
2.缺少:項目經理辦公室、資料檔案室和會議室。(3.0分)
3.B設計是:目標配合比設計。C參數是:合理含水率。(4.0分)
4.采用前置支架法施工。應該采用光圓鋼筋。(2.0分)
5.水泥混凝土攪拌站能滿足滑模攤鋪機的生產率;(2.0分)
因為:每臺攤鋪機生產效率Q=1000×0.26×11×0.12×0.7=240.24m/h。(2.0分)
則兩臺攤鋪機生產效率為:240.24×2=480.48m/h(2.0分)
480.48m/h<500m/h(攪拌站生產能力),所以能滿足滑模攤鋪機的生產率。(2.0分)
如何找準問題點?問題點需要如何回答?答案如何書寫?都在二級建造師案例答題模板。
掌握了案例分析的答題???,在福建二級建造師備考的考前一段時間建議大家多做一些案例分析題,這樣既有利于檢查自己對理論知識的掌握情況,又能在反復的練習和實踐中形成比較縝密的邏輯思路。去233網校二建資料包下載經典案例分析題,看看效果。
