通過對成本目標按時間進行分解,在網絡計劃的基礎,可獲得項目進度計劃的橫道圖,并在此計劃上編制成本計劃,有以下兩種表示方式:
(1)在時標網絡圖上按月編制的成本計劃直方圖;
(2)利用時間-成本累積曲線(S形曲線)表示
時間-成本累積曲線的繪制步驟如下:
①確定工程項目進度計劃,編制進度計劃的橫道圖;
②根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本;
③計算規定時間t計劃累計支出的成本額(各單位時間計劃完成的成本額累加求和),具體公式為:
式中
——某時間t內計劃累計支出成本額
——單位時間n的計劃成本額
t ——某規定計劃時刻
④按各規定時間的累計支出成本的值,繪制S形曲線
S型曲線必然包絡在由全部工作按最早開始時間開始和全部工作都按最遲必須開始時間的曲線組成的“香蕉圖”內。
【練一練】

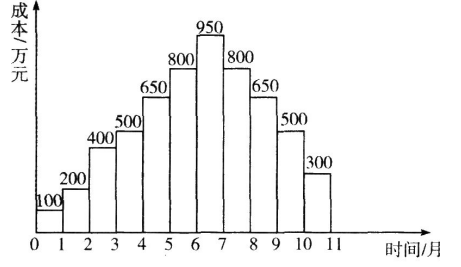

某工程按月編制成本計劃如圖6所示,若6月、7月實際完成的成本為700萬元和1000萬元,其余月份的實際成本與計劃相同,則關于成本偏差的說法,正確的有()
A.第7個月末的計劃成本累計值為3500萬元
B.第6個月末的實際成本累計值為2550萬元
C.第6個月末的計劃成本累計值為2650萬元
D.若繪制S形曲線,全部工作必須按照最早開工時間計算
E.第7個月末的實際成本累計值為3550萬元
解析:可以向業主索賠的費用為8×300+1000×2+400×2=5200(元)
