2019二建施工管理計算題必考點六:據圖計算某時間內累積成本
2019教材 P108
在網絡計劃基礎上編制成本計劃表達方式有兩種:
1)在時標網絡圖上按月編制的成本計劃直方圖;
2)時間-成本累積曲線(S形曲線),即香蕉圖。
核心點:直方圖按月編制,如3月計劃支出400萬;香蕉圖為某時間段內的計劃累計支出成本額,若3月對應為700萬,則700萬為成本計劃開始至3月的累計支出成本額。
若繪制S形曲線,全部工作必須按照最早開始時間和全部工作都按最遲必須開始時間開始的曲線所組成的香蕉圖內。
備考時間越來越短建議考生們下載233網校APP,方便隨時隨備考下載資料!>>也可以加小編微信ks233wx28,小編拉你進二建備考微信群,大家一起備考交流學習,不錯過任何一個鎖分的機會!
真題重現

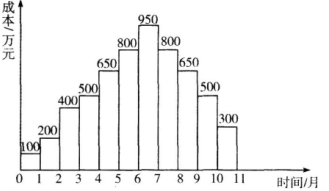

2015、某工程按月編制成本計劃如圖6所示,若6月、7月實際完成的成本為700萬元和1000萬元,其余月份的實際成本與計劃相同,則關于成本偏差的說法,正確的有( )
A.第7個月末的計劃成本累計值為3500萬元
B.第6個月末的實際成本累計值為2550萬元
C.第6個月末的計劃成本累計值為2650萬元
D.若繪制S形曲線,全部工作必須按照最早開工時間計算
E.第7個月末的實際成本累計值為3550萬元
解析:BCE
A、200+400+500+650+800+950=3600萬元
B、200+400+500+650+700=2550萬元
C、200+400+500+650+800=2650萬元
D、若繪制S形曲線,全部工作必須按照最早開始時間和全部工作都按最遲必須開始時間開始的曲線所組成的香蕉圖內。
E、200+400+500+650+700+1000=3550萬元
