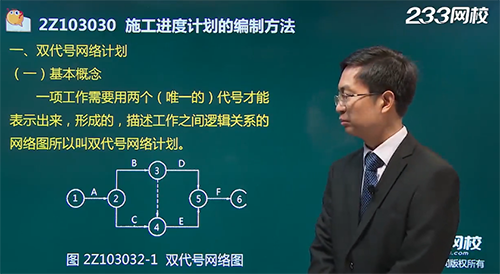

弄懂雙代號網絡圖時間參數計算,首先,大家要記住這個圖,不記住這個圖容易把大家搞暈。
然后,記住這兩個公式,其實絕大多數題目都是由這兩個公式演變而來的。
總時差=LS(最遲開始)-ES(最早開始)
自由時差=本工作的所有緊后工作的最早開始時間中最早的-本工作的最早完成時間
如果采用改進的節點法(推薦的),則時間參數的計算順序,先計算最早系列;然后計算自由時差,繼而計算總時差;最后計算最遲系列。
其實網校施工管理精講班,楊建偉老師版第三章21-24講,楊老師有詳細講解了雙代號網絡計劃的參數、計算;單代號網絡計劃參數計算;單代號與雙代號時標網絡。
楊老師講解方法比較適合沒有基礎的同學聽。因為聽過的同學反應:開始學習單代號圖和雙代號圖,先聽了寧老師的課,不是很明白,于是返回來又聽了楊老師的課,就徹底的學會,明白了。因此建議跟我一樣沒有任何基礎的學員在學習這一章節的時候可以先學楊老師的課,楊老師的這節課比較適合初學者,用最直觀的授課方式來講解知識點,使我們更好的掌握其知識點。如果不明白可以再看看寧老師的課,寧老師的這個知識側重于大量的例題講解。如果相互結合起來就會快速的掌握這個知識點了。雖然考試中所占分值不大,但是還是值得學會,拿分的。點擊聽課,三分鐘搞定雙代號網絡圖計算知識點>>
下面看看雙代號網絡圖計算筆記:
雙代號網絡圖繪制在時間坐標上,稱為時標網絡計劃。
時標網絡圖中的工作全部按最早開始和最早完成時間繪制,稱為早時標網絡計劃;
網絡圖中的工作全部按最遲開始和最遲完成時間繪制,稱為遲時標網絡計劃。
我們案例考試中經常駐出現早時標網絡圖。時標網絡計劃中的實箭線表示工作,波形線表示一項工作的最早完成時間與其緊后工作最早開始時間之間的時間間隔。
