2019年二級建造師考試《礦業工程管理與實務》模擬試卷(五)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)
第1題單選
關于橫撐式支撐的說法中,錯誤的是( )
A.開挖較窄的溝槽,多用橫撐式土壁支撐
B.橫撐式支撐分為水平擋土板和垂直擋板式兩類,水平擋土板又分間斷式和連續式兩種
C.濕度小的黏性土挖土深度小于3m時,可用間斷式水平擋土板。對松散、濕度大的土可用連續式水平擋土板支撐,挖土深度可達5m
D.對松散和濕度很高的土可用垂直擋土板支撐,其挖土深度有限
參考答案:D
參考解析:開挖較窄的溝槽,多用橫撐式土壁支撐(答案A說法正確)。橫撐式士壁支撐根據擋土板的不同,分為水平擋土板式以及垂直擋土板式兩類(答案B說法正確)。前者擋土板的布置又分間斷式和連續式兩種。濕度小的黏性土挖土深度小于3m時,可用間斷式水平擋土板支撐;對松散、濕度大的土可用連續式水平擋土板支撐,挖土深度可達5m。(答案C說法正確)對松散和濕度很高的土可用垂直擋土板式支撐,其挖土深度不限(答案D說法錯誤)。擋土板、立柱及橫撐的強度、變形及穩定等,可根據實際布置情況進行結構計算。
第2題單選
水泥的組成成份中不包括的是( )
A.水泥熟料
B.石膏
C.外加劑
D.混合料
參考答案:C
參考解析:水泥屬于水硬性膠凝材料,由水泥熟料、石膏和混合料組成。
.......
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有l(wèi)個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
第21題多選
關于合同價款調整的程序,說法正確的有( )。
A.出現合同價款調增事項后的14d內,承包人應向發包人提交合同價款調增報告并附上相關資料
B.發包人應在收到承包人合同價款調增報告及相關資料之日起14d內對其核實,予以確認的應書面通知承包人
C.發包人在30d內未提交合同價款調減報告的,應視為發包人對該事項不存在調整價款請求
D.發包人與承包人對合同價款調整的不同意見不能達成一致,雙方應停止履行合同義務
E.承包人在收到發包人的協商意見后30d內既不確認也未提出不同意見的,視為發包人提出的意見已被承包人認可
參考答案:A,B
參考解析:本題考核的是合同價款調整的程序。合同價款調整的程序包括下列程序:(1)出現合同價款調增事項(不含工程量偏差、計日工、現場簽證、索賠)后的14d內,承包人應向發包人提交合同價款調增報告并附上相關資料;承包人在14d內未提交合同價款調增報告的,應視為承包人對該事項不存在調整價款請求。故選項A正確。(2)出現合同價款調減事項(不含工程量偏差、施工索賠)后的14d內,發包人應向承包人提交合同價款調減報告并附相關資料;發包人在14d內未提交合同價款調減報告的,應視為發包人對該事項不存在調整價款請求。故選項C錯誤。(3)發(承)包人應在收到承(發)包人合同價款調增(減)報告及相關資料之日起14d內對其核實,予以確認的應書面通知承(發)包人。故選項B正確。發(承)包人在收到合同價款調增(減)報告之日起14d內未確認也未提出協商意見的,視為承(發)包人提交的合同價款調增(減)報告已被發(承)包人認可。發(承)包人提出協商意見的,承(發)包人應在收到協商意見后的14d內對其核實,予以確認的應書面通知發(承)包人。承(發)包人在收到發(承)包人的協商意見后14d內既不確認也未提出不同意見的,視為發(承)包人提出的意見已被承(發)包人認可。故選項E正確。(4)發包人與承包人對合同價款調整的不同意見不能達成一致,只要對承發包雙方履約不產生實質影響,雙方應繼續履行合同義務,直到其按照合同約定的爭議解決方式得到處理。故選項D錯誤。(5)經發承包雙方確認調整的合同價款,作為追加(減)合同價款,與工程進度款或結算款同期支付。
第22題多選
屬于常用水泥的是( )
A.硅酸鹽水泥
B.礦渣硅酸鹽水泥
C.高鋁水泥
D.硫鋁酸鹽水泥
E.粉煤灰水泥
參考答案:A,B,E
參考解析:水泥品種按其組成可分為兩大類,即:常用水泥和特種水泥。
常用水泥主要指用于一般土木建筑工程的水泥,如硅酸鹽水泥、普通硅酸鹽水泥、礦渣硅酸鹽水泥等,它們均是以硅酸鹽水泥熟料為主要組分的一類水泥。粉煤灰水泥也屬于常用水泥。
特種水泥泛指水泥熟料為非硅酸鹽類的其他品種水泥,如高鋁水泥、硫鋁酸鹽水泥等。
.......
三、案例分析題(共4題,每題20分)
第31題簡答

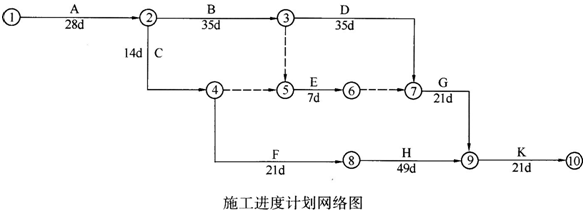

某礦業工程施工進度計劃網絡圖如下圖所示:
施工中發生了以下事件:
事件1:A工作因設計變更停工10d;
事件2:B工作因施工質量問題返工,延長工期7d;
事件3:E工作因建設單位供料延期,推遲3d施工。
在施工進展到第120d后,施工項目部對第110d前的部分工作進行了統計檢查。
據見下表:
問題
1.本工程計劃總工期和實際總工期各為多少天?
2.施工總承包單位可否就事件1~3獲得工期索賠?分別說明理由。
3.計算截止到第110d的合計BCWP值。
4.計算第110d的成本偏差CV值,并做CV值結論分析。
5.計算第110d的進度偏差SV值,并做SV值結論分析。
參考答案:
參考解析:1.本工程計劃總工期=28+35+35+21+21=140d,實際總工期=140+10+7=157d。
2.施工總承包單位可否就事件1~3獲得工期索賠的判定及其理由:
事件1可以獲得工期索賠。
理由:A工作是因設計變更而停工,應由建設單位承擔責任,且A工作屬于關鍵工作。
事件2不可以獲得工期索賠。
理由:B工作是因施工質量問題返工,應由施工總承包單位承擔責任。
事件3不可以獲得工期索賠。
理由:E工作雖然是因建設單位供料延期而推遲施工,但E工作不是關鍵工作,且推遲3d未超過其總時差。

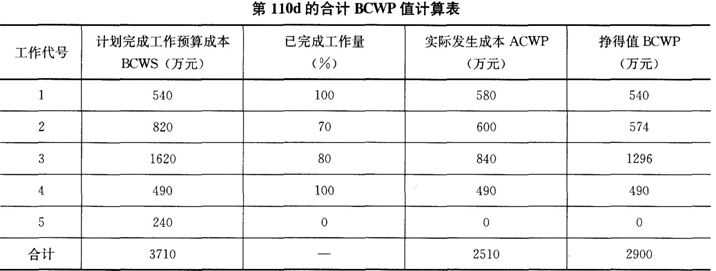

3.計算截止到第110d的合計BCWP值(見下表):
截止到第110d的合計BCWP值為2900萬元。
4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390萬元。
CV值結論分析:由于成本偏差為正,說明成本節約390萬元。
5.第110d的進度偏差SV=BCWP-BCWS=2900-3710=-810萬元。
SV值結論分析:由于進度偏差為負,說明進度延誤了810萬元。
.......
在線做題>>點擊查看本套試題答案及解析完整版>> |
