2019年二級建造師考試《市政公用工程管理與實務》模擬試卷(一)

  一、單項選擇題(共20題。每題1分,每題的備選項中。只有一個最符合題意)

  第1題單選

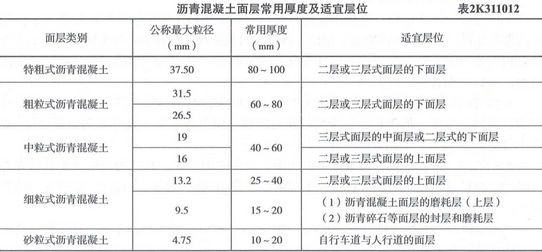

  只能用于瀝青混凝土面層下面層的是(  )瀝青混凝土。

  A.粗粒式

  B.中粒式

  C.細粒式

  D.砂粒式

  參考答案:A

  參考解析:


  第2題單選

  用振動壓路機碾壓改性瀝青混合料路面時,其振動頻率和振幅大小宜采用(  )。

  A.低頻低振幅

  B.低頻高振幅

  C.高頻高振幅

  D.高頻低振幅

  參考答案:D

  參考解析:密級配瀝青混合料復壓宜優先采用重型輪胎壓路機進行碾壓,以增加路面不透水性,其總質量不宜小于25t。相鄰碾壓帶應重疊1/3-1/2輪寬。對粗集料為主的混合料,宜優先采用振動壓路機復壓(厚度宜大于30mm),振動頻率宜為35-50Hz ,振幅宜為0.3 - 0.8mm。層厚較大時宜采用高頻大振幅,厚度較薄時宜采用低振幅,以防止集料破碎。相鄰碾壓帶宜重疊 100 -200mm。當采用三輪鋼筒式壓路機時,總質量不小于12t,相鄰碾壓帶宜重疊后輪的1/2輪寬,并不應小于200mm。

  第3題單選

  鉆孔灌注樁施工時,為防止塌孔與縮徑,通常采取措施之一是(  )。

  A.控制進尺速度

  B.部分回填黏性土

  C.全部回填黏性土

  D.上下反復提鉆掃孔

  參考答案:A

  參考解析:塌孔與縮徑產生的原因基本相同,主要是地層復雜、鉆進速度過快、護壁泥漿性能差、成孔后放置時間過長沒有灌注混凝土等原因所造成 。預防措施:鉆(沖)孔灌注樁穿過較厚的砂層、礫石層時,成孔速度應控制在2m/h以內,泥漿性能主要控制其密度為1.3-1.4g/cm3 、黏度為20-30s、 含砂率不大于6% ,若孔內自然造漿不能滿足以上要求時,可采用加黏土粉、燒堿、木質素的方法,改善泥漿的性能,通過對泥漿的除砂處理,可控制泥漿的密度和含砂率 。 沒有特殊原因,鋼筋骨架安裝后應立即灌注混凝土 。

  .......

  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  第21題多選

  關于沉入樁打樁順序的說法,正確的有(??)。

  A.密集樁群由中心向四周對稱施打

  B.密集樁群由中心向兩個方向?qū)ΨQ施打

  C.先打淺樁,后打深樁

  D.先打大樁,后打小樁

  E.先打長樁,后打短樁

  參考答案:A,B,D,E

  參考解析:對于密集樁群,自中間向兩個方向或四周對稱施打;根據基礎的設計標高,宜先深后淺;根據樁的規格,宜先大后小,先長后短 。

  第22題多選

  建設單位編制的工程竣工驗收報告應附文件資料有(  )。

  A.施工許可證

  B.施工圖設計文件審查意見

  C.施工單位簽署的質量合格文件

  D.施工單位簽署的工程質量保修書

  E.驗收組人員簽署的工程竣工驗收意見

  參考答案:A,B,D,E

  參考解析:竣工驗收報告主要內容:(1)工程概況 。(2) 建設單位執行基本建設程序情況 。(3)對工程勘察、設計、施工、監理等單位的評價 。(4) 工程竣工驗收時間、程序、內容和組織形式 。(5) 工程竣工驗收鑒定書 。(6) 竣工移交證書 。(7) 工程質量保修書 。(8)工程質量評估報告 。(9)質量檢查報告 。(10)工程竣工報告 。(11)施工許可證 。(12)施工圖設計文件審查意見 。(13)驗收組人員簽署的工程竣工驗收意見 。(14)法規、規章規定的其他有關文件 。

  第23題多選

  地下連續墻施工時,應對泥漿的主要技術性能指標(  )進行檢驗和控制。

  A.相對密度

  B.黏度

  C.含砂率

  D.pH值

  E.膨潤土含量

  參考答案:A,B,C,D

  .......

  參考解析:泥漿應根據地質和地面沉降控制要求經試配確定,并在泥漿配制和挖槽施工中對泥漿的相對密度、黏度、含砂率和pH值等主要技術性能指標進行檢驗和控制 。

  三、案例分析題(共4題。每題20分)

  第31題簡答

  背景資料:

  某公司承建北方某城市主干道工程。該道路結構為200mm厚二灰穩定土底基層、350mm厚水泥穩定碎石基層。180mm厚瀝青混合料面層分為三層施工。底面層厚80mm,中面層厚60mm,表面層厚40mm。底面層和中面層采用普通AC型瀝青混凝土。表面層采用改性瀝青瑪碲脂混合料SMA。建設單位要求5月1日開始施工,11月30日完工。

  項目部進場后,編制了施工組織設計,其中編制了詳細的施工進度計劃,實施中進行動態調整,完工后依據進度計劃、調整資料對施工進行總結。項目部在城市郊區建立了二灰穩定土與水泥穩定碎石的拌合站。二灰穩定土與水泥穩定碎石均在夜間拌合、運輸,白天碾壓。鋪筑一段時間后,水泥穩定碎石表面出現了松散、強度偏低的問題。項目部調整了碾壓的時間。由于拆遷的影響,工期延誤,部分路段瀝青混合料的施工進入了冬期,為保證瀝青混合料的攤鋪質量,項目部選擇在氣溫較高的時間段施工。在瀝青混凝土的施工中,項目部采用光輪振動壓路機碾壓,被監理制止。攤鋪碾壓完成后.現場實測瀝青混合料面層的壓實度達到了96%,瀝青混合料的平均厚度為182mm。個別路段的平整度為1.3mm,平均值為1.15mm。項目部自檢結論為合格。

  問題:

  1.本工程施工應做哪些技術管理的準備工作?

  2.為何水泥穩定碎石會出現質量問題?

  3.瀝青混合料冬期施工要采取哪些措施?

  4.監理為何制止施工單位用光輪振動壓路機碾壓瀝青混凝土?

  5.本工程能達到合格標準嗎?

  6.項目部在施工進度總結時資料依據是否全面?還應補充哪些內容?

  參考答案:

  參考解析:問題1. 本工程施工應做哪些技術管理的準備工作?

  答:項目部技術管理的準備工作有:及時索取工程設計圖紙和相關技術資料,指定專人管理并公布有效文件清單;熟悉設計文件;編制施工組織設計,確定主要(重要)分項工程、分部工程的施工方案和質量保證計劃;確定各階段質量目標和質量保證措施;確認質量檢驗與驗收程序、內容及標準等。

  確定質量目標、保證措施和檢驗標準也是開工前應做的技術工作。

  問題2.為何水泥穩定碎石會出現質量問題?

  答:本工程水泥穩定碎石會出現質量問題的原因是夜晚拌制、運輸,白天鋪筑,間隔的時間過長,超過水泥的初凝時間,同時含水量的損失也很大,造成水泥的強度降低。

  水泥穩定碎石應采用初凝時間3h以上和終凝時間6h以上的42.5級普通硅酸鹽水泥、礦渣硅酸鹽水泥、火山灰質硅酸鹽水泥。水泥穩定碎石自拌合至攤鋪完成,不得超過3h,宜在水泥初凝時間到達前碾壓成型。運輸時,應采取遮蓋封閉措施防止水分損失。水泥初凝、水泥穩定碎石含水量偏低都會造成強度達不到要求的現象。

  問題3.瀝青混合料冬期施工要采取哪些措施?

  答:城鎮快速路、主干路的瀝青混合料面層嚴禁冬期施工。必須進行施工時,除選擇在白天氣溫較高時段施工外,還應該適當提高瀝青混合料拌合、出廠及施工溫度。運輸中應覆蓋保溫,并應達到攤鋪和碾壓的溫度要求。下承層表面應干燥、清潔、無冰、雪、霜等。施工中做好充分準備,采取“快卸、快鋪、快平”和“及時碾壓、及時成型”的方針。

  城鎮快速路、主干路的瀝青混合料面層嚴禁冬期施工。次干路及其以下道路在施工溫度低于5℃時,應停止施工。主要是瀝青混合料施工穩定性低,混合料的降溫速度快,碾壓時達不到密實度,平整度受影響。一般鋪筑底面層和中面層,保證通車。第二年春季再統一鋪筑表面層。冬期粘層、透層、封層嚴禁施工。

  問題4.監理為何制止施工單位用光輪振動壓路機碾壓瀝青混凝土?

  答:為增加密集配(AC型)瀝青混凝土路面的不透水性,瀝青混凝土路面的復壓優先選用重型輪胎壓路機進行碾壓,不宜使用光輪振動壓路機。

  對于改性瀝青混合料路面用振動壓路機或鋼筒式壓路機碾壓,不宜使用輪胎壓路機碾壓。

  問題5.本工程達能到合格標準嗎?

  答:就目前的資料看不一定。瀝青混合料面層的主控項目有原材料、混合料、壓實度、面層厚度、彎沉值。一般原材料、混合料都可以達到合格標準,不合格不能施工。96%壓實度與182mm的厚度也達到了合格標準。但缺少彎沉值。平整度是關鍵實測項目,不是主控項目。

  主控項目必須達到100%合格。不能缺項。關鍵實測項目允許有個別的超差點。

  問題6.項目部在施工進度總結時依據的資料是否全面?還應補充哪些內容?

  答:項目部在施工進度總結時依據的資料不全面。還應補充施工進度計劃執行的實際記錄;

  編制施工進度總結時應依據的資料有:

  (1)施工進度計劃;

  (2)施工進度計劃執行的實際記錄;

  (3)施工進度計劃檢查結果;

  (4)施工進度計劃的調整資料。

  .......

在線做題>>點擊查看本套試題答案及解析完整版>>

  刷題推薦:二級建造師考試歷年真題|二建考試在線題庫免費測試

  有效備戰2019年二級建造師考試,全方位解析教材考點,打造零基礎全科通關方案,報課即送教材+通關寶典+案例專項+思維導圖+考前直播,點擊了解>>

添加二級建造師學習群或?qū)W霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 夏河县| 隆子县| 全椒县| 宝山区| 晴隆县| 农安县| 年辖:市辖区| 博湖县| 浦江县| 容城县| 清远市| 澄江县| 皮山县| 萨嘎县| 尼木县| 肇东市| 淄博市| 南靖县| 福安市| 沽源县| 伽师县| 新兴县| 郑州市| 广饶县| 家居| 定陶县| 长丰县| 邳州市| 晋州市| 合水县| 贺州市| 乐陵市| 磐安县| 湟中县| 华安县| 甘谷县| 古丈县| 抚州市| 天镇县| 拉萨市| 穆棱市|
