2019年二級建造師考試《建筑工程管理與實務》模擬試卷(三)
一、單項選擇題(共20題,每題1分,每題的備選項中,只有1個最符合題意)
第1題單選
砌筑砂漿的分層度不得大于(),確保砂漿具有良好的保水性。
A.30mm
B.35mm
C.40mm
D.50mm
參考答案:A
參考解析:砌筑砂漿的分層度不得大于30mm ,確保砂漿具有良好的保水性。施工中不應采用強度等級小于M5水泥砂漿替代同強度等級水泥混合砂漿,如需替代,應將水泥砂漿提高一個強度等級。
第2題單選

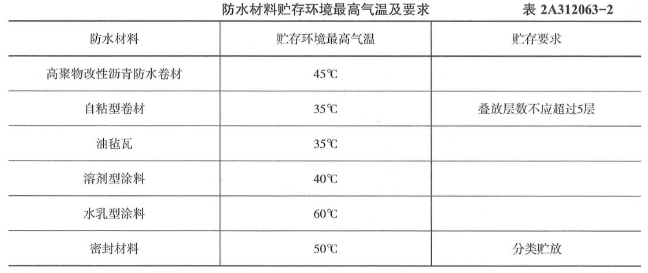

高聚物改性瀝青防水卷材貯存環境最高氣溫要求為()
A.35℃
B.40℃
C.45℃
D.60℃
參考答案:C
參考解析:
.......
二、多項選擇題(共10題。每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選。本題不得分;少選。所選的每個選項得0.5分)
第21題多選
施工現場用電規定中,電壓不應超過36V的用電場所有( )。
A.特別潮濕的場所
B.人防工程的場所
C.高溫場所
D.鍋爐或金屬容器內
E.有導電灰塵的場所
參考答案:B,C,E
參考解析:根據施工現場照明用電的規定,隧道、人防工程、高溫、有導電灰塵、比較潮濕或燈具離地面高度低于2.5m等場所的照明,電流電壓不應大于36V。
第22題多選
在專業分包合同中,( )屬于分包人應當完成的工作。
A.負責整個施工場地管理
B.提供施工場地工程地質材料
C.在合同約定時間內提供年、季、月度工程進度計劃及相應進度統計報表
D.負責已完成工程的成品保護工作.保護期間發生損壞自費予以修理
E.遵守政府有關主管部門對施工場地交通、施工噪聲及環境保護安全文明生產的管理規定
參考答案:C,D,E
參考解析:專業分包人的工作:分包人應按照分包合同的約定,對分包工程進行設計(分包合同有約定時) 、施工、竣工和保修。在合同專用條款約定的時間內,向承包人提供年、季、月度工程進度計劃及相應進度統計報表。遵守政府有關主管部門對施工場地交通、施工噪聲以及環境保護和安全文明生產等的管理規定,按規定辦理有關手續,并以書面形式通知承包人,承包人承擔由此發生的費用,因分包人責任造成的罰款除外。已竣工工程未交付承包人之前,分包人應負責已完分包工程的成品保護工作,保護期間發生損壞,分包人自費予以修復。
.......
三、案例分析題(共4題,每題20分)
第31題簡答
某工程項目總承包單位上報了施工進度計劃網絡圖(如圖1所示)(時間單位:月),并經總監理工程師和建設單位確認。
施工中發生了如下事件:
事件一:因為施工圖紙滯后原因?qū)工作延長了2個月;施工單位發生費用20萬元。施工單位向建設單位提出了索賠。
事件二:應建設單位要求施工單位采取了有效措施將H工作縮減至7個月。施工單位向建設單位提出了索賠。
問題:
(1)針對施工進度計劃網絡圖,寫出關鍵線路(以工作表示)。并計算其總工期,列式試計算原施工進度計劃中工作G的總時差和自由時差。
(2)寫出事件一發生后的關鍵線路,并計算調整后總工期。
(3)寫出事件二發生后的關鍵線路,并計算調整后的總工期。
(4)兩次事件發生后。列式計算工作C、工作E的總時差、自由時差。
參考答案:
參考解析:(1)其關鍵線路共有3條,分別為:A→B→D→H;A→B→E→H;A→C→F。
總工期:T=24個月。

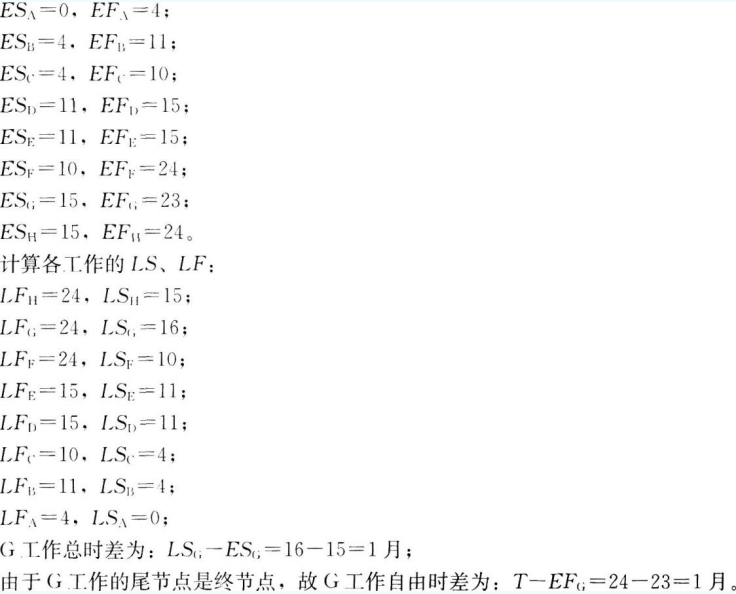

計算各工作的ES、EF:
(2)事件一發生后,關鍵線路為:A→B→D→H;
總工期為:26個月。
(3)事件二發生后,關鍵線路為:A→B→D→G;總工期為25個月。
(4)各工作最早、最遲開始、完成時間:
計算各工作的ES、EF:
.......
