51.根據《安全生產許可證條例》,施工企業安全生產許可證( )。
A.有效期滿時經同意可以不再審查
B.有效期為 2 年
C.要求企業獲得職業健康安全管理體系認證
D.應在期滿后 3 個月內辦理延期手續
【正確答案】:D P227
52.某分項工程某月計劃工程量為 3200㎡,計劃單價為 15 元/㎡;月底核定承包商實際完成工程量為
2800㎡,實際單價為 20 元/㎡,則 該工程的已完工作實際費用(ACWP)為( )元 。
A.42000
B.56000
C.48000
D.64000
【正確答案】:B P102
53. 應用曲線法進行施工成本偏差分析時,已完工作實際成本曲線與已完工作預算成本曲線的豎向
距離表示項目進展的( )
A.進度累計偏差
B.進度局部偏差
C.成本局部偏差
D.成本累計偏差
【正確答案】:D P104~105
54.下列建設工程施工合同跟蹤的對象中,屬于對業主跟蹤的是( )。
A.成本的增減
B.圖紙的提供
C.施工的質量
D.分包人失誤
【正確答案】:B P322
55.關于管理職能分工表的說法,錯誤的是( )。
A.是用表的形式反映項目管理班子內部項目經理、各工作部門和各工作崗位對各項工作任務的項目管理職能分工
B.可輔以管理職能分工描述書來明確每個工作部門的管理職能
C.管理職能分工表無法暴露僅用崗位責任描述書時所掩蓋的矛盾
D.可以用管理職能分工表來區分業主方和代表業主利益的項目管理方和工程建設監理方等的管理職能
【正確答案】:C P31
56.在編制施工成本計劃時,通常需要進行“兩算”對比分析,“兩算”指的是( )。
A.施工圖預算、成本核算
B.施工圖預算、施工預算
C.施工預算、成本核算
D.施工預算、施工決算
【正確答案】:B P87
57.根據《 建設工程施工合同(示范文本)》 (GF-2013—0201),保修期的開始計算時間是指( )。
A.竣工驗收合格日
B.合同基準日期
C.實際竣工日期
D.保證金扣留日
【正確答案】:A P279

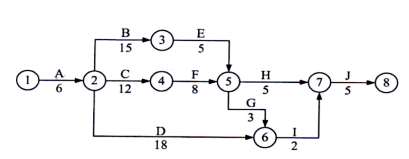

58.某雙代號網絡計劃如下圖(時間單位:天 ),其關鍵線路有( )條 。
A.2
B.3
C.5
D.4
【正確答案】:A P139
59.在一份保險合同中, 保險人承擔或給付保險金責任的最高額度是該份保險合同的( )。
A.標的價值
B.保險金額
C.保險費
D.實際賠付額
【正確答案】:B P311
60.某雙代號網絡計劃中,假設計劃工期等于計算工期,且工作 M 的開始節點和完成節點均為關鍵節點。關于工作 M 的說法,正確的是( )。
A.工作 M 的總時差等于自由時差
B.工作 M 是關鍵工作
C.工作 M 的自由時差為零
D.工作 M 的總時差大于自由時差
【正確答案】:A 超教材
