為什么《項目管理》一學就懂,一考就錯?
? 三大致命誤區,你中了幾個?
“理論背熟=會做題”:忽視實務銜接(如:網絡圖計算結合現場進度調整)
“重點恒重”思維:命題組近年偏愛“冷門交叉考點”(如:成本核算+質量控制的聯合出題)
“經驗主義”陷阱:實際施工經驗與考試邏輯沖突(例:實務中“趕工措施”≠考試標準答案)
233網校結合一建歷年真題試題庫考生的做題對錯情況,選取了正確率低于50%的真題,整理了一建《項目管理》歷年易錯真題精析,幫助大家精準提分!
一級建造師考試《項目管理》易錯真題精析
233網校一級建造師歷年真題庫可免費在線刷真題,點擊刷題>>
----------
233網校一級建造師資料包中,可下載一級建造師《項目管理》易錯真題精析PDF,點擊下載>>
----------
【2024】第19題 單選題 答題次數: 3897 正確率: 38.47%
根據《建設工程項目管理規范》規定的項目溝通管理程序,項目溝通管理首先應進行的工作是(??)。
A. 分解項目實施目標
B. 制定項目溝通計劃
C. 明確項目溝通內容
D. 分析項目相關方需求
第2章 >> 第2章 建設工程項目管理相關體系標準 >> 2.3 項目管理標準體系 >> 2.3.1 項目管理標準及價值交付P75-83
【2024】第65題 單選題 答題次數: 2443 正確率: 39.01%
根據英國土木工程師學會(ICE)頒布的工程施工合同(ECC),在提交訴訟或仲裁之前,能夠裁決合同爭議的人員或機構是(??)
A. 高級代表、裁決員
B. 工程師、爭端避免委員會
C. 建筑師、高級代表
D. 裁決員、爭端避免委員會
第9章 >> 第9章 國際工程承包管理 >> 9.3 國際工程投標與合同管理 >> 9.3.3 NEC施工合同和AIA合同P388-393
【2024】第64題 單選題 答題次數: 2569 正確率: 40.48%
FIDIC《施工合同條件》規定,業主應收到工程師簽發的最終付款證書(??)天內向承包商付款。
A. 14
B. 21
C. 56
D. 28
第9章 >> 第9章 國際工程承包管理 >> 9.3 國際工程投標與合同管理 >> 9.3.2 FIDIC施工合同和設計-采購- 施工(EPC) 合同管理P375-388
【2024】第21題 單選題 答題次數: 3632 正確率: 42.1%
工程施工合同采用目標成本加獎罰計價方式時,合同價款正確的計算方式是(??)
A. 實際發生的直接費+目標成本×基本酬金計算百分比+獎罰酬金
B. 目標成本×(1+基本酬金計算百分比)+獎罰酬金
C. 目標成本+實際發生的直接費×基本酬金計算百分比十獎罰酬金
D. 實際發生的直接費×(1+基本酬金計算百分比)+獎罰酬金
分比+獎罰酬金
第3章 >> 第3章 建設工程招標投標與合同管理 >> 3.1 工程招標與投標 >> 3.1.2 合同計價方式P96-99 >> 成本加酬金合同97-99
【2024】第18題 單選題 答題次數: 3986 正確率: 44.25%
根據《社會責任指南》,為履行“公平運行實踐”的核心主題,建筑企業應確定的社會責任議題是(??)。
A. 民主管理
B. 尊重產權
C. 職業健康安全
D. 收入創造
第2章 >> 第2章 建設工程項目管理相關體系標準 >> 2.2 風險管理與社會責任管理體系 >> 2.2.2 社會責任管理體系P72-75
【2024】第59題 單選題 答題次數: 2529 正確率: 45.04%
作為綠色策劃的主要內容,綠色交付策劃應明確的內容是(??)
A. 綠色建造效果評估內容及方式
B. 綠色建造目標及實施路徑
C. 綠色建造全過程數字化技術應用方式
D. 綠色建造各參與方協同工作機制
(1)應根據建筑類型和運營維護需求確定綠色建造項目的實體交付內容及交付標準。
(2)宜按照城市信息化建設要求和運營維護需求,制定數字化交付標準和方案,明確各階段責任主體和交付成果。
(3)應明確綜合效能調適及綠色建造效果評估的內容及方式。
第8章 >> 第8章 綠色建造及施工現場環境管理 >> 8.1 綠色建造管理 >> 8.1.1 綠色建造基本要求P336-339
【2024】第47題 單選題 答題次數: 2748 正確率: 47.09%
關于施工責任成本的說法,正確的是(??)。
A. 施工責任成本是以任務中心為對象進行歸集的預算成本
B. 施工責任成本是以責任中心為對象進行歸集的預算成本
C. 施工責任成本是以任務中心為對象進行歸集的可控成本
D. 施工責任成本是以責任中心為對象進行歸集的可控成本
第6章 >> 第6章 建設工程成本管理 >> 6.2 施工成本計劃 >> 6.2.1 施工責任成本構成P258-259
【2024】第62題 單選題 答題次數: 2384 正確率: 47.4%
根據綠色施工評價相關標準,在施工現場環境保護方面作為“控制項”進行評價的內容是(??)。
A. 采取限時施工和遮光措施
B. 設置并清理現場廁所化糞池
C. 制定地下文物保護應急預案
D. 制定建筑垃圾減量化計劃
(1)綠色施工策劃文件中應包含環境保護內容,并建立環境保護管理制度。
(2)施工現場應在醒目位置設置環境保護標識。
(3)施工現場的古跡、文物、樹木及生態環境等應采取有效保護措施,制定地下文物保護應急預案。C選項正確。
第8章 >> 第8章 綠色建造及施工現場環境管理 >> 8.2 施工現場環境管理 >> 8.2.2 施工現場環境保護措施P352-354
【2024】第31題 單選題 答題次數: 3165 正確率: 48.75%
建設單位進度計劃系統中,用來明確設計文件交付日期、主要設備交貨日期、施工單位進場日期、水電及道路接通日期等的計劃表是(??)。
A. 工程項目綜合進度計劃表
B. 工程項目總進度計劃表
C. 工程項目年度計劃表
D. 工程項目進度平衡表
第4章 >> 第4章 建設工程進度管理 >> 4.1 工程進度影響因素與進度計劃系統 >> 4.1.2 工程進度計劃系統及表達形式P158-163
【2024】第75題 多選題 答題次數: 2636 正確率: 19.04%
下列施工組織設計內容中,屬于單位工程施工組織設計中“施工部署”的有(??)。
A. 主要施工方案
B. 工程施工目標
C. 施工重點和難點分析
D. 主要分項工程施工工藝要求
E. 項目經理部工作崗位設置與職責劃分
(1)工程施工目標。應根據施工合同文件、招標文件及施工單位自身對工程管理目標的要求確定,包括:施工進度、質量、成本、安全、綠色施工及環境管理目標。各目標應滿足施工組織總設計中確定的總體目標。
(2)進度安排和空間組織。施工部署中的進度安排和空間組織應符合下列要求: ①應明確說明工程主要施工內容及進度安排,施工順序應符合工序邏輯關系;②施工流水段應結合工程具體情況分階段進行合理劃分,并說明劃分依據及流水方向,確保均衡流水施工。
(3)施工重點和難點分析。包括組織管理和施工技術兩個方面。
(4)工程管理組織結構形式。根據工程項目規模、復雜程度、專業特點、人員素質和地域范圍確定工程管理組織結構形式,并確定項目經理部的工作崗位設置及職責劃分。
(5)“四新”使用部署或要求。對于工程施工中開發和使用的新技術、新工藝應作出部署,對新材料和新設備的使用提出技術及管理要求。
(6)分包單位要求。簡要說明主要分包工程施工單位的選擇要求及管理方式。
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.3 工程項目管理規劃與動態控制 >> 1.3.2 施工組織設計P35-43 >> 施工組織總設計35-37
【2024】第81題 多選題 答題次數: 2155 正確率: 24.73%
根據《標準設計施工總承包招標文件》,“承包人建議書”應包括的內容有(??)。
A. 工程設備方案說明
B. 功能要求
C. 工程量清單
D. 分包方案
E. 對發包人要求中錯誤的說明
第3章 >> 第3章 建設工程招標投標與合同管理 >> 3.2 工程合同管理 >> 3.2.2 工程總承包合同管理P126-132 >> 設計施工總承包合同文件的組成及優先解釋順序126-127
【2024】第100題 多選題 答題次數: 1793 正確率: 24.93%
為加快形成對外承包工程發展新優勢,國家鼓勵建筑企業由建設施工優勢為主向同時具有(??)的綜合優勢轉變。
A. 集成設計
B. 投融資
C. 全過程工程咨詢
D. 工程建設
E. 運營服務
第9章 >> 第9章 國際工程承包管理 >> 9.1 國際工程承包市場開拓 >> 9.1.1 國際工程承包相關政策P355-361
【2024】第73題 多選題 答題次數: 2543 正確率: 25.84%
根據《建設項目工程總承包管理規范》,設計執行計劃宜包括的內容有(??)
A. 質量保證程序和要求
B. 費用控制原則和要求
C. 進度計劃和主要控制點
D. 采購工作范圍和內容
E. 技術經濟要求
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.2 工程項目管理組織與項目經理 >> 1.2.1 工程參建各方主體管理目標和任務P24-26
【2024】第76題 多選題 答題次數: 2368 正確率: 28.29%
建筑企業建立和實施質量、環境、職業健康安全體化管理體系時,支持與運行過程需進行的工作有(??)
A. 實施并保持溝通
B. 確定并提供資源
C. 創建、更新和控制成文信息
D. 持續改進
E. 管理評審
第2章 >> 第2章 建設工程項目管理相關體系標準 >> 2.1 質量、環境、職業健康安全管理體系 >> 2.1.5 全面一體化管理P64-68
【2024】第97題 多選題 答題次數: 1855 正確率: 28.3%
綠色建造需要將綠色發展理念融入工程策劃、設計、施工、交付全過程,除體現綠色化外,還應體現的特征有(??)。
A. 信息化
B. 工業化
C. 系統化
D. 產業化
E. 集約化
第8章 >> 第8章 綠色建造及施工現場環境管理 >> 8.1 綠色建造管理 >> 8.1.1 綠色建造基本要求P336-339
【2024】第95題 多選題 答題次數: 1934 正確率: 30.66%
安全生產管理3E原則是(??)
A. 強制管理
B. 工程技術
C. 教育培訓
D. 安全交底
E. 環境治理
A.Engineering(工程技術):運用技術手段消除不安全因素,實現生產工藝、機械設備等生產條件的安全。
B.Education(教育培訓):利用不同形式的安全教育和訓練,強化員工安全意識,掌握安全生產所必須的知識和技能。
C.Enforcement(強制管理):通過單位組織機構,建立健全各級管理人員和生產人員的責任制度和配套的規章制度,并認真落實、檢查和考核。
第7章 >> 第7章 建設工程施工安全管理 >> 7.2 施工安全管理體系及基本制度 >> 7.2.1 施工安全管理體系P295-301 >> 施工安全管理體系的內容、本質安全化管理296-301
【2024】第77題 多選題 答題次數: 2311 正確率: 33.32%
關于項目群及其管理的說法,正確的有(??)。
A. 項目群經理負責項目群的整體績效
B. 一個項目群應至少包含三個項目群組件
C. 項目群為利益相關方提供收益
D. 項目群可以是戰略性或經營性的
E. 項目群收尾后方可實現無形收益
項目群管理團隊負責單個或多個項目群組件或職能的績效和實施。
B錯誤,一個項目群應至少包含兩個項目群組件
C正確,D正確,項目群為利益相關方提供收益,并幫助實現戰略目標或經營目標。
E錯誤,在項目群生命周期或項目群收尾后都有可能實現有形或無形的收益。
第2章 >> 第2章 建設工程項目管理相關體系標準 >> 2.3 項目管理標準體系 >> 2.3.2 項目群與項目組合管理P83-86
【2024】第88題 多選題 答題次數: 2016 正確率: 34.03%
與建筑企業建立的質量管理體系相比,建設工程項目層面的質量管理體系的差異有(??)
A. 管理原則不同
B. 過程方法不同
C. 服務范圍不同
D. 評價方式不同
E. 作用時效不同
(1)目的不同
(2)服務范圍不同
(3)目標不同
(4)作用時效不同
(5)評價方式不同
第5章 >> 第5章 建設工程質量管理 >> 5.1 工程質量影響因素及管理體系 >> 5.1.3 工程質量管理體系P212-216 >> 工程質量管理體系的性質、特點和構成212-213
【2024】第99題 多選題 答題次數: 1842 正確率: 38.38%
為了保護本地勞動力就業,世界上不少國家和地區對外籍勞務輸入有嚴格限制,進入此國家和地區承包工程的企業需要辦理的事項有(??)
A. 申請獲得政府擔保
B. 申請納稅證明
C. 申請勞務輸入配額
D. 申請居留簽證
E. 申請工作許可
第9章 >> 第9章 國際工程承包管理 >> 9.1 國際工程承包市場開拓 >> 9.1.2 國際工程承包市場進入P361-365
【2024】第78題 多選題 答題次數: 2320 正確率: 38.62%
工程招標過程中,在開標環節應進行的工作有(??)。
A. 公布評標委員會成員名單
B. 對投標文件進行形式審查
C. 檢查投標文件密封情況
D. 公布投標人名稱及其投標報價
E. 設有標底的工程公布標底
A.宣布開標紀律;
B. 公布在投標截止時間前遞交投標文件的投標人名稱,并點名確認投標人是否派人到場;
C.宣布開標人、唱標人、記錄人、監標人等有關人員姓名;
D.按照投標人須知前附表規定檢查投標文件的密封情況;
E. 按照投標人須知前附表的規定確定并宣布投標文件開標順序;
F. 設有標底的,公布標底;
G. 按照宣布的開標順序當眾開標,公布投標人名稱、標段名稱、投標保證金的遞交情況、投標報價、質量目標、工期及其他內容,并記錄在案;
H.投標人代表、招標人代表、監標人、記錄人等有關人員在開標記錄上簽字確認;
I.開標結束。
第3章 >> 第3章 建設工程招標投標與合同管理 >> 3.1 工程招標與投標 >> 3.1.1 招標方式與程序P87-96
【2024】第71題 多選題 答題次數: 2825 正確率: 42.48%
工程質量監督機構參加竣工驗收時,對現場驗收宜重點監督的內容有(??)
A. 驗收組織形式
B. 驗收方法
C. 驗收程序
D. 標準規定的執行情況
E. 觀感質量檢查
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.1 工程項目投資管理與實施 >> 1.1.5 工程質量監督P20-24
【2024】第98題 多選題 答題次數: 1838 正確率: 45.48%
施工單位應設立安全文明施工費專用賬戶,做到??顚S谩0踩拿魇┕べM的用途有(??)。
A. 建立健全安全文明施工 管理體系
B. 購置和更新施工安全防護用具及設施
C. 培訓施工現場從事危險作業人員
D. 改善現場安全生產條件和作業環境
E. 賠付施工安全事故所造成的損失
第8章 >> 第8章 綠色建造及施工現場環境管理 >> 8.2 施工現場環境管理 >> 8.2.1 施工現場文明施工要求P349-352
【2024】第72題 多選題 答題次數: 2726 正確率: 47.07%
作為工程建設實施階段的最后一個環節,工程竣工驗收的基本作用有(??)。
A. 結算全部工程款項
B. 全面檢驗工程質量
C. 全面進行工程項目后評價
D. 全面考核工程建設成果
E. 標志著投資成果轉入生產或使用
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.1 工程項目投資管理與實施 >> 1.1.2 工程建設實施程序P4-9 >> 投資決策與建設實施程序4-7
【2024】第93題 多選題 答題次數: 1935 正確率: 49.15%
采用PDCA循環法進行施工成本管理績效考核的不足有(??)
A. 不適合需要周期性考核的企業
B. 投入成本高
C. 會抑制各部門之間的協同合作
D. 難以持續提高管理成效
E. 過于強調計劃性
第6章 >> 第6章 建設工程成本管理 >> 6.4 施工成本分析與管理績效考核 >> 6.4.2 施工成本管理績效考核P280-283
【2024】第91題 多選題 答題次數: 2054 正確率: 49.76%
施工單位編制的分項工程技術交底書應包括的內容有(??)
A. 施工方法
B. 進度安排
C. 質量要求
D. 成本控制措施
E. 驗收標準
第5章 >> 第5章 建設工程質量管理 >> 5.3 施工質量控制 >> 5.3.2 施工過程質量控制P236-242
【2023】第13題 單選題 答題次數: 9869 正確率: 41.19%
某工程的單代號搭接網絡計劃如下圖所示(時間單位:天)。該工程的計算工期是()天。
A. 24
B. 26
C. 30
D. 27
第4章 >> 第4章 建設工程進度管理 >> 4.3 工程網絡計劃技術 >> 4.3.2 時間參數計算方法P176-196 >> 單代號搭接網絡計劃的時間參數計算188-196
【2023】第10題 單選題 答題次數: 13011 正確率: 49.4%
某道路工程包括鋪設路基工作A和澆筑路面工作B,根據施工組織安排,需待鋪設路基工作A開始一段時間為澆筑路面工作B創造施工條件后,工作B才能開始進行,則制定施工計劃時,應將工作A與B的關系確定為 ()的搭接關系。
A. FTS
B. STF
C. FTF
D. STS
第4章 >> 第4章 建設工程進度管理 >> 4.3 工程網絡計劃技術 >> 4.3.2 時間參數計算方法P176-196
【2023】第2題 單選題 答題次數: 14011 正確率: 49.41%
由專業承包單位施工的分部(分項)工程施工方案,應由()審批。
A. 總包單位技術負責人
B. 總包單位項目技術負責人
C. 專業承包單位技術負責人
D. 專業承包單位項目技術負責人
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.3 工程項目管理規劃與動態控制 >> 1.3.2 施工組織設計P35-43 >> 施工組織設計的編制、審批及動態管理42-43
【2023】第9題 單選題 答題次數: 13734 正確率: 49.92%
某工程網絡計劃中,M工作的持續時間為2天,自由時差為1天,該工作有三項緊后工作,緊后工作的最早開始時間分別為第5天,第6天,第8天,總時差分別為3、2、1,則M工作的最遲開始時間為第()天。
A. 3
B. 5
C. 4
D. 6
故M工作的最遲開始時間=最遲完成時間-持續時間=6
第4章 >> 第4章 建設工程進度管理 >> 4.3 工程網絡計劃技術 >> 4.3.2 時間參數計算方法P176-196
【2023】第75題 多選題 答題次數: 8056 正確率: 28.2%
關于雙代號網絡計劃中關鍵工作的說法,正確的有 ()。
A. 關鍵工作的總時差最小
B. 關鍵工作間的時距必為零
C. 關鍵工作可以在非關鍵線路上
D. 關鍵線路上相鄰關鍵工作之間的間隔時間必為零
E. 關鍵工作的自由時差全部為零
時距是單代號網絡計劃內容, B錯誤
在搭接網絡計劃中,從起點節點開始到終點節點均為關鍵工作,且所有工作的時間間隔均為零的線路應為關鍵線路。D錯誤
E選項缺少前置條件Tp和Tc是否相等,故E錯誤
第4章 >> 第4章 建設工程進度管理 >> 4.3 工程網絡計劃技術 >> 4.3.3 關鍵工作及關鍵線路確定方法P196-199
【2023】第73題 多選題 答題次數: 8826 正確率: 28.55%
與邀請招標方式相比,公開招標方式的特點有()
A. 招標人有較大的選擇范圍
B. 資格審查和評標的工作量大
C. 有利于降低招標采購的費用
D. 有利于合理限制不良投標人
E. 有利于保證競爭的公平性
第3章 >> 第3章 建設工程招標投標與合同管理 >> 3.1 工程招標與投標 >> 3.1.1 招標方式與程序P87-96
【2023】第77題 多選題 答題次數: 7314 正確率: 35.78%
工程網絡計劃中,工作N有緊后工作,確定其總時差的方法有( )
A. 工作N的最遲完成時間減去其最早完成時間
B. 工作N緊后工作的最早開始時間減去工作N的最早完成時間
C. 工作N緊后工作的自由時差加工作N與該緊后工作之間時距的最小值
D. 工作N與其緊后工作之間間隔時間的最小值
E. 工作N緊后工作的總時差加工作N與該緊后工作之間間隔時間的最小值
第4章 >> 第4章 建設工程進度管理 >> 4.3 工程網絡計劃技術 >> 4.3.2 時間參數計算方法P176-196
【2023】第78題 多選題 答題次數: 6789 正確率: 44.72%

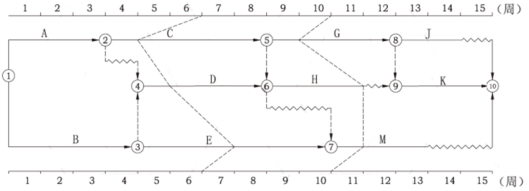

某工程雙代號時標網絡計劃執行至第6周末和第10周末檢查進度時,實際進度前鋒線如下圖所示。下列分析結論中,正確的有()。
A. 第6周末檢查進度時,工作D拖后1周,影響工期1周
B. 第10周末檢查進度時,工作G拖后1周,不影響工期
C. 第6周末檢查進度時,工作C拖后2周,影響工期2周
D. 第6周末檢查進度時,工作E提前1周,不影響工期
E. 第10周末檢查進度時,工作H已提前完成,不影響工期
B選項錯誤,G工作為關鍵工作,拖后一周影響總工期一周。
C選項正確。C為關鍵工作,拖后兩周影響總工期兩周。
D選項正確。
E選項正確。
第4章 >> 第4章 建設工程進度管理 >> 4.4施工進度控制 >> 4.4.2 實際進度與計劃進度比較方法P201-204
【2023】第71題 多選題 答題次數: 10289 正確率: 47.12%
以下屬于施工方案內容的是()
A. 施工平面布置
B. 施工進度計劃
C. 施工成本計劃
D. 資源配置計劃
E. 施工方法與工藝要求
(1)工程概況。
(2)施工安排。
(3)施工進度計劃。
(4)施工準備與資源配置計劃。
(5)施工方法及工藝要求。
第1章 >> 第1章 建設工程項目組織、規劃與控制 >> 1.3 工程項目管理規劃與動態控制 >> 1.3.2 施工組織設計P35-43 >> 施工組織總設計35-37
【2023】第82題 多選題 答題次數: 8168 正確率: 48.03%
建設工程施工安全技術交底的主要內容包括()
A. 本工程項目的施工作業特點和危險點
B. 作業過程中應注意的安全事項
C. 針對危險點的具體預防措施
D. 事故報告的程序與基本要求
E. 發生事故后應采取的避難和急救措施
(1)工程項目和分部分項工程的概況。
(2)施工項目的施工作業特點和危險點。
(3)針對危險點的具體預防措施
(4)作業中應遵守的安全操作規程以及應注意的安全事項。
(5)作業人員發現事故隱患應采取的措施。
(6)發生事故后應及時采取的避難和急救措施。
第7章 >> 第7章 建設工程施工安全管理 >> 7.3 專項施工方案及施工安全技術管理 >> 7.3.2 施工安全技術措施及安全技術交底P313-322
