A.組織結構模式
B.組織分工
C.工作流程組織
D.組織論
62、 如果采用單價合同,業主的工作量將會增加,主要表現在( )工作量加大。
A.風險管理
B.合同管理
C.施工管理
D.核實已完成工程量
63、 根據《中華人民共和國建筑法》,工程監理人員認為工程( ),有權要求建筑施工企業改正。
A.施工不符合工程設計要求的
B.設計不符合建筑工程質量標準的
C.設計不符合合同約定的質量要求的
D.施工工期不符合工期目標的
64、 關于繪制網絡圖的說法,錯誤的是( )。
A.根據已知的緊前工作確定出緊后工作
B.確定出各個工作的開始節點的位置號和完成節點的位置號
C.根據節點位置號和邏輯關系會出初始網絡圖
D.檢查邏輯關系有無錯誤,如與已知條件不符,則可另外加一項工作進行改正
65、 建設工程項目決策階段,其管理工作的主要任務是( )。
A.報批項目建議書
B.調查項目的實施環境
C.確定項目的定義
D.分析項目的實施條件
66、 ( )對于竣工驗收不合格的工程項目,擅自交付使用的,應對其處以按合同價款百分之二以上百分之四以下進行的罰款并依法承擔造成損失的賠償。
A.建設單位
B.施工單位
C.監理單位
D.設計單位
67、 下列進度控制措施中,屬于管理措施的是( )。
A.建立進度控制的會議制度
B.改變施工機具
C.制定項目進度控制的工作流程
D.選用有利的施工技術
68、 對于費用索賠中的人工費,通常不包括( )。
A.完成合同之外的額外工作所花費的人工費用
B.由于非承包商責任的工效降低所增加的人工費用
C.超過法定工作時間的加班報酬
D.人工費增長

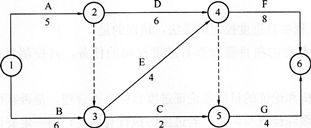

69、 某工程雙代號網絡圖如下圖所示,箭頭下方的數字表示工作的持續時間(單位:天),則工作E的總時差和自由時差分別為( )。

A.1和0
B.2和1
C.1和1
D.2和2
70、 建設工程項目總進度目標論證中,進度計劃系統的結構分析之后的工作是( )。
A.編制各層進度計劃
B.項目結構分析
C.項目的工作編碼
D.調查研究和收集資料
