贏得值法的三個參數與四個評價指標的計算,是一建《項目管理》歷年考試的必考題之一。這部分考點難度不大,只要掌握方法,記住公式,基本都能拿滿分,屬于性價比較高的知識點。

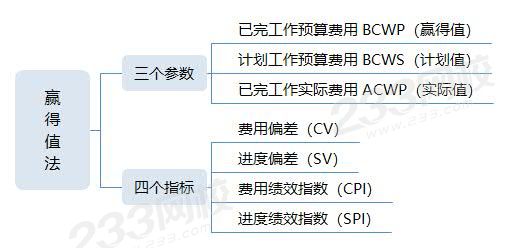

一、字母涵義

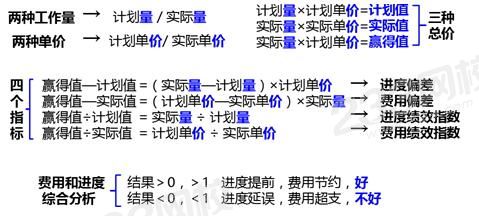

二、計算公式
圖片來源于233網校關宇老師精講
記住:進度偏差為量差;費用偏差為價差
三、計算方法
(1)計算費用偏差(CV)
【2018年真題】某項目地面鋪貼的清單工程量為1000㎡,預算費用單價60元/㎡,計劃每天施工100㎡。第6天檢查時發現,實際完成800㎡,實際費用為5萬元。根據上述情況,預計項目完工時的費用偏差(VC)是( )元。
A. 2500 B. 2000
C. -2500 D. -2000
【答案】 C
【解析】根據已知條件,可以算得實際單價=50000/800㎡=62.5元/㎡;代入計算公式,可得: 項目完工時的費用偏差(價差)=(計劃單價-實際單價)x 實際工程量=(60-62.5)x 1000㎡=-2500(元)
正確答案為 C 選項。
(2)計算已完工作實際費用(ACWP)
【2016年真題】某分項工程某月計劃工程量為 3200㎡,計劃單價為 15 元/㎡;月底核定承包商實際完成工程量為2800㎡,實際單價為 20 元/㎡,則 該工程的已完工作實際費用(ACWP)為( )元 。
A.42000 B.56000
C.48000 D.64000
【答案】B
【解析】據題意可知:實際完成工程量WP=2800㎡,實際單價AC=20元/㎡,該工程的已完工作實際費用(ACWP)= 實際單價AC × 實際完成工程量WP=20×2800=56000(元)。
正確答案為 B 選項。
四、練習題
【2017年真題】某工程項目截至8月末有關費用數據為: BCWP為980萬元,BCWS為820萬元,ACWP為1050萬元,則其SV為( )萬元。
A.-160 B.160
C.70 D. -70
>>>【答案將在下一期”計算考點九”中附上】
>>>歡迎在評論區中留下您的答案,一起探討交流~
上一期答案:“計算考點七:實際進度前鋒線”
【答案】DE
【解析】

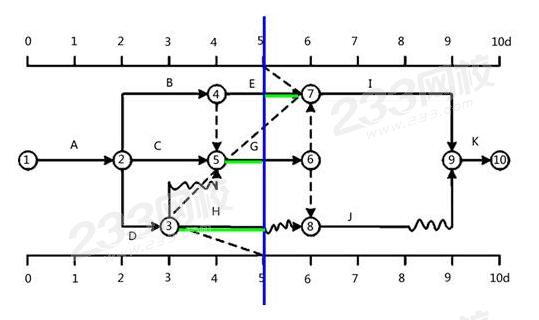

1、算實際進度偏差時間
從圖中可以看出,在第5天末檢查時:
(1)E工作實際進度在檢查日期右側→進度超前→超前時間為1天;即E工作提前1天完成,選項 D 正確。
(2)G工作實際進度在檢查日期左側→進度延誤→延誤時間為1天;即G工作進度落后一天,選項 E 正確。
(3)H工作實際進度在檢查日期左側→進度延誤→延誤時間為2天;
2、判斷H工作延誤對總工期的影響
H工作到終點節點有一條線路:③→⑧→⑨→⑩,波形線之和=1+1=2, 即H工作總時差為2天。而H工作延誤了2天,所以H工作沒有機動時間,也不會影響總工期。選項 A 和選項 C 錯誤。
3、判斷對總工期的影響
第5天末涉及到三項工作,H工作、E工作和G工作。
(1)H工作延誤了2天,但是它有2天的總時差,所以對總工期沒有影響。
(2)E工作和G工作都是關鍵工作,都在自始至終沒有波形線的線路上,所以E工作和G工作總時差為0。而G工作延誤了1天,所以總工期將延長1天,而非縮短。選項 B 錯誤。
如果看完此篇文章你還無法把三個參數和四個指標熟記于心,建議仔細聽一篇關宇老師和趙春曉老師的課程,然后把這部分考點的歷年真題自己動手做一遍,做題的時候要反復口念公式,如此學習,省時省力還記憶深刻,考前復習的時候也不會因擱置太久而忘記。
