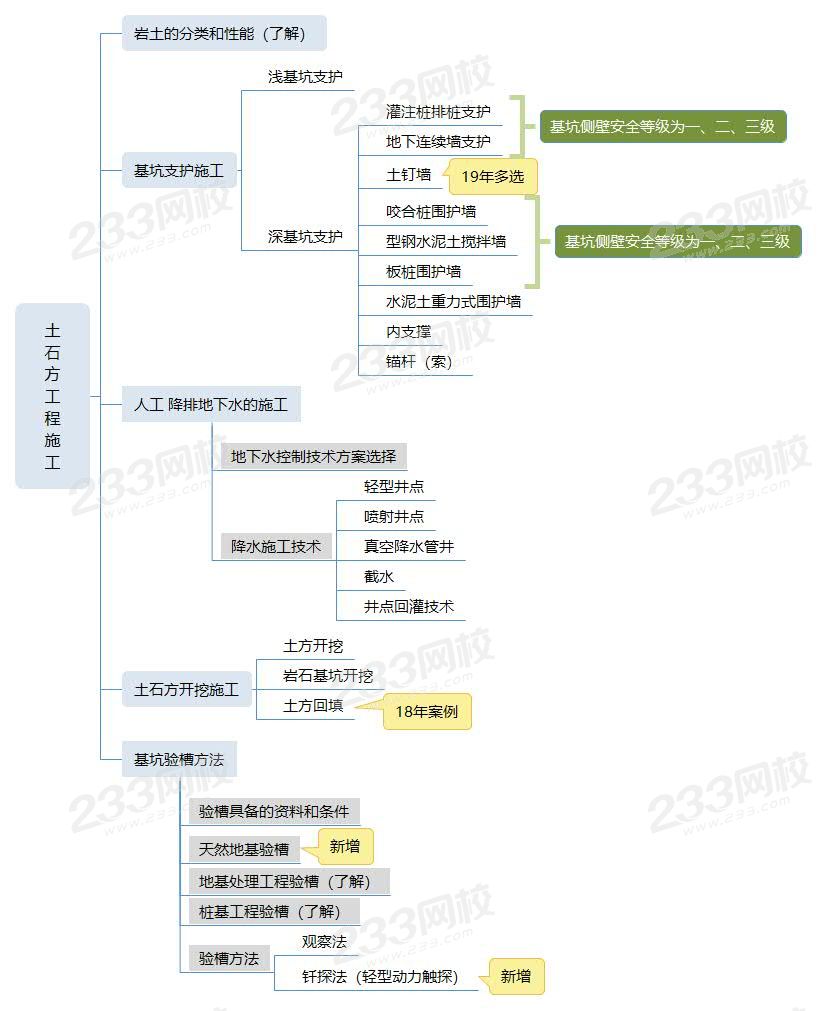

考點攻克二:土石方工程施工
考點一、基坑支護施工
【考核年份:2015、2017案例,2019多選,可出多選或案例改錯】
1、基坑開挖深度大于等于5m或小于5m但現場地質情況和周圍環境較復雜的基坑工程,以及其他需要監測的基坑工程應實施基坑工程監測。基坑監測應由建設方委托具有相應資質的第三方實施。
2、施工技術要求:
灌注樁排樁支護 | (1)灌注樁排樁應采取間隔成樁的施工順序,已完成澆筑混凝土的樁與鄰樁間距應大于4倍樁徑,或間隔施工時間應大于36h。 |
地下連續墻 | (1)應設置現澆鋼筋混凝土導墻。 |
板樁圍護墻 | 混凝土板樁吊運時,混凝土強度應達到70%,施打時應達到100%。 |
考點二、人工降排地下水的施工
【考核年份:2004案例,2011、2015、2019選擇,可出多選或案例改錯】
一、施工中地下水位應保持在基坑底面以下0.5-1.5m。
二、降水施工技術 (三種方法在郭煒老師精講課中都有詳細解析)

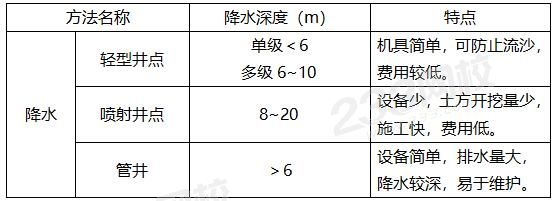

1、輕型井點、噴射井點、管井(選擇考點)
2、井點回灌技術:防止引起鄰近建(構)筑物、管線的不均勻沉降或開裂。
考點三、土石方開挖施工
【考核年份:2009、2018案例,2016選擇,可出多選或案例改錯】
一、土方開挖
原則:“開槽支撐,先撐后挖,分層開挖,嚴禁超挖”。
1、淺基坑開挖
(1)采用機械開挖基坑時,為避免破壞基底土,應在基底標高以上預留200~300mm厚土層人工挖除。
(2)在地下水位以下挖土,應將水位降低至坑底以下500mm以上。
(3)基坑挖完后應進行驗槽。
2、深基坑的土方開挖
在深基坑土方開挖前,要制定土方工程專項方案并通過專家論證(雙專),要對支護結構、地下水位及周圍環境進行必要的監測和保護。
二、土方回填 (18年案例考點,20年可出選擇)
1、土料要求
一般不能選用淤泥、淤泥質土、有機質大于5%的土、含水量不符合壓實要求的黏性土。填方土應盡量采用同類土。
2、土方填筑與壓實

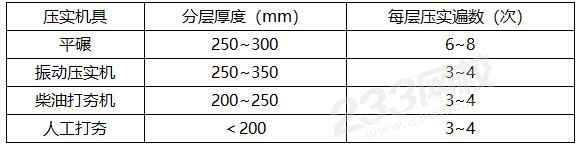

(1)填土應從場地最低處開始,由下而上整個寬度分層鋪填。
(2)填方應在相對兩側或周圍同時進行回填和夯實。
(3)填土應盡量采用同類土填筑,填方的密實度要求和質量指標通常以壓實系數表示。最大干土密度是當最優含水量時,通過標準的擊實方法確定的。
考點四、基坑驗槽方法
【考核年份:2004案例,2007選擇,多選考點】
基坑(槽)挖至基底設計標高并清理后,施工單位須會同勘察、設計、建設、監理等單位共同進行驗槽,合格后方能進行基礎工程施工。(五方驗槽,由總監或建設單位項目負責人組織)
一、天然地基驗槽
1、遇到下列情況之一時,可不進行輕型動力觸探:(總結:水頭大,石層厚,砂層厚)
(1)承壓水頭可能高于基坑底面標高,觸探可造成冒水涌砂時;
(2)基坑持力層為礫石層或卵石層,且基底以下礫石層和卵石層厚度大于 1m 時;
(3)基礎持力層為均勻、密實砂層,且基底以下厚度大于1.5m 時。
二、驗槽方法
驗槽方法通常主要采用觀察法,而對于基底以下的土層不可見部位,要先輔以釬探法配合共同完成。
輕型動力觸探進行基槽檢驗時,應檢查下列內容:
(1)地基持力層的強度和均勻性;
(2)淺埋軟弱下臥層或淺埋突出硬層;
(3)淺埋的會影響地基承載力或地基穩定性的古井、 基穴和空洞等。
練習題
1、【2018年考題節選】某新建高層住宅工程,監理工程師在檢査土方回填施工時發現:回填土料混有建筑垃圾;土料鋪填厚度大于400mm;采用振動壓實機壓實2遍成活;每天將回填2-3層的環刀法取的土樣統一送檢測單位檢測壓實系數。對此出整改要求。
【問題】 指出土方回填施工中的不妥之處?并寫出正確做法。
不妥之處二:土料鋪填厚度大于400mm;正確做法:振動壓實機土料鋪填厚度為250~350mm。
不妥之處三:采用振動壓實機壓實2遍成活;正確做法:采用振動壓實機3~4遍成活。
不妥之處四:每回填2-3層用環刀法取土樣送檢;正確做法:每回填1層就用環刀法取土樣送檢,應采用標準的擊實法檢測。
“土石方工程施工”這一節內容在歷年一建考試的選擇題或案例題中都經常涉及,細枝末節的知識點較多,數字考點也很多。郭煒老師在精講課程中,對每個重要工法及數字的合理性等都進行了細致講解,建議先仔細聽完精講班的課程,理解了工法和數字的意義,在理解的基礎上再去背誦記憶,才能事半功倍。
溫馨提示:文章由作者233網校-cschwenwei獨立創作完成,未經著作權人同意禁止轉載。
