二、多項選擇題(共20題,每題2分。每題共有5個選項,有兩個或者兩個以上符合題意,至少有一個錯項。錯選不得分,少選,所選的每個選項得0.5分。)
61.某固定造價實施合同,合同造價為4000萬元,合同工期3年。假定第一年完工進度為30%,第二年完成合同工程量的35%,第三年完工交付使用。合同結果能可靠估計。關于該合同完工進度和收入確認的說法,正確的有( )
A.第1年應確認合同收入1200萬元
B.第2年應確認合同收入1400萬元
C.第3年合同完工進度為100%
D.第3年應確認合同收入1400萬元
E.第2年合同完工進度為35%
233網校答案: ABCD
233網校解析:完工進度是從開工到現在累計的完工進度,本題中提到第二年完成合同工程量的35%,加上第一年完成的30%,所以第2年的完工進度是65%,E錯誤。第三年完工,所以第三年完成的工程量為35%,根據這些完工進度,結合工程的總造價,可以判斷ABCD都是對的。P106。
62.根據《建設工程工程量清單計價規范》(GB 50500-2013),關于招標控制價的說法,正確的有( )。
A.國有資金投資的建設工程招標,必須編制招標控制價
B.國有資金投資的建設工程招標,招標控制價應控制在已批準的投資概算內
C.招標控制價只能由具有編制能力得招標人自行編制
D.招標控制價應在招標文件中公布,不得變動
E.投標人的投標報價若高于招標控制價,其投標應被拒絕
233網校答案: ABDE
233網校解析:本題考核對編制招標控制價的理解,這個考歷年考題出現多次,今年重復出現,難度不大。C的錯誤也很明顯,招標控制價也好,清單也好,編制的主體除了招標人外,還可以委托給有資質的造價咨詢人編制。剩余的選項都是教材的原話。P237-238。
63.某施工企業對建筑物的外墻進行功能分析的說法,正確的有( ?。?/p>
A.承重外墻的基本功能是承受荷載
B.防風防雨是外墻的過剩功能
C.分隔空間是外墻的上位功能
D.隔熱保溫是外墻的輔助功能
E.造型美觀是外墻的美學功能
233網校答案: ADE
233網校解析:本題考核功能的分類,設計多個例子,各個方面,完全選對有一定的難度,但得分難度并不大,首先B選項很容易排除掉,防風防雨肯定不是過剩的功能;然后,分隔空間和外墻的關系不大,而是內墻的基本功能,上位功能室目的性的,不能說外墻的目的就是為了分隔空間,所以C是錯誤的,其他幾個都是對的。P74-75。

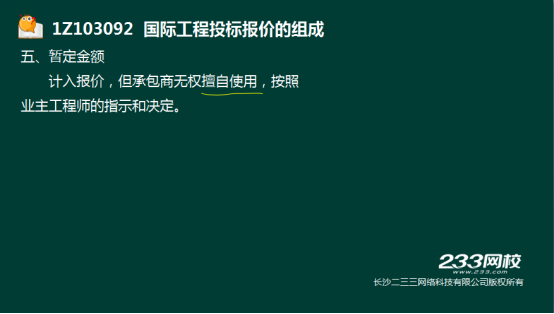

64.關于國際工程招標中暫定金額的說法,正確的有( )
A.承包商在投標報價時應將暫定金額在總報價之外單列
B.暫定金額的數量一般由業主在招標文件中明確
C.承包商在施工中無權做主使用暫定金額
D.暫定金額只能用于應對意外情況引起的損失
E.暫定金額應按照業主工程師的指令與決定,全部或部分使用
233網校答案: BCE
233網校解析:本題考核暫定金額的定義,暫定金額往年考核都是單選,今年考了多選,也是有一定的難度,首先根據暫定金額的位置,我們知道他是總報價的一部分,所以A是錯誤的,暫定金額的數量肯定是需要業主在招標文件中明確的,暫定金額使用范圍由業主決定,不僅僅是應對意外,所以D也是錯誤的。P303。

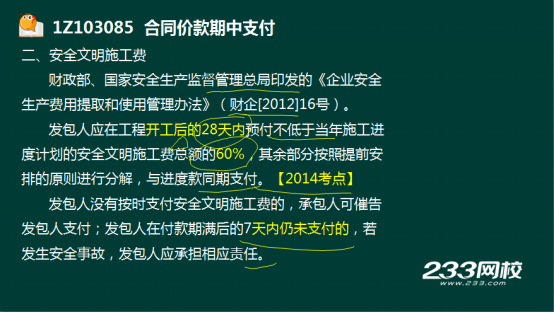

65.根據《企業安全生產費用提取和使用管理方法》(財企【2012】16號),關于安全文明施工費的說法,正確的有( ?。?/p>
A.發包人應在開工后28天內預付不低于當年施工進度計劃的安全文明施工費總額的60%
B.承包人對安全文明施工費應專款專用,不得挪作他用
C.承包人應將安全文明施工費在賬務賬目中單獨列項備查
D.發包人沒有按時支付安全文明施工費的,承包人可以直接停工
E.發包人在付款期滿后7天內仍未支付安全文明施工費的,若發生安全事故,發包人承擔全部責任
233網校答案: ABC
233網校解析:安全文明施工費的問題,去年考核了預付的額度問題,今年全面予以考核。發包人沒有按時支付安全文明施工費的,承包人可以催告支付,發包人在付款期滿后7天內仍未支付安全文明施工費的,若發生安全事故,發包人承擔相應責任,而非全部責任;所以DE的說法是錯誤的,ABC是教材的原話。P279。
66.關于建設工程項目設計概算的內容與作業的說法,正確的有( )
A.設計概算是項目實施過程造價控制管理的依據
B.設計概算是考核設計方案的經濟合理性和控制施工圖預算的依據
C.項目總概算是反映項目從設計至竣工交付使用所需全部費用的文件
D.單位工程概算中應包括工程建設其他費用概算
E.政府投資項目經主管部門審批的總概算是總造價的最高限額,不得任意突破
233網校答案: ABE
233網校解析:本題考核設計概算的相關內容,難度比較大,因為考核多個知識點。C選項是錯誤的,這個選項的內容以前考題考過,是單選題,現在作為選項出現,總概算是反映從項目籌建到竣工交付,因為總概算的費用包含了在項目建議書、可行性研究階段的花費,所以起點不是設計;D的錯誤在于工程建設其他費用概算屬于項目總概算內容,而非單位概算。P198-199。

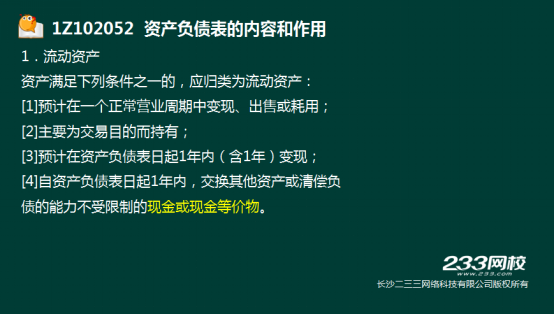

67.編制資產負債表時應該歸類為流動資產的有( ?。?/p>
A.預計在一個正常營業周期中變現、出售或耗用的資產
B.預計在資產負債表日起一年內變現的資產
C.自資產負債表日起一年內,交換其他資產的能力不受限制的現金等價物
D.主要為投資目的而持有的資產
E.自資產負債表日起一年內,清償負債的能力不受限制的現金
233網校答案: ABCE
233網校解析:P127.本題考核流動資產的定義,只要符合1年內能變成現金的基本要求,都是流動資產。這個題目D的錯誤是很容易發現的,這個錯誤的說法是作為干擾項出現在我們的講課過程中和給的練習題中的,實際上教材并沒有這個說法的,但其實想一想,以投資為目的,則不可能短期內變現,所以肯定不是流動資產。
68.估算建設項目設備購置費時,可直接作為設備原價的有( ?。?/p>
A.國產非標準設備成本價
B.國產標準設備出廠價
C.國產標準設備訂貸合同價
D.進口設備抵岸價
E.進口設備出廠價
233網校答案: BCD
233網校解析:設備原價因為國產設備、進口設備不同,完全記住每個說法是不現實的,但可以通過推定進行排除。假如設備原價為國產非標準設備成本價,則生產廠家根本就沒有掙錢就賣給購置單位,這個是不符合常理的,排除A;對于進口設備,也是這個道理,所以AE都可以排除,BCD是教材的原話,容易漏選C。P156。

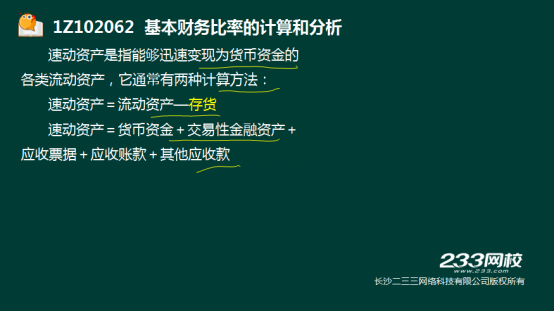

69.分析企業債務清償能力時,可列入速動資產的有( ?。?/p>
A.貨幣資金
B.應收票據
C.應收賬款
D.存貨
E.交易性金融資產
233網校答案: ABCE
233網校解析:去年考題的重現,一模一樣的題目,難度不大。存貨屬于流動資產,但不屬于速凍資產。P136。
70.下列生產設備磨損形式中,屬于無形磨損的有( ?。?。
A.長期超負荷運轉,造成設備的性能下降、加工精度降低
B.出現了加工性能更好的同類設備,使現有設備相對落后而貶值
C.因設備長期封存不用,設備零部件受潮腐蝕,使設備維修費用增加
D.技術特性和功能不變的同類設備的再生產價值降低,致使現有設備貶值
E.出現效率更高、耗費更少的新型設備,使現有設備經濟效益相對降低而貶值
233網校答案: BDE
233網校解析:無形磨損的原因主要兩個,一是和同類設備有關,一是和新型設備有關,根據選項的內容,可以判斷BDE屬于無形磨損。P55。
