單項選擇題
因修改涉及導致現場停工而引起施工索賠時,承包商自有施工機械的索賠費用宜按機械( ?。┯嬎?。
A.租賃費
B.臺班費
C.折舊費
D.大修理費
233網校答案:C
233網校解析:折舊費
3)材料費。
包括索賠事件引起的材料用量增加、材料價格大幅度上漲、非承包人原因造成的工期延誤而引起的材料價格上漲和材料超期存儲費用。
4)管理費。
5)利潤。
對工程范圍、工作內容變更等引起的索賠,承包人可按原報價單中的利潤百分率計算利潤。
6)遲延付款利息。
(2)措施項目費用
(3)其他項目費
(4)規費與稅金
除工程內容的變更或增加,承包人可以列入相應增加的規費與稅金。其他情況一般不能索賠。
此處按照清單的項目構成索賠時,只有變更和內容增加,才能索賠利潤和規費、稅金。
根據《標準施工招標文件》,下列事件中,承包人向發包人既可索賠工期又可索賠費用的有( )。

A.發包人原因導致工程缺陷和損失

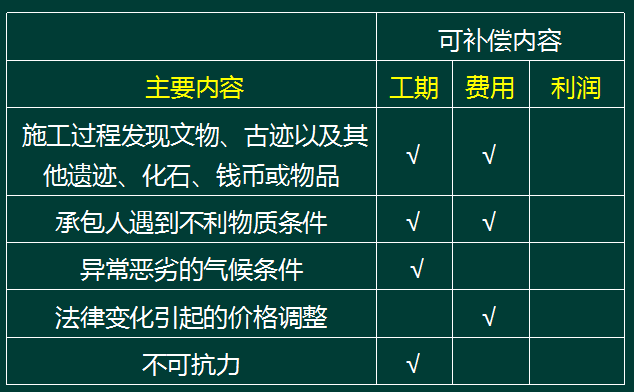

B.承包人遇到不利物質條件

C.發包人要求向承包人提前交付工程設備
D.施工過程發現文物
E.承包人遇到異常惡劣的氣候條件
233網校答案:BD
