專題2.3 施工圖預算階段建筑安裝工程費的計算過程【2017精講班課程試聽>>】
計算建筑安裝工程費,有2種思路:
一是計算每個項目所含的7個要素的總費用,然后匯總每個項目;
二是計算并匯總每種要素的費用,然后匯總所有的要素。
教材給的公式,以上2種思路的造價計算均適用。
一、按照要素劃分的計算過程
(一)人工費
公式1:

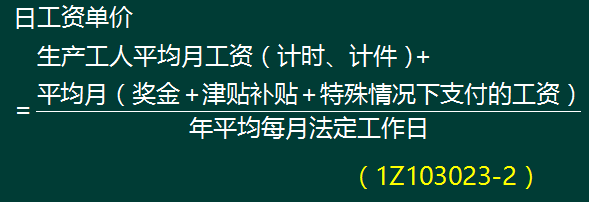

人工費=∑(工日消耗量×日工資單價)
(一)人工費
公式1主要適用于施工企業投標報價時自主確定人工費
公式2適用于工程造價管理機構編制計價定額時確定定額人工費
工程計價定額不可只列一個綜合工日單價;
(三)施工機具使用費
1.施工機械使用費
施工機械使用費=∑(施工機械臺班消耗量×機械臺班單價)
(1Z103023-8)
機械臺班單價=臺班折舊費+臺班大修費+臺班經常修理費
+臺班安拆費及場外運費+臺班人工費
+臺班燃料動力費十臺班車船稅費
(1Z103023-9)

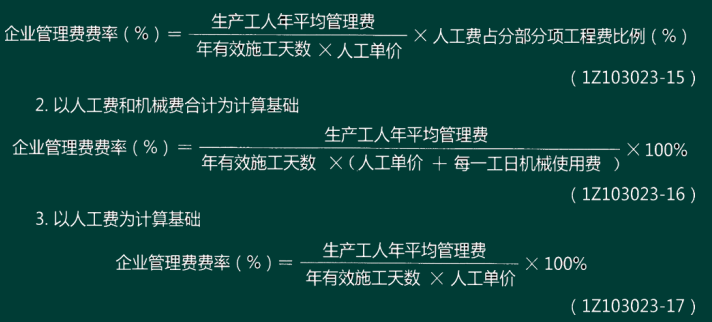

(四)企業管理費費率
1.以分部分項工程費為計算基礎
工程造價管理機構在確定計價定額中企業管理費時,應以定額人工費或(定額人工費+定額機械費)作為計算基數。
