案例(四)

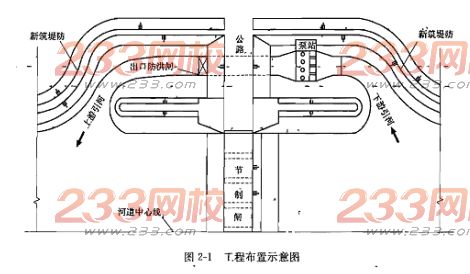

某引調水樞紐工程,工程規模為中型,建設內容主要有泵站、節制閘、新建堤防、上下游河道疏浚等,泵站地基在高壓旋噴樁防滲墻,工程布置圖如圖2-1所示。
施工中發生了如下事件:
事件1:為做好泵站和節制閘基坑土方開挖士程量計量工作,施工單位編制了土方開挖工程測量方案,明確了開挖工程測量的內容和開挖工程量計算中面積計算的方法。
事件2:高壓旋噴樁防滲墻施工方案中,高壓旋噴樁的主要施工包括:①鉆孔,②試噴,③噴射提升,④下噴射管,⑤成樁。為檢驗防滲墻的防滲效果,旋噴樁樁體水泥土凝固28d后,在防滲墻體中部選取一點進行鉆孔注水試驗。
事件3:關于施工質量評定工作的組織要求如下:分部工程質量由施工單位自評,監理單位復核,項目法人認定。分部工程驗收質量結論由項目法人報工程質量監督機構核備,其中主要建筑物節制閘和泵站的分部工程驗收質量結論由項目法人報工程質量監督機構核定。單位工程質量在施工單位自評合格后,由監理單位抽檢,項目法人核定。單位工程驗收質量結論報工程質量監督機構核備。
事件4:監理單位對部分單元(工序)工程質量的復核情況見表2-7。
事件5:閘門制造過程中,監理工程師對閘門制造使用的鋼材、防腐涂料、止水材料等的質量保證書進行了查驗。啟閉機出廣前,監理工程師組織有關單位進行了啟閉機整體組裝檢查和廠內有關試驗。當閘門和啟閉機現場安裝完成后,進行聯合試運行和相關試驗。
【問題】
1.事件1中,基坑土方開挖工程測量包括哪些工作內容?開挖工程量計算中面積計算方法有哪些?
2.指出事件2中,高壓旋噴樁施工順序(以編號和箭頭表示);指出并改正該事件中防滲墻注水試驗做法的不妥之處。
3.指出事件3中分部工程質量評定的不妥之處,并說明理由;改正單位工程質量評定錯誤之處。
4.根據事件4,指出單元工程 A中土料壓實工序的質量等級,并說明理由;分別指出單元工程A、B的質量等級,并說明理由。
5.事件5中,閘門制造使用的材料中,還有哪些需要提供質量保證書?啟閉機出廠前應進行說明試驗?閘門和啟閉機聯合試運行應進行哪些試驗?
【答案】
1.土方開挖工程測量的內容有:(1)開挖區原始地形圖、斷面圖的測量;(2)開挖輪廓點的放樣;(3)開挖區竣工地形圖、斷面圖的測量;(4)工程量的測算。面積計算方法有解析法和圖解法。
2.高壓旋噴樁施工方法為鉆孔①→試噴② →下噴射管④ →噴射管提升③→成墻⑤。
事件2中防滲墻注水試驗做法不妥之處:在防滲墻體中部選取一點鉆孔進行注水試驗。
改正:應在旋噴樁防滲墻水泥土凝固前,在指定位置貼接加厚一個單元墻,待凝固28天后,在防滲墻和加厚單元墻中間鉆孔進行注水試驗,試驗點數不少于3個點。
3.不妥之處:主要建筑物節制閘和泵站的分部工程驗收質量結論由項目法人報工程質量監督機構核定。
理由:本樞紐工程為中型樞紐工程(或應報工程質量監督機構核備)。大型樞紐工程的主要建筑物的分部工程驗收質量結論由項目法人報工程質量監督機構核定。
改正:單位工程質量,在施工單位自評合格后,由監理單位復核,項目法人認定。單位工程驗收的質量結論由工程質量監督機構核定。
4.土料壓實工序質量等級為合格,因為一般項目合格率<90%;A單元工程質量等級為合格,因為該單元工程工序優良率50% 、主要工序(或土料壓實工序)合格。B單元工程質量等級為不合格,因為B單元為河道疏浚,屬于不劃分工序的單元工程,對于河道疏浚單元工程,合格標準為主控項目檢驗點100%合格,一般項目檢驗點合格率不低于90%,且不合格不集中分布。
5.閘門制造使用的材料中還需要提供質量保證書的有閘門制造使用的焊接材料(焊條、焊絲、焊劑)、標準件和非標準件。啟閉機出廠前應進行空載模擬試驗(或額完荷載試驗)。閘門和啟閉機聯合試運行應進行電氣設備試驗、無載荷試驗(或無水啟閉試驗) 和載荷試驗(或動水啟閉試驗)。
