31、 某公司低價中標跨越超市主干道的鋼-混凝土結構橋梁工程,城市主干道橫斷面如圖1-1所示。三跨連續梁的橋跨組合:30+45+30,鋼梁(單箱單室鋼箱梁)分5段工廠預制、現場架設拼接,分段長度22+20+21+20+22。橋面板采用現澆后張預應力混凝土結構,由于鋼梁拼接縫位于既有城市主干道上方,在主干道上設置施工支架、搭設鋼梁段拼接平臺對現狀道路交通存在干擾問題。針對本工程的特點,項目部編制了施工組織設計方案和支架專項方案,支架專項方案通過專家論證。依據招標文件和程序將鋼梁加工分包給專業公司,簽訂了分包合同。

問題:
1、除支架專項方案外,還需編制它哪些專項方案?
2、鋼梁安裝時,主干道應設幾座支架,是否需要占用機動車道,并說明理由?
3、施工支架專項方案需要哪些部門審批?
4、鋼梁分包經濟合同需要注意哪些事項?
32、 A公司承建一座橋梁工程,將跨河橋的橋臺土方開挖工程分包給B公司,橋臺基坑底尺寸為50*80m,深4.5m;施工期河道水位為-4.0m,基坑頂遠離河道一側設置和施工便道(用于棄土和混凝土運輸及澆筑)。基坑開挖圖如下:

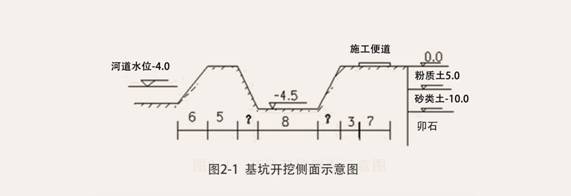

在施工前,B公司按A公司項目部提供的施工組織設計編制了基坑開挖施工方案和施工安全技術措施。施工方案的基坑坑壁坡度依按照圖2-1提供的地質情況按表2-1確定。
表2-1基坑坑壁容許坡度表(規范規定)
坑壁土糞 |
坑壁坡度(高:度) |
||
基坑頂緣無荷載 |
基坑頂緣有靜載 |
基坑頂緣有動載 |
|
粉質土 |
1:0.67 |
1:0.75 |
1:1.0 |
黏質土 |
1:0.33 |
1:0.5 |
1:0.75 |
砂類土 |
1:1 |
1:1.25 |
1:1.5 |
在施工安全技術措施中,B公司設立了安全監督員,明確了安全管理職責,要求在班前、班后對施工現場進行安全檢查在施工安全技術措施中,B公司設立了安全監督員,明確了安全管理職責,要求在班前、班后對施工現場進行安全檢查,施工時進行安全值日:對機械等危險源進行了評估,并制定了應急預案。
基坑開挖前項目部對B公司作了書面的安全技術交底并雙方簽字。
問題:
1、分包方施工方案和安全技術措施審批的程序。
2、根據所給圖表確定基坑的坡度,并給出坡度形成的投影寬度。
3、依據現場條件,采用何種降水方式及平面布置形式。
4、除了機械傷害和高處墜落,本項目的風險源識別有哪些內容?
5、安全技術交底包括哪些內容。安全監督員的職責有哪些?
33、
某公司承包了一條單跨城市隧道,隧道長度為800米,跨度為15米,地質條件復雜。設計采用淺埋暗挖法進行施工,其中支護結構有建設單位直接分包給一家專業施工單位。
施工準備階段,某公司項目部建立了現場管理體系,設置了組織機構,確定了項目經理的崗位職責和工作程序;在暗挖加固支護材料的選用上,通過不同摻量的噴射混凝土試驗來定最佳摻量。
施工階段項目部根據工程的特點對施工現場采取了一系列職業病防治措施,安設了通風換氣裝量和照明設施。
工程預驗收階段總承包單位與專業分包單位分別向城建檔案館提交了施工驗收資料,專業分包單位的資料直接由專業監理工程師簽字。
問題
1、根據背景介紹,該隧道可選擇哪些淺埋挖法方法?
2、現場管理體系中還缺少哪些人員的崗位職責和工作程序?
3、最佳摻量的試驗要確定噴射混凝土哪兩項指標?
4、現場職業病防治措施還應該增加哪些內容?
5、城建檔案館預驗收是否會接收總包、分包分別遞交的資料?總承包工程項目施工資料匯集、整理的原則是什么?
34、
某城市新建主干道,長2.5KM,設雙向四車道,路面組成結構如下:
20cm右灰穩定碎石底基層,38
cm粗粒式瀝青混合料底面層,8cm粗粒式瀝青混合料底面層,6cm中粒式瀝青混合料中面層,4cm細粒式瀝青混合料表面層。
施工機械主要有:挖掘機、鏟運機、壓路機、灑水車、平地機、自卸汽車。
底基層直線段由中間向兩邊,曲線段向外側向內側碾壓,瀝青混合料攤鋪時隨時對溫度進行檢查,輪胎壓路機初壓,碾壓速度1.5-2.0km/h,
施工現場公示牌:工程概況牌、安全生產文明施工牌,安全紀律牌。施工分為5個部分,1.2作業時間如下圖所示,3、4、5作業均為1周
問題:
1、補充施工機械種類
2、底基層碾壓方法,瀝青混合料的初壓設備
3、瀝青混合料碾壓溫度的確定因素
4、公示牌還需補充設置哪些
5、完善橫道圖,并計算工期。
35、
A公司為某水廠改擴建工程總承包單位。工程包括新建濾池、沉淀池、清水池。進水管道相關的設備安裝。其中設備安裝經招標后由B公司實施。施工期間,水廠要保持正常運營。新建清水為地下構筑物。池體平面尺寸為128m*30m,高度為7.5m,縱向設兩道變形縫。其橫斷面及變形縫構造見圖5-1、5-2.。鑒于清水池為薄壁結構且有頂板,方案決定清水池高度方向上分三次澆注混凝土,并合理劃分清水池的施工段。A公司項目部進場后將臨時設施中生產設備搭設在施工的構筑物附近,其余的臨時設施搭設在原廠區構筑物之間的空地上,并與水廠簽訂施工現場管理協議。B公司進場后,A公司項目部安B公司臨時設施搭設在廠內的濾料堆場附近,造成部分濾料損失。水廠物資部門向B公司提出賠償濾料損失的要求。
問題
1、分析本案例中施工環境的主要特點。
2、清水池高度方向施工需設幾道施工縫,應分別在什么位置?

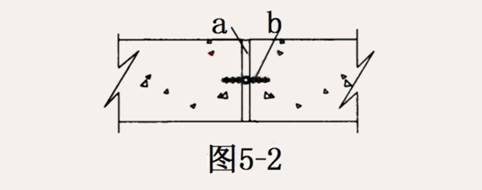

3、指出圖5-2中a 、b材料的名稱。
4、簡述清水池劃分施工段的主要依據和施工順序,清水池混凝土應分幾次澆注?
5、列出本工程其余臨時設施種類,指出現場管理協議的責任主體。
6、簡述水廠物資部門的索賠程序。
