三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
(一)
背景資料
某綜合樓工程,地下三層,地上二十層,總建筑面積68000m2,地基基礎設計等級為甲級,灌注樁筏板基礎,現澆鋼筋混凝土框架剪力墻結構。建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,約定竣工時需向建設單位移交變形測量報告,部分主要材料由建設單位采購提供。施工單位委托第三方測量單位進行施工階段的建筑變形測量。
四、基礎樁設計樁徑φ800mm、長度35m~42m,混凝土強度等級C30,共計900根,施工單位編制的樁基施工方案中列明。采用泥漿護壁成孔、導管法水下灌注C30混凝土;灌注時樁頂混凝土面超過設計標高500mm;每根樁留置1組混凝土試件;成樁后按總樁數的20%對樁身質量進行檢驗。監理工程師審查時認為方案時認為方案存在錯誤,要求施工單位改正后重新上報。
地下結構施工過程中,測量單位按變形測量方案實施監測時,發現基坑周邊地表出現明顯裂縫,立即將此異常情況報告給施工單位。施工單位立即要求測量單位及時采取相應的檢測措施,并根據觀測數據制訂后續防控對策。
裝修施工單位將地上標準層(F6~F20)劃分為三個施工段組織流水施工,各施工段上均包含三個施工工序,其流水節拍如下表所示:

標準層裝修施工流水節拍參數一覽表(時間單位:周)
建設單位采購的材料進場復檢結果不合格,監理工程師要求退場;因停工待料導致窩工。施工單位提出8萬元費用索賠。材料重新進場施工完畢后,監理驗收通過;由于該部位的特殊性,建設單位要求進行剝離檢驗,檢驗結果符合要求;剝離檢驗及恢復共發生費用4萬元,施工單位提出4萬元費用索賠。上述索賠均在要求時限內提出。數據經監理工程師核實無誤。
問題:
1指出樁基施工方案中的錯誤之處,并分別寫出相應的正確做法。
2變形測量發現異常情況后,第三方測量單位應及時采取哪些措施?針對變形測量,除基坑周邊地表出現明顯裂縫外,還有那些異常情況也應立即報告委托方?
3 參照下圖圖示,在答題卡上相應位置繪制標準層裝修的流水施工橫道圖。
4 分別判斷施工單位提出的兩項索賠費用是否成立?說明理由。
參考答案
1(估計4分)
(1)不妥之處一:灌注時樁頂混凝土面超過設計標高500mm。(估計1分)
正確做法:水下灌注時樁頂混凝土面標高至少耍比設計標高超灌0.8~1.0m。(估計1分)
(2)不妥之處二:成樁后按總樁數的20%對樁身質量進行檢驗。(估計1分)
正確做法:對設計等級為甲級或地質條件復雜,成樁質量可靠性低的灌注樁,抽檢數量不應少于總數的30%。(估計1分)
2 (1)(估計2分)第三方測量單位必須立即報告委托方(或施工單位)(估計1分),
同時應及時增加觀測次數或調整變形測量方案(估計1分)。

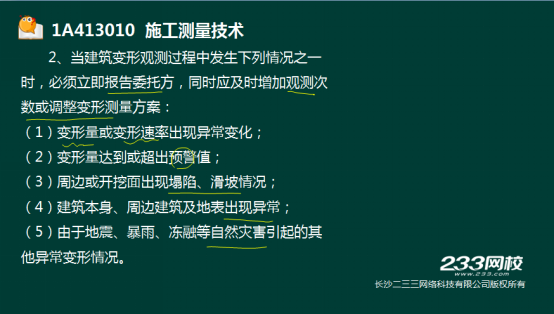

(2)(估計4分,每項1分,至少4項)
1)變形量出現異常變化;
2)變形速率出現異常變化
3)變形量達到或超出預警值;
4)周邊出現塌陷滑坡情況;5)開挖面出現塌陷滑坡情況;
6)建筑本身周邊建筑及地表出現異常;
7)自于地震、暴雨、凍融等自然災害引起的其他異常變形情況。

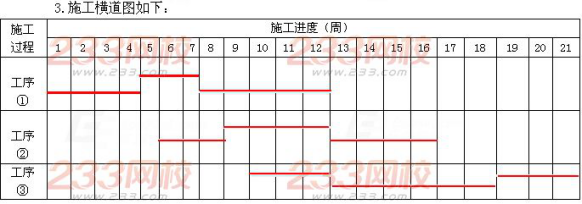

3 (估計6分:圖對6分;計算工期正確,圖沒有畫對估計2分)
1)累加數列求和
2)錯位相減取大值
3)計算工期T=5+4+12=21周
4)繪制橫道圖
4(估計4分)
(1)因停工待料造成的導致的窩工,施工單位提出8萬元費用索賠成立。(估計1分)
理由:材料由建設單位采購,由建設單位負責,停工待料導致的窩工應由建設單位承擔。(估計1分)
(2)剝離檢驗及恢復費用索賠成立。(估計1分)
理由:建設單位提出剝離檢驗,施工單位無條件接受,檢測結果符合要求,檢測費用應由發建設單位承擔。(估計1分)
