案例二
甲公司中標一綜合管線工程,包括給水管線、熱力管線、雨水管線和污水管線,給水管線1800m,管材為DN400球墨鑄鐵管,密封橡膠圈接口,熱力管線為DN600供回水焊接鋼管,雨水管線采用頂管法施工,管徑DN3500,污水管線采用DN600HDPE雙壁波紋管。
甲公司針對本工程施工單位較多,且施工工藝復雜等情況,要求項目部做好分包單位實名制管理工作,要求項目部每月進行一次實名制管理檢查,檢查內容:勞務管理員身份證、上崗證;勞務人員花名冊、身份證、崗位技能證書、勞動合同證書。

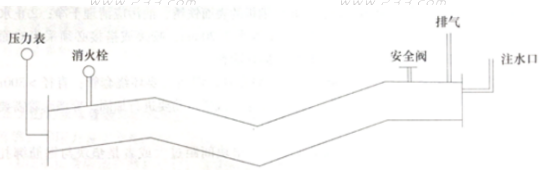

給水管線的功能性試驗如下圖所示。
熱力管線安裝前,項目部質檢人員除對管材進行常規性檢驗以外,還對報警線進行了測試,并要求在管道安裝時,報警線在管道的側方。
雨水管線的頂管坑采用DN800鋼筋混凝土灌注樁圍護結構,外拉錨加固,采用龍門吊下管,項目部編制的基坑與頂管方案主要內容包括測量放線、降水、鉆孔灌注樁施工、頂管后背、頂進。監理工程師認為施工方案內容不全,要求補充。
污水管線在檢查井砌筑后,回填土至管頂500mm,并且留出管口部位,之后進行閉水試驗,施工員在技術交底中注明回填土管道兩側高差不能大于500mm,與其他管線同溝敷設時,先回填無壓管線再回填有壓管線。
【問題】
1.實名制管理檢查還應包括哪些內容?
2.改正上圖的給水管線功能性試驗的準備的錯誤之處。
3.在熱力管線安裝前還應測試報警線的哪些內容,報警線位置是否正確?
4.基坑與頂管方案需要補充哪些內容?
5.施工單位對污水管線要求有哪些不妥?
