2013一級建造師《機電工程管理與實務》最后試題(2)

來源:233網校 2013年9月5日
 三、案例分析題(共5大題.(一)、(二)、(三)題各20分。(四)、(五)題各30分)
  【連題】 根據下列材料,請回答31~35題:
  某機電安裝工程公司承擔了一機電工程項目的安裝任務,合同工期為120d,合同價款為300萬元。該安裝工程公司項目經理部根據施工合同和自身的技術水平為該工程編制了施工組織設計,該施工組織設計包括施工組織總設計、單位工程施工組織設計和分部(分項)工程施工組織設計。在施工組織總設計的編制中,項目經理部在編制完成資源需求量計劃后,確定了施工總進度計劃,在施工總進度計劃明確后,擬定具體的施工方案。該安裝工程公司項目經理部在保證工期和質量滿足要求的前提下,對施工成本采取了一定的控制管理措施,在具體的施工成本管理中實施了以下措施:
  (1)加強施工調度;
  (2)編制資金使用計劃,確定施工成本管理目標;
  (3)采用先進的施工技術;
  (4)提出風險應對策略。
  第31題 該工程項目經理部在施工組織設計編制過程中存在哪些不妥,并改正。

  試題解析:
  該工程項目經理部在施工組織設計編制過程中存在的不妥。
  (1)不妥之處:項目經理部根據施工合同和自身的技術水平編制施工組織設計。正確做法:施工組織設計的編制要結合工程對象的實際特點,施工條件和技術水平進行綜合考慮。
  (2)不妥之處:項目經理部在編制完成資源需求量計劃后,確定了施工總進度計劃。正確做法:編制施工總進度計劃后才可編制資源需求量計劃。
  (3)不妥之處:在施工總進度計劃明確后,擬定具體的施工方案。正確做法:擬訂施工方案后才可編制施工總進度計劃。
  第32題 施工組織總設計、單位工程施工組織設計和分部(分項)工程施工組織設計分別是以何為對象進行編制的?

  試題解析:
  施工組織總設計是以整個建設工程項目為對象而編制的。單位工程施工組織設計是以單位工程為對象編制的。分部(分項)工程施工組織設計是針對某些特別重要的、技術復雜的,或采用薪工藝、新技術施工的分部(分項)工程為對象編制的。
  第33題 施工成本管理的措施可歸納為哪幾類?題目中的四項具體措施分別歸入哪一類?

  試題解析:
  施工成本管理措施可歸納為組織措施、技術措施、經濟措施、合同措施。
  (1)加強施工調度屬于組織措施。
  (2)編制資金使用計劃,確定施工成本管理目標屬于經濟措施。
  (3)采用先進的施工技術屬于技術措施。
  (4)提出風險應對策略屬于合同措施。
  第34題 施工成本管理的環節主要有哪些?

  試題解析:
  施工成本管理的環節主要包括:
  (1)施工成本預測;
  (2)施工成本計劃;
  (3)施工成本控制;
  (4)施工成本核算;
  (5)施工成本分析;
  (6)施工成本考核。
   第35題 施工成本控制的目標是什么?

  試題解析:
  施工成本控制的目標是合同文件和成本計劃。
  (五)
  1.施工項目經理部對施工人員的控制環節有:資格和能力的控制,增強意識教育,嚴格培訓、持證上崗。
  2.施工人員的政治思想素質、責任心、事業心、質量意識、業務能力和技術水平均直接影響工程質量。
  3.該電梯工程的施工程序和施工安全技術措施妥當與否的判定。
  (1)不妥。正確做法:機房通向井道的預留孔應設置臨時蓋板。
  (2)不妥。正確做法:井道放基準線后安裝導軌。
  (3)小妥。正確做法:圍封的高度不小于1.2m。
  (4)不妥。正確做法:造廠組裝完成經調試合格后加以封記的機電協調動作部件是一個整體,在施工時不得進行拆封調整。
  (5)不妥。正確做法:由制造單位負責進行校驗和調試。
  (6)不妥。正確做法:校驗和調試符合要求后,向經國務院特種設備安全監督管理部門校準的檢驗檢測機構報驗要求監督檢驗。
  第36題 分析影響工期的關鍵工作是哪幾個?總工期需多少天?

  試題解析:
  影響工期的關鍵工作是:生產線進場,生產線組裝固定,生產線試車調整,聯動調試、試運行、驗收。總工期為180d。
  第37題 基礎檢驗工作增加到30d,是否影響總工期?說明理由。

  試題解析:
  基礎檢驗工作增加到30d不會影響總工期,因為基礎檢驗在非關鍵線路上,出現的偏差未大于總時差30d。
  【連題】 根據下列材料,請回答38~42題:

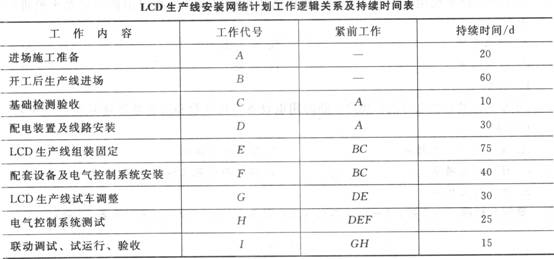

  南方電子電氣有限公司(建設單位)新建液晶屏(1CD)生產車間,其生產線由建設單位從國外訂購,A施工單位承包安裝。A施工單位進場時,生產車間的土建工程和機電配套工程(B施工單位承建)已基本完工。A施工單位按合同工期要求,與建設單位、生產線供應商和8施工單位洽談,編制了1CD生產線安裝網絡計劃工作的邏輯關系及工作持續時間表(見下表)。



  A施工單位在設備基礎檢驗時,發現少量基礎與安裝施工圖不符。B施工單位進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工期,使基礎檢驗持續時間增加到30d。1CD生產線的安裝正值夏季,由于臺風影響航運,使1CD生產線設備到達安裝現場比計劃晚7d。A施工單位按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。
  第38題 按1CD生產線安裝網絡計劃工作的邏輯關系及持續時間表為A施工單位項目部繪出安裝進度雙代號網絡計劃圖。

  試題解析:
  CD生產線安裝進度雙代號網絡計劃圖,見下圖。




  第39題 CD生產線設備晚到7d,是否影響總工期?說明理由。

  試題解析:
  CD生產線設備晚到7d,要影響總工期,因為該工作在關鍵線路上。
  第40題 如按合同工期完成,A施工單位如何進行工期調整?

  試題解析:
  如按合同工期完成,A施工單位采用適當措施壓縮關鍵工作的持續時間,改變施工方案或調整施工程序,在生產線組裝固定、試車調整、聯動調試、試運行、驗收的關鍵工作上趕工7d,使工期按合同約定完成。
   【連題】 根據下列材料,請回答41~46題:
  某化工生產設備安裝工程項目,采用解體安裝方法進行施工。某機電安裝工程公司通過投標取得該項目的總承包施工任務。為了控制分包商的施工質量,業主分別與總承包方和分包方簽訂了工程施工總承包合同和分包合同。
  在合同履行過程中發生以下情況。
  情況一:該機電安裝工程公司根據監理單位編制的設備監造大綱派有資格的專業技術人員到設備制造現場進行監造工作。
  情況二:該機電安裝工程公司根據質量監督檢驗部門編制的經批準的施工組織總設計進行施工。
  情況三:該工程分包商在施工中不慎發生一起重大事故,造成經濟損失220萬元,事故調查組在事故調查清楚后,撰寫了事故調查報告,經事故調查組組長簽字確認后報安全主管部門。
  情況四:該工程項目經理部根據企業的職業健康、安全和環境體系,選派一名精通業務的專業技術人員全面負責該項目的職業健康、安全和環境管理工作。
  情況五:某驅動裝置安裝完畢后,由于受介質的限制不能進行試運行,經項目經理批準,擬在負荷試運行階段一并進行。
  第41題 按設備功能可將機械設備分為哪幾類?化工生產設備屬于哪一類?

  試題解析:
  機械設備按設備功能可分為通用機械設備、大型聯動生產設備和非標準設備等。化工生產設備屬于大型聯動生產設備。
  第42題 業主與總承包方和分包方簽訂的合同是否合理?為什么?

  試題解析:
  業主與總承包方簽訂的合同是合理的,而與分包方簽訂的合同不合理。理由:只有業主和總承包方才是工程施工總承包合同的當事人,分包合同應由總承包方與分包方簽訂。總承包方對業主負責,分包方對總承包方負責。
  第43題 逐一對以上發生的情況判斷其正確與否?并說明理由或改正。

  試題解析:
  對各事件逐一進行判斷。
  (1)情況一不正確。
  正確做法:設備監造大綱應由該機電安裝工程公司編制。
  (2)情況二不正確。
  正確做法;施工組織總設計應由該機電安裝工程公司項目部來編制,質量監督檢驗部門只是參與分部分項工程或專業技術方案的制訂。
  (3)情況三不正確。
  正確做法:事故調查報告要經調壹組全體人員簽字確認后報企業安全主管部門。
  (4)情況四不正確。
  正確做法:應由該工程項目經理依法對職業健康、安全和環境管理負全面責任。
  (5)情況五不正確。
  正確做法:驅動裝置、機器(機組)安裝后必須進行單機試運行,其中確因受介質限制而不能進行試運行的,必須經現場技術總負責人批準后,可留待負荷試運行階段一并進行。
  第44題 情況三中發生的重大事故屬于幾級重大事故?安全事故處理必須堅持的原則是什么?

  試題解析:
  情況三中發生的重大事故屬于二級重大事故。
  安全事故處理必須堅持“事故原因不清楚不放過,事故責任者和員工沒有受到過教育不放過,事故責任者沒有處理不放過,沒有制定防范措施不放過”的原則。
  第45題 該工程項目職業健康、安全與環境風險管理的基本原則有哪些?

  試題解析:
  該工程項目職業健康、安全與環境風險管理的基本原則是以人為本、領導承諾、風險化減、全員參與、持續改進。
  第46題 情況五中的試運行方案應由誰編制?由誰審批?

  試題解析:
  情況五中的試運行方案應由該機電安裝工程公司負責編制,編制完成后由施工單位報建設單位審批。
  < 【連題】 根據下列材料,請回答47~51題:

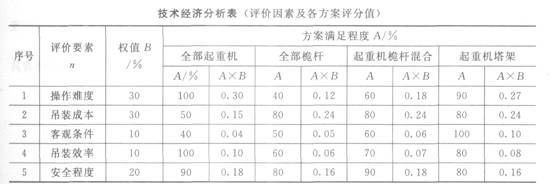

  某機電安裝施工單位在沿海城市承建一座植物油廠,施工時間在5月至11月。該工程施工難度較大的是六條棧橋吊裝,總重500多噸,分布在8m~30m標高的不同區域內。項目經理部制訂吊裝方案時,針對現場具體情況,結合本單位起重吊裝經驗,提出了采用全部起重機、全部桅桿、起重機桅桿混合或一側用輪式起重機、另一側利用塔樓鋼架架設工具(簡稱起重機塔架法)等吊裝方法。為確保安全、工期并降低成本,從操作難度、吊裝成本、客觀條件、吊裝效率、安全程度等評價因素進行技術經濟分析,見下表。



  輪式起重機試吊時出現傾斜,經分析輪式起重機使用偏離了特性曲線參數要求,隨即作了處理。在正式吊裝過程中,有一個從其他施工現場調來的導向滑輪,由于本身故障卡死不轉,立即進行緊急處理并予以更換。
  第47題 根據技術經濟分析表,運用綜合評價法選定最優的吊裝方案。



  試題解析:
  第48題 根據背景資料,指出棧橋吊裝應編制哪些針對性的安全技術措施。

  試題解析:
  棧橋吊裝應編制以下針對性的安全技術措施:繪制吊裝施工平面圖,高空作業安全技術措施,機械操作安全技術措施吊裝作業安全技術措施,針對環境(風、雨)的施工安全技術措施。
  第49題 針對輪式起重機試吊中出現傾斜事件,根據輪式起重機特性曲線,應如何進行調整?

  試題解析:
  針對輪式起重機試吊中出現傾斜事件,根據起重機的特性曲線確定站車位置(幅度)和臂長,確定吊機能夠吊裝的載荷進行重新調整。
  第50題 指出導向滑輪出現故障可能的原因。

  試題解析:
  導向滑輪出現故障可能的原因:因吊裝前未按規定清洗維修滑輪或沒有認真對滑輪進行檢驗即投入使用,致使滑輪出現故障。
  第51題 棧橋吊裝應在什么時間進行技術交底?由誰向誰交底?交底內容有哪些?

  試題解析:
  棧橋吊裝應在吊裝前交底。由吊裝工藝編制人向吊裝作業人員交底。內容有吊裝工藝、操作方法要領、質量控制、安全措施。
  < 【連題】 根據下列材料,請回答52~56題:

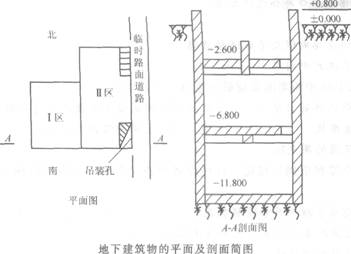

  某機電安裝施工單位承建一地下動力中心安裝工程,建筑物為現澆鋼筋混凝土結構,并已施工完成。預埋的照明電線管和其他預埋工作經檢查無遺漏。地下建筑物的平面及剖面簡圖見下圖。



  設備布置和設計要求是:(1)-2.600層I區安裝冷卻塔及其水池;(2)-6.800層I區安裝燃油供熱鍋爐、Ⅱ區北側安裝換熱器,南側安裝各類水泵;(3)-11.800層I區為變配電所、Ⅱ區北側安裝離心冷水機組,南側安裝柴油發電機組;(4)動力中心設有通風排氣和照明系統,在-11.800層地面下有集水坑。各層吊裝孔在設備吊裝結束后加蓋,達到樓面強度,并做防滲漏措施;(5)每種設備均有多臺,設備布置緊湊,周界通道有限。安裝開工時,工程設備均已到達現場倉庫。所有工程設備均需用站位于吊裝孔邊臨時道路的輪式起重機(40t),吊運至設備所在平面層,經水平拖運才能就位。
  第52題 根據建筑物設備布置和要求應怎樣合理安排設備就位的順序?理由是什么?用任意一層(-2.600層除外)為例作設備就位流程。

  試題解析:
  根據建筑物設備布置和要求應這樣合理安排設備就位的順序。
  (1)先安裝-11.800層的設備、后安裝-6.800層的設備;每層先安裝遠離吊裝孔的設備;最終安裝靠近吊裝孔的設備;-2.600層冷卻塔安裝可作作業平衡調劑用。理由是使-6.800層吊裝孔早日封閉,以利該層設備方便水平拖運,先遠后近可避免發生因通道狹窄而使后裝設備無法逾越現象。(2)-6.800層的設備就位流程:換熱器→供熱鍋爐→各類水泵;或-11.800層的流程:離心冷水機組→變配電設備→柴油發電機組。
  第53題 為充分利用資源、降低成本、改善作業環境,動力中心開工時,可先安排哪些工程施工?說明理由。

  試題解析:
  為充分利用資源、降低成本、改善作業環境,動力中心開工時,可先安裝以施工用電供電的照明工程、通風排氣工程、集水坑排水工程。照明工程可節約臨時用電設施,通風排氣工程有利作業人員身體健康,集水坑排水工程有利于作業安全。
  第54題 動力中心安裝前要做起重吊裝作業的專項安全技術交底,交底內容哪些與土建工程有關?說明理由。

  試題解析:
  有輪式起重機站位的地面承載力試驗、大型設備拖運路徑樓面承載力核算、墻體上拖運用預埋錨點的強度計算。因為輪式起重機站在經大開挖回填后的路面上,樓面或錨點的使用必須經設計單位書面認定。
  第55題 動力中心的設備就位作業計劃宜用什么形式表示?有什么優點?

  試題解析:
  動力中心的設備就位作業計劃宜采用橫道圖形式表示,其優點是簡單直觀、編制方便、便于對比檢查。
  第56題 簡要說明動力中心設備單機試運轉需具備的基本條件。

  試題解析:
  動力中心設備單機試運轉需具備的基本條件:變配電室首先受電并能供電、接通外部給水管路、連接排水總管、用油設備的貯油罐進油、輸油管路連通經檢查均合格便具備單機試運轉的條件。
