三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)
31、 背景
由某企業承建某多功能現代化商務綜合大廈,地上46層,地下3層,全現澆鋼筋混凝土框架一剪力墻結構,主體結構采用泵送混凝土等新技術。建筑物周邊都十分接近規劃用地紅線,周邊建筑及地下管線對因工程基坑開挖引起地層變形移動影響十分敏感,且基坑北面鄰近地鐵。該工程地下室基坑開挖深度較大,為確保基坑開挖安全編制了專項施工方案,專家論證并由安全總監簽字確認后實施。該地下室位于總厚度達40多米的淤泥質土之中,根據本工程的特點,經多方案比較,決定基坑圍護結構采用80cm厚的地下連續墻,而支護結構則為五道鋼筋混凝土水平支撐的總體方案。經驗算,可以滿足結構變形和穩定要求,確保地下室開挖施工不至于影響地鐵的正常運行、周邊道路、建筑物及各種地下管線的正常使用。在工程施工中發生如下事件:
事件一:本工程地下水位較高,約為-0. 5m,開挖范圍位于淤泥質土體內,含水量大,施工必須事前采取降水措施,因基坑圍護是采用地下連續墻,具有較好的擋水和抗滲性能。結合實際情況,決定采用輕型井點降水并編制了降水施工方案。
事件二:根據地質勘察資料、上部結構形式、荷載和施工條件等情況,基礎施工采用人工挖孔擴底灌注樁與平板式筏形基礎,板厚2m,樁基承臺連同地下室的筏形基礎同時展開施工。基礎底板厚2m,樁基承臺厚1.8m,混凝土強度等級C40,抗滲等級P8。由于承臺和筏板混凝土澆筑量大,在開始階段施工中出現了少許裂縫。為確保施工質量,項目部制定了以下控制裂縫的措施:
(1)優先選用低水化熱的普通硅酸鹽水泥拌制混凝土,并適當加入木質素磺酸鈣減水劑。
(2)在保證混凝土設計強度等級的前提下,適當提高水灰比,減少水泥用量。
(3)降低混凝土的澆筑溫度,控制混凝土內外溫差在30℃以內。
(4)分層分塊逐步澆筑,加強養護,及時對混凝土進行覆蓋保溫、保濕材料。
(5)預埋冷卻管,通入循環水將混凝土內部降溫。
事件三:在進行辦公樓大廳頂蓋模板支架預應力混凝土空心板現場澆筑施工時,發生模板支撐體系坍塌事故,造成6人死亡、12人受傷。經有關部門調查,造成事故主要原因是模板支架搭設質量不符合要求;現場搭設模板支架中使用的部分鋼管材料存在質量缺陷;施工現場管理存在嚴重問題。事后,建設行政主管部門對該施工企業作了相應的行政
處罰,公安機關依法對有關責任單位的涉案人員追究刑事責任。
問題
(1)請指出本案例中有哪些不妥之處,并分別說明理由。
(2)分析說明事件二承臺和筏板混凝土澆筑中出現裂縫的主要原因是什么?
(3)事件三工程事故可定為哪級事故?并說明理由。
(4)事件三事故類型是什么?建筑工程施工現場常見事故還有哪些?
(5)結合事件三中部分鋼管材料存在質量缺陷的問題,說明進場材料質量控制的要點主要有哪些(至少列出四項)?

32、背景
某辦公樓工程,地上8層,采用鋼筋混凝土框架結構,設計圖中有一層地下車庫,外墻為剪力墻,中間部位均為框架結構。填充墻砌體采用混凝土小型空心砌塊砌體。
本工程基礎底板為整體筏板,由于當地地下水平埋深比較淺,混凝土設計標號為C30P8,總方量約1300立方米,施工時采用2臺HBT60混凝土拖式地泵連續作業,全部采用同一配合比混凝土、一次性澆筑完成。
填充墻砌體施工過程一切正常,在對砌體子分部工程進行驗收時,發現地上5層砌體某處開裂,驗收如何進行驗收各方存在爭議,故驗收未能繼續進行。后因監理工程師一再要求返工,故將開裂處拆除重砌,再次驗收通過。
本工程竣工驗收時,勘察單位未能參加,質量監督部門認為竣工驗收過程勘察單位沒有參加,視為竣工驗收過程組織不符合程序,責成建設單位另行重新組織竣工驗收。
問題
(1)用于檢查結構構件混凝土強度的試件應如何留置?針對本案例,基礎底板混凝土強度標準養護試件應取多少組?并簡述過程。
(2)本案例中基礎底板混凝土抗滲性能試件應如何留置?簡述過程(精確到個數)。
(3)砌體結構子分部工程質量驗收前,應提供哪些文件和記錄?
(4)對有裂縫的砌體應如何進行驗收?針對本案例中裂縫,應如何處理?
(5)質量監督部門對竣工驗收過程的說法是否正確,并簡述理由。

33、背景

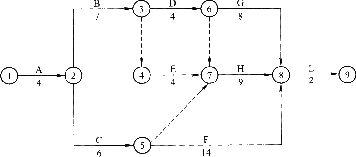

某工程項目總承包單位上報了如下施工進度計劃網絡圖(時間單位:月),并經總監理工程師和業主確認。施工過程中發生了如下事件:

事件一:施工單位施工至D工作時,由于業主在細部設計上提出了新要求,設計單位重新進行了設計。造成D工作施工時間延長了2個月,施工單位人工費、機械費損失2 萬元,施工單位提出了工期、費用索賠要求。
事件二:施T單位施工到H工作時,由于業主自行采購的工藝設備提前到場,業主要求提前工期,施T.單位增加了勞動力及材料,將H工作施工時間縮減至7個月。施工單位提出了措施費2萬元的索賠要求。
問題
(1)指出原施工進度計劃網絡圖的關鍵線路,并寫出總工期。
(2)事件一中,施工單位的索賠是否合理,并分別說明理由。
(3)事件二中,施工單位的索賠是否合理,并說明理由。
(4)指出經調整后網絡計劃的關鍵線路,并列式計算工作C、丁.作E的總時差、自由時差,以及實際總工期。

34、背景
某住宅小區工程基坑南北長400m,東西寬200m。沿基坑四周設置3.5m寬環形臨時施工道路(兼臨時消防車道),道路離基坑邊沿3m,并沿基坑支護體系上口設置6個臨時消火栓。監理工程師認為不滿足相關規范要求整改。
該工程中有一棟高層住宅結構為28層全現澆鋼筋混凝土結構,使用兩臺塔式起重機。
工地環行道路一側設臨時用水、用電,不建現場民工住房和現場混凝土攪拌站。
問題
(1)指出監理工程師要求整改的具體錯誤之處,并分別說明理由。
(2)施工平面圖的設計原則是什么?
(3)進行塔樓施工平面圖設計時,以上設施布置的先后順序是什么?
(4)如果布置供水,需要考慮哪些用水?如果按消防用水的低限(101/s)作為總用水量,流速為1.5m/s,管徑選多大的?

35、 背景
某施工單位(乙方)與某建設單位(甲方)簽訂了某房屋建筑工程的地基處理與基礎工程施工合同。由于工程量無法準確確定,根據施工合同專用條款的約定,按照施工圖預算方式計價,乙方必須嚴格按照施工圖及施工合同規定的內容及技術要求施工。乙方施工的分項工程首先經監理工程師質量驗收合格后,方可進行工程量的計量和工程款的支付。工程施工過程中,發生下列事件:
事件一:當施工單位進行到施工圖規定的處理范圍邊緣時,乙方在取得監理工程師同意情況下,為保證土方夯實質量,將夯擊范圍適當擴大。施工完畢后,乙方將擴大范圍內的施工工程量向工程師提出計量和付款要求。
事件二:在工程施工過程中,乙方根據監理工程師指示就部分工程進行了變更施工。
事件三:在土方開挖過程中,遇到下列兩項重要事件使工期發生拖延:一是開挖遇到地質勘探未曾探明的孤石,排除孤石拖延了一定時間;二是施工過程中遇到數天季節性大雨后又轉為特大暴雨而引山洪暴發,造成施工現場道路、管網以及已經施工的部分基礎沖壞,乙方施工設備損壞,數名施工人員受傷,過后乙方用了一定時間進行工程清理和修
復作業。
問題
(1)乙方針對擴大部分工程量的計量和支付要求是否合理?說明理由。
(2)乙方變更施工部分合同款項應根據什么原則確定?
(3)對于事件3中乙方提出的延長工期和費用補償的要求,該如何處理?說明理由。
